济南轨道交通8号线 编辑
济南轨道交通8号线(Jinan Rail Transit Line 8)是中国山东省济南市的一条地铁线路,于2020年10月9日通过中华人民共和国国家发展和改革委员会批复 ,一期工程于2022年9月20日开工建设 ,标志色未定。
济南轨道交通8号线起于邢村站,沿经十东路走行,途经历城区、章丘区,贯穿东部新城、章丘大学城,止于清源大街站,大致呈东西走向 。
济南轨道交通8号线一期工程全长25.5千米 ,其中高架线路19.88千米,地下线路5.62千米,设车站14座,其中高架车站11座,地下车站3座。初期计划与4号线贯通运营,普通车(邢村—清源大街)采用4节编组A型车,贯通车(小高庄—清源大街)采用6节编组A型车,设计最高速度为100km/h 。设置一处车辆基地,为绣源河车辆段。
中文名:济南轨道交通8号线
外文名:Jinan Rail Transit Line 8
开通日期:约 2025年12月
轨道类型:地铁
所属地区:中国山东省济南市历城区、章丘区
起止站点:邢村站、清源大街站
线路长度:25.5 km(仅一期工程)
车站数量:14座
报站语言:普通话、英语
管理规章:《济南市城市轨道交通运营管理办法》
运营机构:济南轨道交通集团有限公司
标志色:未定
开工时间:2022年9月20日
2020年
7月17日,济南轨道交通8号线一期工程通过国家发改委评估 。10月9日,中华人民共和国国家发展和改革委员会批复济南市城市轨道交通第二期建设规划(2020-2025年),其中包括济南轨道交通8号线一期工程 。10月30日,国家发改委正式批复《济南城市轨道交通第二期建设规划(2020-2025)》,原则同意济南轨道交通8号线的建设规划。
2021年
8月6日,济南市自然资源和规划局网站公示《轨道交通8号线一期工程项目选址意见书批前公示》。根据选址意见书,8号线一期工程全长约22公里,用地面积约63公顷,沿经十东路走行,连接中心城区和章丘区,共设置12个站点。
2022年
1月,济南轨道交通8号线一期立项已取得批复,已完成初步设计评审,全面做好开工准备 。1月23日,记者从济南轨道交通集团获悉,2022年,济南轨道交通7、8、9号线项目将开工,济南至济阳有轨电车项目正在开展前期设计研究工作 。9月20日上午,济南轨道交通8号线一期工程开工活动在山东大学站(工程名)举行 。
2023年
3月,济南城市轨道交通8号线一期工程章丘段(西起G309圣井中桥,东至G309清绣大街交叉口西)已经山东省交通运输厅批准建设。施工单位计划于2023年3月25日至2023年6月30日先期对该段道路两侧进行部分围挡施工,施工期间,G309施工路段主路限速60km/h,辅路限速40km/h 。4月,济南轨道交通8号线一期工程青年政治学院站和围子山站2座地下站已全部开始土建施工;其它车站正在加快推进前期绿化迁改、交通导改和管线迁改工作;绣源河车辆段围挡施工已完成,正在开展地上物清除工作;预制梁场建设已完成90% 。5月,济南市自然资源和规划局发布济南城市轨道交通8号线青年政治学院站主体(地下)和围子山站主体(地下)建设用地规划许可批前公示 。8月,济南轨道交通8号线一期工程两座地下站桩基施工即将全部完成,进入基坑开挖及冠梁施工阶段;高架段已开始桩基和承台大范围施工,首个墩柱即将浇筑;车辆段已开始桩基作业;全线U梁浇筑完成80榀 。邢村站、青年政治学院站、围子山路站为地下站;彩龙路站、春博路站、山东职业学院站、山东现代学院站、山东财经大学站、洪家河西路站、安莉芳路站、潘王路站、山东大学站、绣源河站、清源大街站为高架站,开工直到绣源河东岸 。截至2023年9月18日,济南轨道交通8号线14座车站,2座地下车站已进入基坑开挖阶段,高架段进入承台、墩身施工高峰期;全线U梁完成浇筑176榀;车辆段已完成综合楼桩基施工 。9月20日,济南轨道交通集团在济南轨道交通8号线潘王路站(工程名)和山东大学站(工程名)区间施工现场举行首榀U型梁架设暨“大干一百天 决战四季度”劳动竞赛启动活动,标志着8号线进入线上线下平行施工阶段,全线项目建设驶入快车道 。10月7日消息,济南轨道交通8号线建设全面发力,两座地下站已进入基坑开挖阶段,高架段桩基、承台、墩身施工快速推进,已开始架梁,全线U型梁完成浇筑246榀,车辆段已完成综合楼桩基施工 。11月,济南轨道交通8号线两座地下站及地下地上过渡段正进行土方开挖及主体结构施工 。11月12日,航拍济南经十东路的地铁8号线工地。最东部的清源大街站等车站已拔地而起,车站平台也立起来了 。12月8日,济南轨道交通8号线一期工程首台盾构机“创新1号”在围子山站(站点名称均为工程名)至彩龙路站明挖区间始发 。
2024年
1月,济南轨道交通8号线围子山站至彩龙路站盾构隧道区间左线顺利通过盾构掘进施工百环验收 。截止2月,济南轨道交通8号线一期工程全线36个工点已复工22个,到场参建人员近千人。目前,8号线高架段墩柱施工完成75%,U梁预制生产完成60%,架设完成31%,地下段5台盾构全部始发,正稳步向前推进,其中围彩区间左线掘进完成68% 。3月,济南轨道交通8号线高架段墩柱施工完成75%,U梁预制生产完成60%,架设完成31%;地下段5台盾构全部始发,正稳步向前推进 。3月24日,济南轨道交通8号线一期工程首台盾构机“创新1号”在围子山站(工程名)顺利接收,标志着济南轨道交通8号线首个盾构区间单线贯通 。截止4月,济南轨道交通8号线其中地下站正进行主体结构施工,盾构机正按计划掘进 。4月25日,在济南轨道交通8号线安莉芳路站至潘王路站(工程名)区间,首段轨排架设完成,标志着8号线正式开始铺轨 。5月7日,8号线最东端车站-清源大街站(工程名)附近的大部分高架路U型梁架设已经完成 。5月10日,济南轨道交通8号线一期工程土建三工区彩春区间120米悬浇连续梁顺利合龙,这是8号线首座完成合龙的悬浇连续梁 。5月,济南轨道交通8号线2处地下站正在进行主体结构施工,5台盾构机正在掘进,1个盾构区间单线贯通。高架段车站、连续梁、架梁、铺轨、四电施工同步进行,车辆段建设正加快推进。 5月31日夜间,由黄河路桥承建的济南轨道交通8号线一期工程土建三工区春山区间48-52#支架现浇梁顺利浇筑完成,标志着轨道交通8号线土建三工区项目支架现浇梁施工全部顺利完成,项目建设跨步进入新阶段。 6月1日,济南轨道交通8号线一期工程土建二工区围子山站(工程名)顺利封顶,这是8号线全线首个封顶的车站。 6月4日,济南轨道交通8号线安莉芳路站至潘王路站区间最后一联现浇梁浇筑完成。 6月16日,济南轨道交通8号线一期工程围子山站至彩龙路站(均为工程名)盾构区间右线盾构机顺利接收。 6月24日,济南轨道交通8号线邢村主变电站完成主体结构施工。 6月30日,济南轨道交通8号线青年政治学院站主体结构顺利封顶,标志着8号线全线所有地下车站全部实现封顶。 7月,济南轨道交通8号线土建六工区山东大学站-绣源河站区间最后一处支架现浇梁(33-36#墩)完成浇筑,标志着该区间支架现浇梁全部完成。 7月8日至11日,济南轨道交通8号线山东现代学院站至山东财经大学站区间两座现浇梁完成浇筑,8号线全线38联连续梁目前已完成30联。 7月16日,济南地铁8号线跨越杨家河的连续梁浇筑已经实现合龙,与东段的高架实现连通。地下段3座车站全部封顶,盾构施工稳步掘进,已实现首个区间双线贯通。高架段U型梁架设已完成74%,11座高架站正进行主体结构施工,38联连续梁已完成浇筑30联。 7月17日,8号线的高架轨道路基大部分已经建好,部分路段正在用架桥机架设横梁,高架车站大部分还在施工。 7月22日,济南轨道交通8号线邢村站至青年政治学院站区间左线单日掘进达30米,创济南同地层条件盾构施工最快纪录。 7月24日,济南轨道交通8号线潘王路站站台层混凝土浇筑完成。 7月,济南轨道交通8号线清源大街站完成封顶。 8月,济南轨道交通8号线项目接连完成彩龙路站、春博路站封顶目标任务。 截止8月,8号线一期工程,全线3座地下车站主体结构全部封顶,地下段4台盾构机正在掘进,围子山站至彩龙路站盾构区间双线贯通。高架段车站主体结构、连续梁上部结构、架梁、铺轨、接触网立杆施工正在同步进行,车辆段综合楼正在进行主体结构施工。 8月6日,济南轨道交通8号线首组无砟道岔完成浇筑。 8月,济南轨道交通8号线全线需架设U型梁889榀,已完成80%。 8月16日,济南轨道交通8号线邢村站~青年政治学院站区间左线盾构隧道顺利贯通。

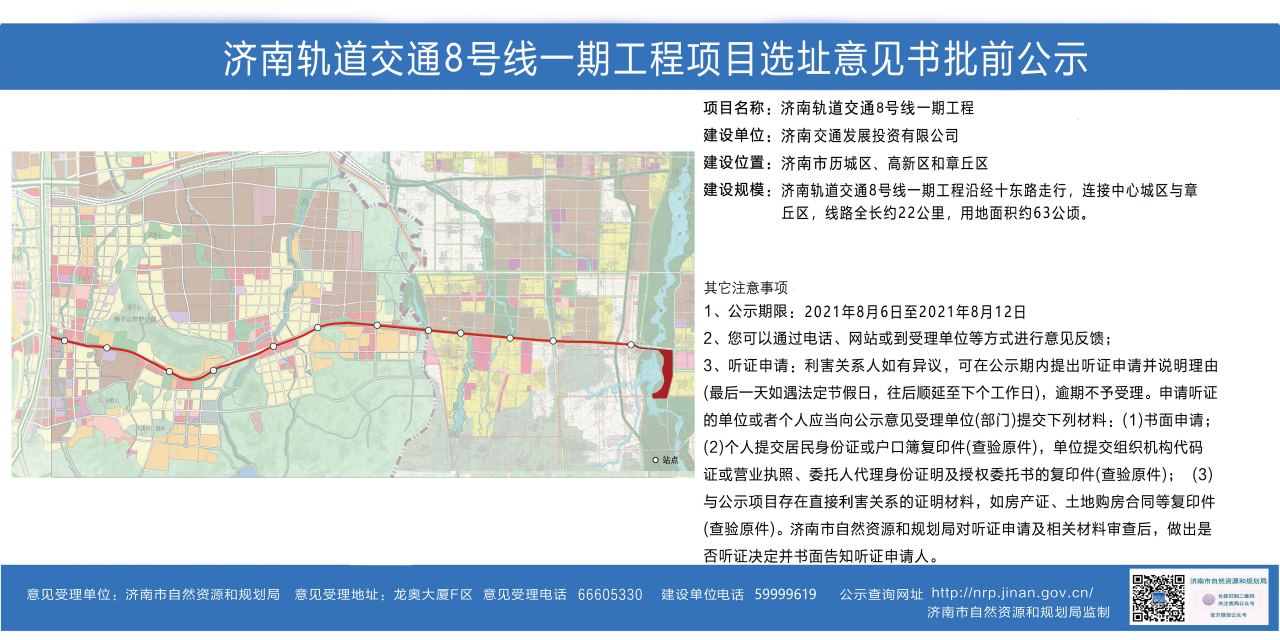

济南轨道交通8号线一期工程项目选址意见书批前公示
车站列表
据《济南市城市轨道交通第二期建设规划(2020~2025年)》,济南轨道交通8号线共设置14座站点,其中高架车站11座、地下站3座,邢村站、青年政治学院站及围子山站为地下站台,其余11座站台为地上高架站台。
车站序号 | 工程站名 | 敷设方式 | 所属区域 | 换乘线路 |
---|---|---|---|---|
1 | 邢村站 | 地下侧式 | 历城区 | 济南轨道交通4号线(在建) |
2 | 青年政治学院站 | 岛式 | / | |
3 | 围子山站 | 岛式 | ||
4 | 彩龙路站 | 高架岛式 | ||
5 | 春博路站 | 高架岛式 | ||
6 | 山东职业学院站 | 高架岛式 | ||
7 | 山东现代学院站 | 高架岛式 | 章丘区 | |
8 | 山东财经大学站 | 高架岛式 | ||
9 | 洪家河西路站 | 高架岛式 | ||
10 | 安莉芳路站 | 高架岛式 | ||
11 | 潘王路站 | 高架岛式 | ||
12 | 山东大学站 | 高架岛式 | ||
13 | 绣源河站 | 高架岛式 | ||
14 | 清源大街站 | 高架岛式 | ||
参考资料: |
线路走向
济南轨道交通8号线一期工程西起于邢村站,东止于绣源河西站,途经的行政区为历城区、章丘区,主要沿经十路、经十东路走行 。沿途为齐鲁科创大走廊,是“东强”的的重要片区,有国家超算济南中心、科创城及多所高校。
线路连接中国(山东)自贸试验区济南片区、齐鲁科创大走廊、章丘大学城、明水经济技术开发区,沿线高校、科研院所、企业众多,建成后对方便沿线市民出行,促进中心城区和东部城区经济社会协同发展具有重要意义,为强省会建设发展注入新动能 。

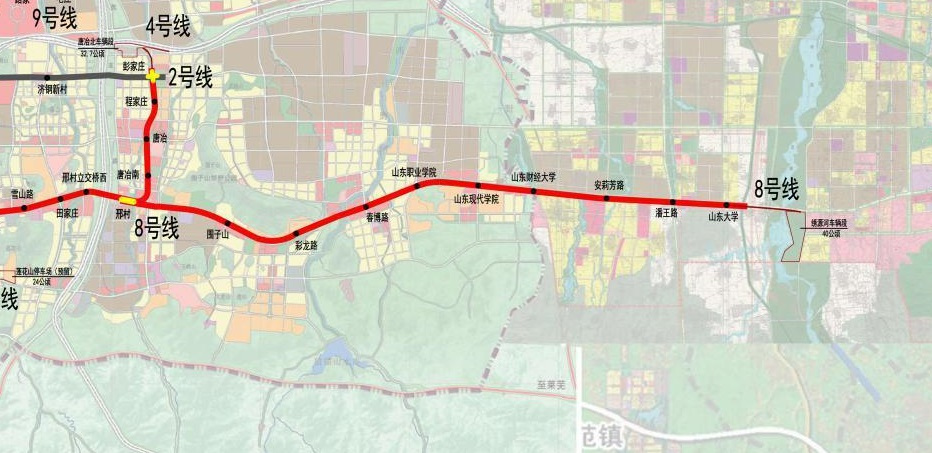

济南轨道交通8号线线路走向
8号线一期工程连接中国(山东)自贸试验区济南片区、齐鲁科创大走廊、章丘大学城、明水经济技术开发区,沿线高校、科研院所、企业众多,建成后对方便沿线市民出行、促进济南中心城区和东部城区经济社会协同发展具有重要意义,将为济南强省会建设发展注入新动能。
1、本站所有文本、信息、视频文件等,仅代表本站观点或作者本人观点,请网友谨慎参考使用。
2、本站信息均为作者提供和网友推荐收集整理而来,仅供学习和研究使用。
3、对任何由于使用本站内容而引起的诉讼、纠纷,本站不承担任何责任。
4、如有侵犯你版权的,请来信(邮箱:baike52199@gmail.com)指出,核实后,本站将立即删除。
