贵阳轨道交通S1线 编辑
贵阳轨道交通S1线(Guiyang Urban Rail Transit Line S1),是中国贵州省贵阳市第四条在建地铁线路,也是贵安新区首条在建地铁线路,预计2024年全线建成通车, 标志色为葡萄紫。
贵阳轨道交通S1线一期工程线路全长30.32公里,最高运行速度100公里/小时,起于贵安新区皂角坝站,向东经石板镇、金竹镇进入小河片区后沿黄河路北上,止于南明区望城坡站 。全线设置13座车站和12个区间,1个车辆段、1个停车场、2座主变电所和1个运营控制中心。投资154.79亿元,规划建设期为2019—2023年。
2023年2月20日,贵阳市交通委员会发布《关于征求贵阳市轨道交通3号线一期、S1线一期车站站点名称意见的公告》。
中文名:贵阳轨道交通S1线
外文名:Guiyang Urban Rail Transit Line S1
轨道类型:城市快线
所属地区:贵州省贵阳市及贵安新区
起止站点:皂角坝—望城坡(一期)
线路长度:30.3 km
车站数量:13座(一期)
报站语言:普通话、英语
运营机构:贵阳市城市轨道交通集团有限公司
车型:120B
2022年1月,贵阳轨道交通S1线一期工程金竹站第八节段顶板混凝土浇筑完成。 5月21日,贵阳轨道交通S1线一期工程石板镇站,工人正在紧张有序地施工,随着第十三节段顶板混凝土浇筑完成,石板镇车站主体结构顺利完工,该车站进入附属结构施工阶段。 7月,由中铁二十四局集团承建的贵阳轨道交通S1线一期金竹站主体结构顺利通过分部工程验收,此次顺利通过主体分部验收为后续机电、装修单位按时进场施工奠定了坚实的基础,同时标志着贵阳轨道交通S1线一期项目正在紧锣密鼓地加快建设进度,提升建设品质,为贵阳贵安双城交通路网再度丰富立体、同步发展的全新快车道,保驾护航。 7月31日,由中国铁建昆仑投资集团有限公司投资、中铁二十局承建的贵阳轨道交通S1线起点皂角坝车站顺利封顶,标志着皂角坝车站主体工程顺利完工,车站进入皂角坝车站附属结构施工。 10月2日,贵阳轨道交通S1线一期出入段线顺利完成沥青路面铺设。 10月,贵阳轨道交通S1线一期工程锦江路站负一层顺利贯通,标志着车站施工进入“快车道”。 11月,贵阳轨道交通S1线一期工程已完成5座车站主体结构,轨道、机电、装饰装修等站后工程已陆续展开施工,并启动贵阳轨道交通S1线站点命名现场踏勘。 12月3日,贵阳轨道交通S1线皂角坝车辆段综合楼主体结构顺利封顶,其余检修库、场站轨道线路等工程在加紧施工。 12月19日,贵阳轨道交通S1线土建02标皂贵区间左线大里程顺利贯通,是该标段区间内第1条贯通隧道。
2023年2月8日,贵阳轨道交通S1线一期工程土建三标段麦湖路站至天河潭站区间首片箱梁成功架设,标志着贵阳轨道交通S1线桥梁段正式进入了箱梁预制、架设的攻坚阶段,为全桥后续施工进程的稳步推进奠定了良好基础。 2月20日,贵阳市交通委员会发布《关于征求贵阳市轨道交通3号线一期、S1线一期车站站点名称意见的公告》,市民在2月24日前,可以通过指定邮箱、电话和扫码方式,提出对贵阳轨道交通3号线、贵阳轨道交通S1线车站站名的建议。 2月23日,在贵阳市建筑管理处市政工程质量安全监督站的监督下,贵阳轨道交通S1线一期工程皂角坝车辆段物资总库主体结构分部、调机工程库、蓄电池间、杂品库、压缩空气站、材料棚地基与基础分部工程顺利通过验收。 2月28日,由中铁建设集团有限公司承建的贵阳轨道交通S1线一期工程石板镇站机电安装及装饰装修样板工程成功验收,标志着贵阳轨道交通S1线一期工程机电、装修施工阶段进入快车道。 3月5日,贵阳轨道交通S1线一期工程天河潭站两头路桥初见雏形。 3月,贵阳轨道交通S1线一期工程成功下穿南明河。 3月14日,贵阳轨道交通S1线一期工程项目皂角坝站至贵安站区间隧道双线顺利贯通,为该标段整体竣工吹响了冲锋号。 4月27日,贵阳轨道交通S1线一期工程正式开始铺轨施工。 5月10日,贵阳轨道交通S1线一期工程锦黄区间右线小里程端头与车站顺利贯通。 6月,贵阳轨道交通S1线一期工程累计主体封顶车站8座,高架段架梁施工完成约50%。 6月,贵阳轨道交通S1线一期工程麦湖路站轨道岔区施工完成。 7月,贵阳轨道交通S1线一期工程13座车站已有8座完成主体结构封顶,全线土建工程量完成90%,轨道铺轨施工完成12%。 7月27日,贵阳轨道交通S1线一期工程土建02标项目百马路站顺利通过验收。 9月2日,贵阳轨道交通S1线一期工程黄河北路站主体结构顺利封顶,成为全线第八个完成主体结构的地下车站。
2024年1月5日,由昆仑集团参与投资建设的贵阳轨道交通S1线一期工程首列电客车接车仪式在皂角坝车辆段顺利举行。 1月26日,贵阳轨道交通S1线一期工程锦江路站主体结构顺利封顶。 3月20日,贵阳轨道交通S1线轨道01标短轨铺设完成。 3月,贵阳轨道交通S1线长轨铺设完成。 4月24日,贵阳铁塔正式进驻轨道交通S1线施工现场,为统筹地铁公众通信网络建设贡献“铁塔力量”。 5月1日,贵阳轨道交通S1线加快建设 。5月6日上午10点左右,贵阳市轨道交通S1线一期工程中曹司至锦江路站区间左线隧道由中铁十八局承担的开挖部分顺利完工。 5月13日,贵阳轨道交通S1线一期工程运营员工岗前培训开班典礼在贵阳职业技术学院顺利举行。 5月18日,贵阳轨道交通S1线一期中曹司站~锦江路站区间全线顺利贯通。 6月1日消息,S1线金竹站和中曹司站已经达到设备调试阶段,锦江路站、黄河北站已经开始设备安装,望城坡站预计在8月中旬可以完成设备安装工作,金竹站预计在8月底完成公共区装修及室外附属工程。 6月18日,轨道交通S1线麦湖路站消防泵房、天河潭站高架上部结构等分部工程顺利通过验收。 6月21日,贵阳市轨道交通S1线一期工程土建02标皂角坝站—贵安站区间分部工程由中铁二十局贵州公司承建,此区间主体及附属工程顺利通过了由建设、勘察、设计及监理等多家单位相关负责人组成的验收小组的验收。该标段分部验收正式收官,将进入单位验收阶段,为项目按期完工奠定了坚实基础。 7月6日,贵阳市轨道交通S1线最后一站CPIII外业数据采集顺利完成,标志着项目铺轨施工进入冲刺阶段。 8月,S1线金竹车站的出入口通道和手扶电梯成功安装。 8月5日,贵阳轨道交通S1线02标项目顺利实现全线“短轨通”目标。
一期站点
(前接二期车站)望城坡站(1号线换乘车站)→小河站→锦江路站→中曹司站(3号线换乘车站)→金竹站→石板哨站→天河潭站→大龙井站→星月湖站→数谷大道站(S2号线换乘车站)→大科城站→贵安站(G1号线换乘车站)→皂角坝站。

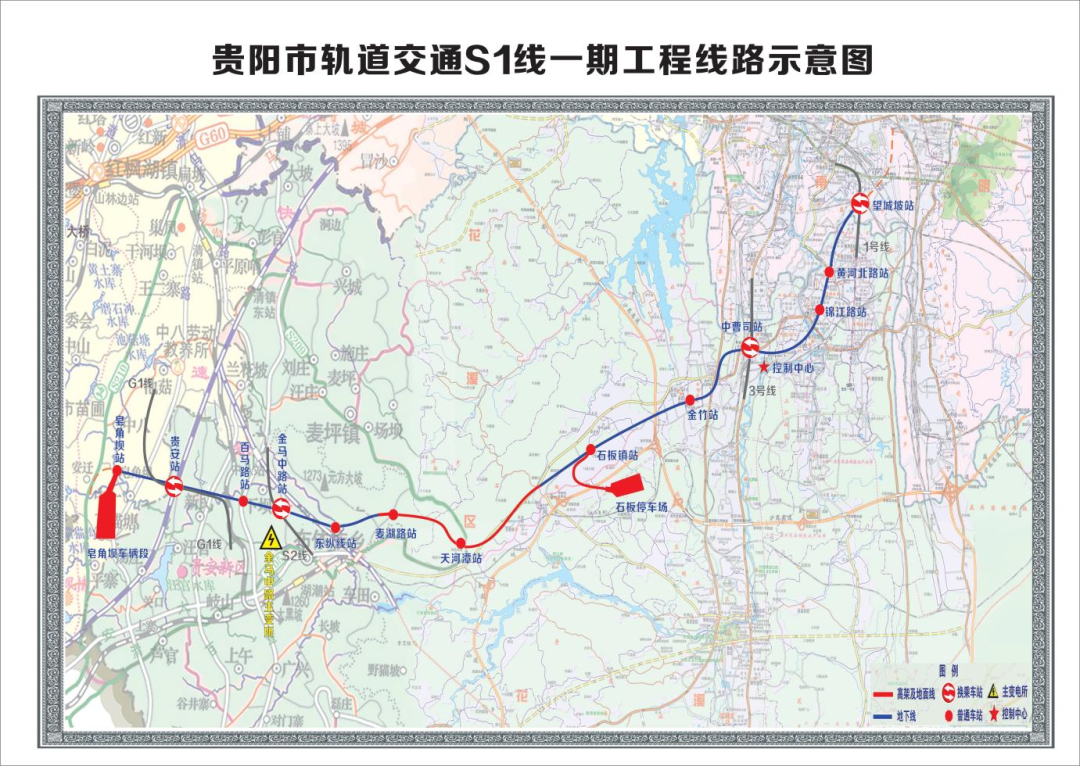

贵阳轨道交通S1线一期工程线路图
二期站点
贵阳东站(S2号线换乘车站)→振华广场站→新添站(3号线换乘车站)→安井站→未来方舟站→渔安站→阳明祠站(2号线换乘车站)→甲秀楼站→纪念塔站(S3号线换乘车站)→南厂路站(4号线换乘车站)(后接一期车站)。
序号 | 车站名称 | 换乘线路 | 车站位置 | 所属区域 | 车站形式 | 开门方向 | 所属区段 |
---|---|---|---|---|---|---|---|
23 | 皂角坝站 | 无 | 皂角坝村附近 | 贵安新区 (清镇市) | 未知 | 未知 | 一期 (在建中) |
22 | 贵安站 | 贵阳轨道交通G1号线 贵阳环线铁路(国铁) 沪昆高速铁路(国铁) 贵南高速铁路(国铁) | 规划道路与星月大道交叉路口西侧,贵安站站前广场下方 | 贵安新区 (花溪区) | |||
21 | 大科城站 | 无 | 规划道路与百马大道交叉路口 | ||||
20 | 数谷大道站 | 贵阳轨道交通S2号线 | 规划道路与数谷大道交叉路口西侧 | ||||
19 | 星月湖站 | 无 | 京安大道与东纵线交叉路口西侧 | ||||
18 | 大龙井站 | 无 | 京安大道与麦湖路交叉路口 | ||||
17 | 天河潭站 | 无 | 天河潭景区P1地上停车场北侧 | 花溪区 | |||
16 | 石板哨站 | 无 | 石板镇亿隆装饰建材城南侧 | ||||
15 | 金竹站 | 无 | 闽江路与金溪路交叉路口 | ||||
14 | 中曹司站 | 贵阳轨道交通3号线 | 中曹司大桥地下 | ||||
13 | 锦江路站 | 无 | 黄河路与锦江路交叉路口北侧 | ||||
12 | 小河站 | 无 | 黄河路、黄河北路、长江路和黔江路交叉路口南侧 | ||||
11 | 望城坡站 | 贵阳轨道交通1号线 | 珠江路西侧,小城故事小区北侧 | 南明区 | |||
10 | 南厂路站 | 贵阳轨道交通4号线 | 南厂路贵州省军区附近(位置待定) | 二期 (规划中) | |||
9 | 纪念塔站 | 贵阳轨道交通S3号线 | 解放路与新华路交叉路口附近,老纪念塔下方(位置待定) | ||||
8 | 甲秀楼站 | 无 | 西湖路下方,甲秀楼东南侧(位置待定) | ||||
7 | 阳明祠站 | 贵阳轨道交通2号线 | 宝山北路与东山路交叉路口东南侧,贵州省公安厅南侧(2号线车站已为S1号线作换乘预留) | 云岩区 | |||
6 | 渔安站 | 无 | 东山路下方,渔安新城片区附近(位置待定) | ||||
5 | 未来方舟站 | 无 | 未来方舟片区内(位置待定) | ||||
4 | 安井站 | 无 | 安井村附近(位置待定) | 乌当区 | |||
3 | 新添站 | 贵阳轨道交通3号线 | 新添大道与温泉路交叉路口东侧(车站S1号线部分已由3号线代建) | ||||
2 | 振华广场站 | 无 | 新添大道与龙广路交叉路口、振华广场西北侧(位置待定) | ||||
1 | 贵阳东站 | 贵阳轨道交通S2号线 贵开城际铁路(国铁) 贵阳环线铁路(国铁) 成贵高速铁路(国铁) 贵广高速铁路(国铁) 沪昆高速铁路(国铁) | 贵阳东站站前广场下方(位置待定) | ||||
截止2023年12月,加粗线路为已开通线路,斜体线路和车站均在规划中,二期车站站名(除阳明祠站、新添站外)均为工程名,正式名称以官方公布为准。 |
