上海地铁18号线 编辑
上海地铁18号线(Shanghai Metro Line 18),是中国上海市境内第16条开通运营的地铁线路,于2020年12月26日开通运营一期工程南段(航头站至御桥站),于2021年12月30日开通运营一期工程北段(御桥站【不含】至长江南路站) ,标志色为土黄色。上海地铁18号线是上海首批全功能一次性开通最高等级全自动无人驾驶系统的地铁线路。
上海地铁18号线一期工程北起宝山区长江南路站,途经杨浦区,南至浦东新区航头站。
据上海地铁官网信息显示,上海地铁18号线一期工程全长36.8千米,全部为地下线;共设26座车站,全部为地下车站;列车采用6节编组A型列车。
2022年5月5日,上海地铁18号线二期再复工。二期工程自长江南路站至康文路站,线路长约8.1公里 。
中文名:上海地铁18号线
外文名:Shanghai Metro Line 18
开通日期:2020年12月26日
轨道类型:地铁
所属地区:中国上海市
运营时间:05:30-23:27
起止站点:长江南路站⇌航头站(截至2024年4月)
线路长度:36.8 km(截至2024年4月)
车站数量:26座(截至2024年4月)
报站语言:普通话、英语
运营机构:上海磁浮交通发展有限公司
标志色:土黄色
车辆编组:6节编组A型列车
最高速度:80千米/小时
一期工程
2014年7月2日,《上海市轨道交通18号线一期工程环境影响评价公示》发布。12月26日,上海市环境保护局批复《上海市轨道交通18号线一期工程环境影响报告书》。12月31日,上海市发展和改革委员会批复《上海市轨道交通18号线一期工程可行性研究报告》。2016年5月12日,上海地铁18号线一期工程土建工程正式全面启动 。
2017年5月31日,上海地铁18号线首台盾构始发 。
2019年3月12日,上海地铁18号线一期工程正式进入轨道工程施工阶段 。11月,上海地铁18号线首列车运抵上海 。
2020年4月21日,上海地铁18号线一期工程南段完成首次热滑试验 。9月,上海地铁18号线一期工程南段进入多车全自动驾驶不载客试运行演练的关键阶段 。10月29日,上海地铁18号线一期工程全线盾构区间贯通 。12月,上海地铁18号线一期工程南段初期运营前安全评估工作完成 。12月26日,上海地铁18号线一期工程南段(航头站至御桥站)开通运营 。

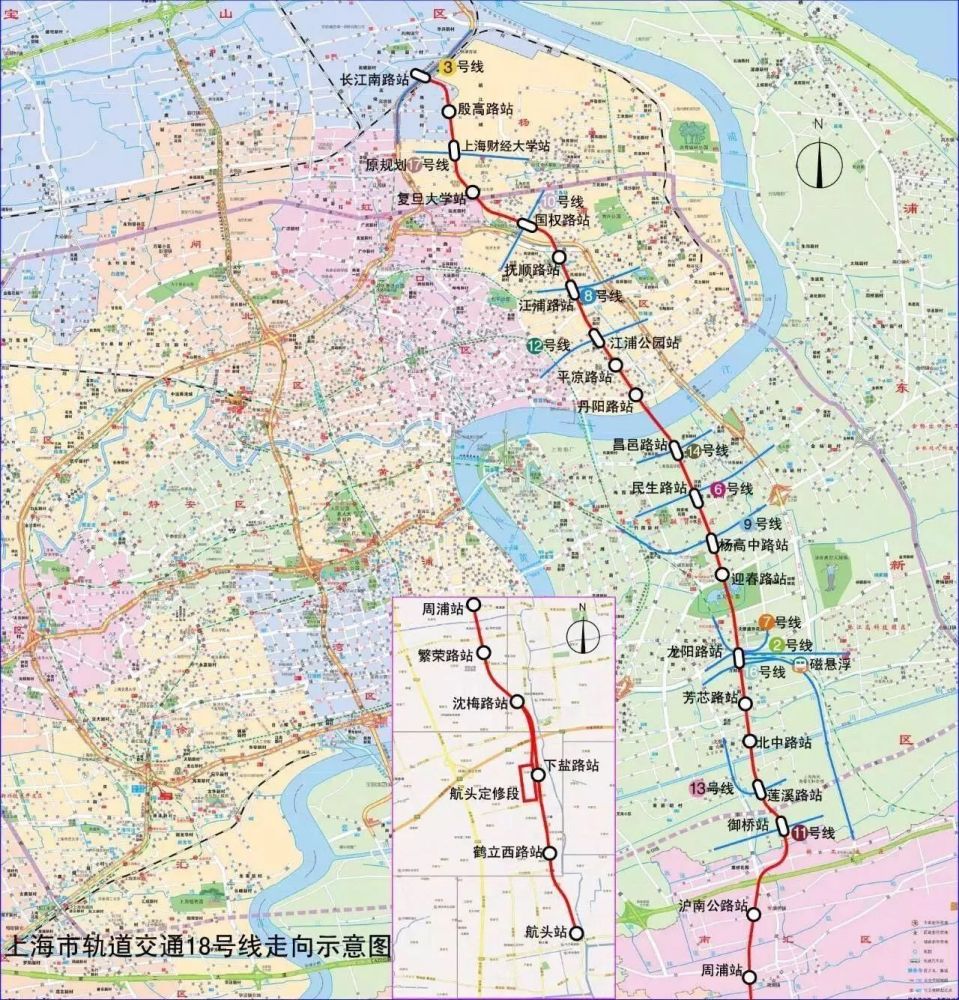

上海地铁18号线运行线路示意图
2021年2月9日,上海地铁18号线一期工程北段所有车站实现主体结构封顶 。3月31日,上海地铁18号线一期工程北段实现轨通 。9月24日,上海地铁18号线一期工程北段开始空载“跑图”试运行 。12月5日,上海地铁18号线一期工程北段通过初期运营前安全评估 。12月30日,上海地铁18号线一期工程北段(御桥站【不含】至长江南路站)开通运营 。
二期工程

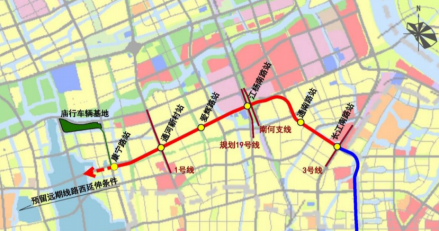

18号线二期工程位于宝山区,沿长江南路——郁江巷路——规划铁山路——规划呼兰路——蕰藻浜路走行,终于康文路站,并预留向大场机场延伸的条件。18号二期工程的正线长约8.1公里,全部为地下线,设通南路站、长江西路站、江杨南路站、爱辉路站、呼兰路站、康文路站6座车站(均为暂名),平均站间距1.352公里,其中呼兰路站与既有1号线换乘,江杨南路站与19号线(待建)换乘,预留与规划24号线换乘条件 。
上海地铁18号线二期工程原规划走向
2020年12月28日,上海地铁18号线二期工程选线方案调整后进行公示 。
2021年4月6日,上海地铁18号线二期工程进行环评公示 。5月24日,上海市发展和改革委员会批复《上海市轨道交通18号线二期工程可行性研究报告》 。6月28日,上海地铁18号线二期工程开工建设,建设周期约5年 。
2022年2月,18号线二期已被列为2022年重大工程建设项目,将持续推进建设。5月5日,轨道交通18号线二期有序推进复工复产 。7月,在建中的18号线二期江杨南路站首幅地下连续墙正式开工 。9月,随着江杨南路站最后一幅地下连续墙钢筋笼顺利吊装及混凝土浇筑完成,轨道交通18号线二期工程江杨南路站主体94幅地下连续墙施工全部完成,标志着18号线二期工程02标江杨南路站主体部分围护结构顺利完工 。10月,上海地铁18号线二期工程1标长江西路站主体结构顺利封顶,标志着该线二期工程进入崭新阶段,为后续附属结构和盾构推进施工创造了有利条件 。11月26日,18号线二期康文路站首幅地下连续墙钢筋笼顺利起吊,标志着康文路站土建施工正式拉开序幕 。12月,随着一幅56.45米×6米×1.08米的钢筋笼开始吊装,18号线二期工程土建2标爱辉路站首幅地下连续墙开始施工,标志着18号线二期工程第四座车站正式开工建设 。
2023年1月,随着一幅56.45米×6米×1.08米的钢筋笼开始吊装,上海轨道交通18号线二期工程土建2标爱辉路站首幅地下连续墙开始施工,标志着18号线二期工程第四座车站正式开工建设 。1月7日,随着最后一段底板浇筑完成,上海轨道交通18号线二期2标江杨南路站主体基坑顺利完成封底 。2月,上海轨道交通18号线二期的首台盾构机在长江西路站西端头井完成吊装,标志着上海轨道交通18号线二期进入盾构施工准备阶段 ;3月,上海轨道交通18号线二期通南路站、呼兰路站完成一阶段道路翻交。 4月,上海轨道交通18号线二期工程土建1标通南路站首幅地墙顺利开工。 5月,上海轨道交通18号线二期工程长江西路站~江杨南路站区间下行线盾构顺利始发,标志着该项目进入盾构施工新阶段。 7月,上海地铁18号线通南路站、呼兰路站主体结构地下连续墙顺利完工; 7月31日,上海地铁18号线江杨南路站顺利完成主体结构封顶。 8月,上海地铁18号线二期通南路站正式进入基坑开挖阶段。 9月20日下午,中铁装备203号盾构机的刀盘缓缓从江杨南路站接收洞门顶出,顺利完成了上海18号线二期长江西路站—江杨南路站下行线盾构区间的掘进任务,为下一步铺轨工作奠定了坚实基础。 10月,18号线二期已全面进入车站主体土建施工阶段。 10月,上海轨道交通18号线二期江杨南路站至爱辉路站区间“申承一号”盾构机成功始发,随着盾构机的顺利推进,正线隧道进入管片拼装环节。 上海轨道交通18号线二期江杨南路站至爱辉路站区间“申承一号”盾构机成功始发。随着盾构机顺利推进,正线隧道进入管片拼装环节,标志着预埋承插式管片这一新工艺技术的推广应用,又迈出新的步子。 11月14日,上海18号线二期工程通南路站~长江西路站区间上行线盾构在长江西路站始发。 12月,上海地铁18号线二期长江西路站—江杨南路站区间上行线盾构机顺利贯通。 截止12月,18号线二期设6座车站,已全面进入车站主体土建施工阶段。
2024年3月,上海地铁18号线二期呼兰路站—康文路站盾构机始发。 4月30日,上海地铁18号线二期工程土建2标第四台采用新型预埋承插式管片工艺盾构“申承四号”顺利始发。 5月16日,上海地铁18号线二期工程长江南路站~通南路站区间下行线盾构正式始发。 7月,上海地铁18号线二期1标长江南路站~通南路站区间上行线盾构顺利始发 ;上海地铁18号线二期出场线成功始发;上海地铁18号线二期爱辉路站顺利完成主体结构封顶。截止目前,上海地铁18号线二期6座车站已有5座车站封顶,标志着上海地铁18号线二期工程建设又迈出了坚实一步 。9月19日,随着“申承一号”盾构机旋转刀盘缓缓转动,由中铁上海工程局城建分公司承建的上海地铁18号线二期江杨南路站至爱辉路站区间下行线应用新型预埋承插式管片施工工艺盾构区间顺利贯通。 9月21日,随着最后一段顶板浇筑完成,标志着轨道交通18号线二期工程土建3标康文路站车站主体结构顺利封顶,为下阶段车站装饰装修及铺轨进场施工奠定了坚实基础。至此,18号线二期工程全线6座车站主体全部封顶。 10月,上海18号线二期1标长江南路站~通南路站区间、3标呼兰路站至康文路站等2个区间下行线盾构顺利贯通。 10月18日,上海地铁18号线装修安装2标项目江杨南路站、爱辉路站墙体砌筑工程顺利通过首件验收,成为全线首个完成墙体砌筑首件验收的标段 。
车站列表
据上海地铁官网信息显示,上海地铁18号线一期工程共设26座车站,全部为地下车站(截至2024年4月)。
列车开门方向

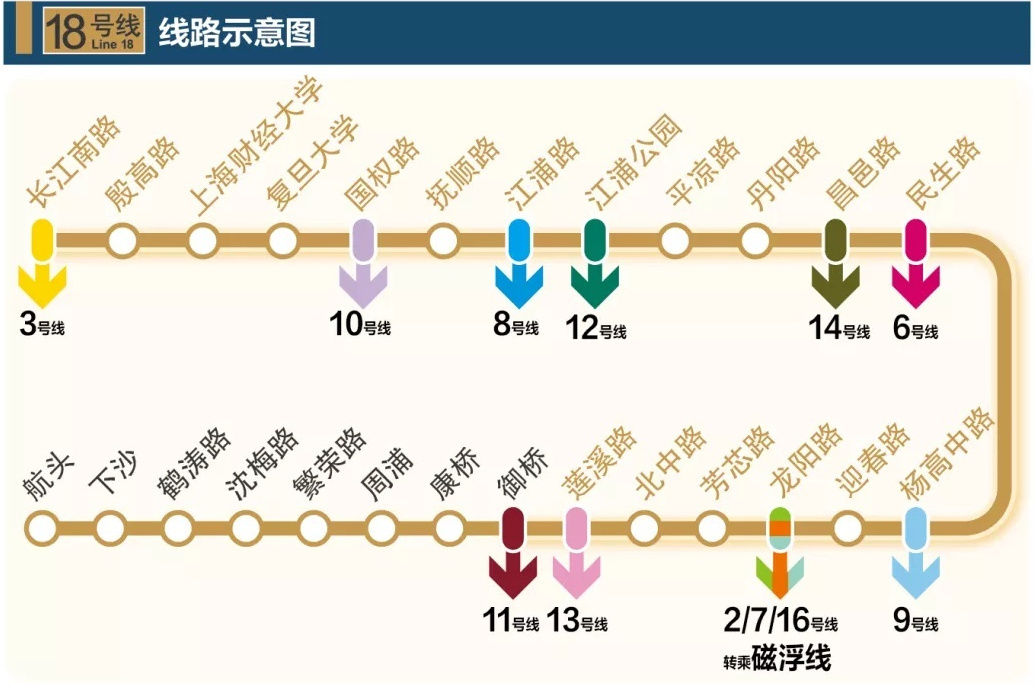

据上海地铁官网显示,上海地铁18号线除平凉路站往长江南路方向和御桥站往航头方向开右侧门外,其余各方向各车站均开启列车运行方向左侧门。各站站层布置图如下图所示(截至2024年4月) 。(最新信息请以官网站层图为准 )

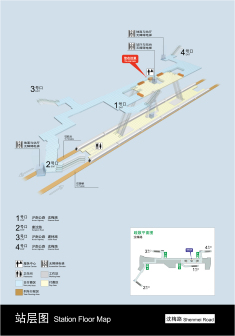

繁荣路站
沈梅路站

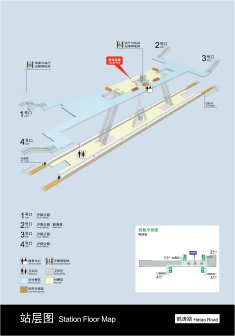

鹤涛路站
下沙站
航头站
序号 | 车站名称 | 换乘线路 | 站台形式 | 所在区 |
---|---|---|---|---|
1 | 长江南路站 | 上海地铁3号线 | 地下二层岛式 | 宝山区 |
2 | 殷高路站 | —— | 地下二层岛式 | |
3 | 上海财经大学站 | —— | 地下二层岛式 | 杨浦区 |
4 | 复旦大学站 | —— | 地下三层岛式 | |
5 | 国权路站 | 上海地铁10号线 | 地下三层岛式 | |
6 | 抚顺路站 | —— | 地下三层岛式 | |
7 | 江浦路站 | 上海地铁8号线 | 地下二层岛式 | |
8 | 江浦公园站 | 上海地铁12号线 | 地下三层岛式 | |
9 | 平凉路站 | —— | 地下二层一岛一侧式 | |
10 | 丹阳路站 | —— | 地下三层岛式 | |
11 | 昌邑路站 | 上海地铁14号线 | 地下五层岛式 | 浦东新区 |
12 | 民生路站 | 上海地铁6号线 | 地下三层岛式 | |
13 | 杨高中路站 | 上海地铁9号线 | 地下三层岛式 | |
14 | 迎春路站 | —— | 地下二层岛式 | |
15 | 龙阳路站 | 上海地铁2号线 上海地铁7号线 上海地铁16号线 上海磁浮列车示范运营线(出站转乘) | 地下三层岛式 | |
16 | 芳芯路站 | —— | 地下三层岛式 | |
17 | 北中路站 | —— | 地下二层岛式 | |
18 | 莲溪路站 | 上海地铁13号线 | 地下三层岛式 | |
19 | 御桥站 | 上海地铁11号线 | 地下三层间隔侧式 | |
20 | 康桥站 | —— | 地下二层岛式 | |
21 | 周浦站 | —— | 地下二层岛式 | |

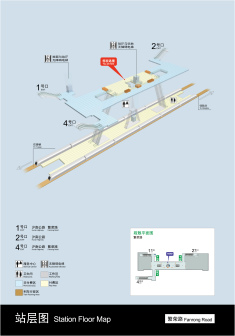

22 | 繁荣路站 | —— | 地下二层岛式 | |
23 | 沈梅路站 | —— | 地下二层岛式 | |
24 | 鹤涛路站 | —— | 地下二层岛式 | |
25 | 下沙站 | —— | 地下二层岛式 | |
26 | 航头站 | —— | 地下二层岛式 |
车站位置
序号 | 车站名称 | 英文名称 | 车站位置 |
---|---|---|---|
1 | 长江南路站 | South Changjiang Road | 逸仙路与长江南路路口西侧 |
2 | 殷高路站 | Yingao Road | 殷高路与国权北路路口 |
3 | 上海财经大学站 | Shanghai University of Finance and Economics | 政立路与国权北路路口 |
4 | 复旦大学站 | Fudan University | 中环北侧,复旦大学校史馆西侧 |
5 | 国权路站 | Guoquan Road | 国权路与四平路路口东侧 |
6 | 抚顺路站 | Fushun Road | 中山北二路与江浦路路口南侧 |
7 | 江浦路站 | Jiangpu Road | 控江路与江浦路路口 |
8 | 江浦公园站 | Jiangpu Park | 长阳路与江浦路路口 |
9 | 平凉路站 | Pingliang Road | 平凉路与江浦路路口 |
10 | 丹阳路站 | Danyang Road | 杨树浦路与江浦路路口北侧 |
11 | 昌邑路站 | Changyi Road | 浦东大道与民生路路口 |
12 | 民生路站 | Minsheng Road | 张杨路与民生路路口南侧 |
13 | 杨高中路站 | Middle Yanggao Road | 杨高中路与民生路路口南侧 |
14 | 迎春路站 | Yingchun Road | 锦绣路与民生路路口北侧 |
15 | 龙阳路站 | Longyang Road | 龙阳路与白杨路路口南侧 |
16 | 芳芯路站 | Fangxin Road | 芳芯路以南的白杨路上 |
17 | 北中路站 | Beizhong Road | 莲溪路与北中路路口南侧 |
18 | 莲溪路站 | Lianxi Road | 绿科路与莲溪路路口北侧 |
19 | 御桥站 | Yuqiao | 御桥路与御青路路口北侧 |
20 | 康桥站 | Kangqiao | 秀沿路与沪南公路路口 |
21 | 周浦站 | Zhoupu | 年家浜路与沪南公路路口北侧 |
22 | 繁荣路站 | Fanrong Road | 繁荣路与沪南公路路口南侧 |
23 | 沈梅路站 | Shenmei Road | 沈梅路与沪南公路路口南侧 |
24 | 鹤涛路站 | Hetao Road | 沪南公路与鹤涛路路口,下盐公路以北 |
25 | 下沙站 | Xiasha | 鹤立西路与沪南公路路口南侧 |
26 | 航头站 | Hangtou | 沪南公路与航头路路口北侧 |
线路走向
上海地铁18号线一期工程北起宝山区长江南路站,经长江南路、何家湾路、国权北路走行,经由上海财经大学、复旦大学,沿国权路、江浦路走行后穿越黄浦江,沿民生路、白杨路、莲溪路、御青路、沪南公路走行,南至浦东新区航头站。
上海地铁18号线一期工程线路走向示意图
运营时刻
首末班车
据上海地铁官网显示,上海地铁18号线首末班车时刻表如下所示(截至2024年4月):(上海地铁最新的首末班车时刻请访问上海地铁官方应用软件或申通地铁集团官方网站获取→ )行车间隔
据上海地铁官网显示,上海地铁18号线列车运行间隔如下所示(截至2024年4月) :
服务设施
提供手机无线充电服务
在18号线列车车厢内,列车每节车厢都设有无线充电板,只需将手机置于板上,就可以自由充电。考虑到部分手机可能不适配无线充电,充电板下方还设有USB充电口供乘客选择 。
照明系统采用自动调光
列车客室照明系统采用自动调光、自动变色的设计理念。不仅支持客室照明亮度随外界亮度自我调节,进一步降低能耗,还可以根据四季自动进行色温的调控 。
独立的第三卫生间
集纳儿童厕位、儿童洗手盆、婴儿护理板等新设施,是18号线各个站点的标配 。
车辆设施
上海地铁18号线列车
| 制造商:中车株洲电力机车有限公司 设计速度:80千米/小时 车辆编成:6节编组(Tc+Mp+M+M+Mp+Tc) 车厢:节长21-24米,车宽3.0米,高3.8米 定员:约1860人 制造年代:2019- 电机传动方式:VVVF交流传动 供电方式:接触网供电 车辆总数:50列(编号18001-18050) 设计寿命:30年 昵称:闪电侠 |
运行系统
上海地铁18号线新建航头定修段,设主变电所2座,控制中心接入上海市轨道交通网络运营调度管理大楼 。
技术难题
国权路站至复旦大学站区间
国权路站至复旦大学站区间垂直下穿运营中的上海地铁10号线,最小竖向净距仅为2米。由于之前上海地铁10号线国权路站施工时未采用预留措施,该区间需穿越车站三道800毫米地下连续墙,穿越总长度38米,对运营线路的保护要求极高 。
技术创新
全国范围内首次在隧道管片拼装中采用内置式榫插型管片错缝拼装技术
在隧道管片拼装中,上海地铁18号线在中国全国范围内首次采用内置式榫插型管片错缝拼装技术,提高了管片的拼装精度和整圆度,提升了成型隧道的质量,减少了施工过程中的堵漏费用、后期运营过程中的维保成本,填补了中国国内轨道交通领域对应技术空白 。
在“冰箱”里建成的江浦路站
700根冻结管、300天冻结、4厘米管棚管线间距、22次翻交、399天不间断施工,开创了冻结加固土体受力为主、管棚支护体系辅助受力、MJS(全方位高压喷射)加固维持掌子面稳定的冻结复合工法受力体系,国内首例大断面浅覆土地铁车站整体冻结暗挖+“一线天”明挖工程顺利完成 。
连穿4排地墙的国权路站
42米冻结长度、2.2米结构间距、两次穿越4排地墙、502天不间断施工,国内首例软土地层长距离单向水平成孔冻结暗挖清障工程顺利完成 。
外挂清障井+爆破清障的民生路站
两侧60厘米厚地墙、6根1米直径钻孔灌注桩、1.9米底板间距、7米×2米清障断面、4个狭小深基坑清障工作井、两道满堂MJS加固水平止水帷幕,创造性地实现区间穿越未预留穿越条件运营车站前的清障工程 。
列车文化
上海地铁18号线首列车抵沪

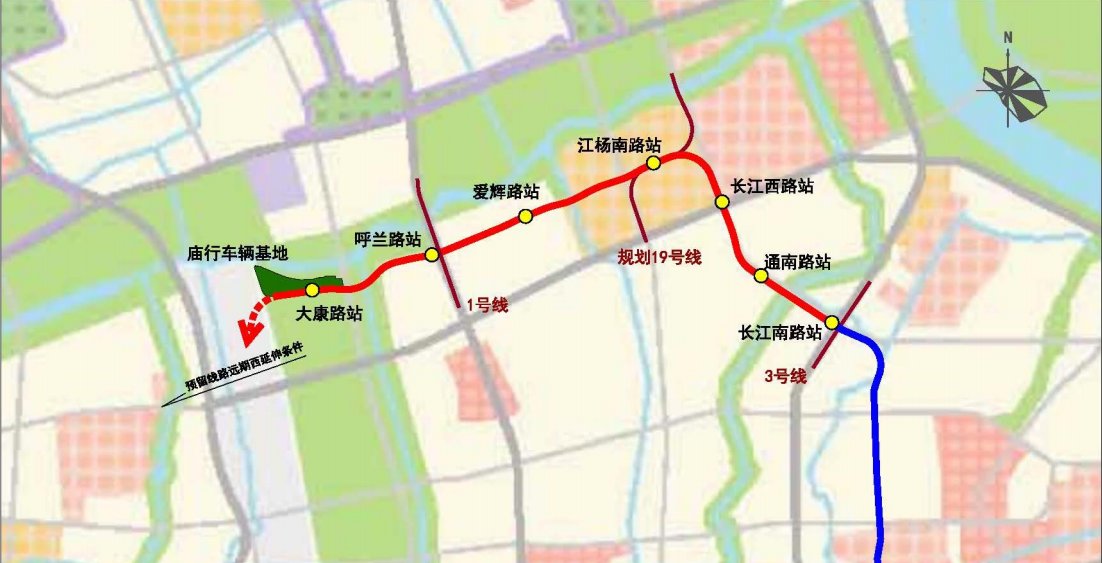

线路走向:上海地铁18号线二期工程全长约8.1千米,线路起于宝山区长江南路站,沿长江南路—郁江巷路—呼兰路走行至康文路。全线设置6座车站:通南路站、长江西路站、江杨南路站、爱辉路站、呼兰路站和康文路站 。
车辆基地:上海地铁18号线二期工程设置庙行车辆基地,在满足轨道交通停车列检等功能基础上,将进行上盖综合开发利用。车辆基地四至范围:南至南蕰藻路、东至康宁路、北至蕰藻浜、西至南蕰藻路 。
主变电所:上海地铁18号线二期工程规划1处主变电所,选址拟设于江杨南路呼兰路交叉口东北侧地块内 。
上海地铁18号线二期工程线路走向图
序号 | 车站名称 | 换乘线路 | 建设方式 | 所在行政区 |
---|---|---|---|---|
二-1 | 康文路站 | —— | 地下二层岛式 | 宝山区 |
二-2 | 呼兰路站 | 上海地铁1号线 | 地下二层岛式 | 宝山区 |
二-3 | 爱辉路站 | —— | 地下三层岛式 | 宝山区 |
二-4 | 江杨南路站 | —— | 地下二层岛式 | 宝山区 |
二-5 | 长江西路站 | —— | 地下二层岛式 | 宝山区 |
二-6 | 通南路站 | —— | 地下三层岛式 | 宝山区 |
参考资料: |
作为一条浦江南北越江线,上海地铁18号线联系上海市东北地区、东南地区与核心城区,方便北部地区居民来往浦东、浦西。同时,由于多座车站设置在杨浦、浦东“腹地”,对上海市城市核心区和城市重要交通走廊(如江浦路、沪南公路等)的交通压力将起到一定缓解作用。对支持五角场城市副中心、航头大型保障住房社区等重要区域的开发建设,增强网络换乘功能具有重要意义。(上海申通地铁股份有限公司评)
2023年11月,上海轨道交通18号线一期工程入选“2022~2023年度第二批中国建设工程鲁班奖(国家优质工程)”。
