南昌地铁1号线 编辑
南昌地铁1号线(Nanchang Metro Line 1)是中国江西省南昌市第一条建成运营的地铁线路,一期工程于2009年7月29日开工建设 ,于2015年12月26日通车运营,标志色为红色。
截至2018年10月,南昌地铁1号线一期工程起于双港站,途经蛟桥镇、红谷滩中心区、旧城中心区、城东和瑶湖五大片区,止于瑶湖西站,呈L型西东走向。
截至2018年10月,南昌地铁1号线一期工程线路全长28.843千米,均位于地下;共有24座车站;采用6节编组B型地铁列车 ,设计最高速度为80千米/小时 。
2017年,南昌地铁1号线全年累计运送旅客1.013646亿人次。 截至2024年1月,南昌地铁1号线单日最高客流量为2023年12月31日的114.26万人次 。
中文名:南昌地铁1号线
外文名:Nanchang Metro Line 1
开通日期:2015年12月26日
轨道类型:地铁系统
运营时间:6:00-22:30
起止站点:双港站、瑶湖西站
线路长度:约 28.84 km
车站数量:24座
运营机构:南昌轨道交通集团有限公司
标志色:红色
车辆编组:6节编组B型列车
最高时速:80 km/h
1999年,南昌地铁(含南昌地铁1号线)规划设想方案报中国国务院审批。
2005年,南昌市政府对城市轨道交通进行初步规划,南昌地铁1号线起于南昌南部,途经向塘进入城区。
2007年,南昌市正式启动南昌地铁1号线工程项目的前期研究工作。
2009年,南昌地铁1号线项目通过评审,于同年7月29日动工建设。
2010年8月30日,南昌地铁1号线24个站点位置公布;同年12月13日,南昌地铁1号线24个站点名称确定。
2011年5月16日,南昌地铁1号线第一幅地下连续墙施工。
2012年4月25日,南昌地铁1号线首台盾构机“英雄一号”首推掘进。
2013年11月18日,南昌地铁1号线20个盾构区间贯通。
2014年12月26日,南昌地铁1号线48个区间全部洞通。
2015年11月24日,南昌地铁1号线工程通过竣工验收; 12月10日,南昌地铁1号线举行当地市民试乘体验活动;12月26日,南昌地铁1号线正式开通试运营。
2018年10月15日,南昌地铁1号线全面启动手机移动支付扫码过闸功能。
2022年2月,南昌市自然资源局公布了南昌地铁1号线东延、北延工程的站点设施详细规划; 9月13日,南昌地铁1号线北延线蛟桥站顺利封顶; 9月16日,南昌地铁1号线北延线顺利始发; 9月18日,南昌地铁1号线北延北山站主体结构顺利封顶,成为北延线第二个封顶的车站; 10月3日,在南昌地铁1号线东延工程瑶湖东站-麻丘站右线隧道内,“先锋二号”盾构机正在全速掘进当中; 10月15日,南昌地铁1号线北延、东延及2号线东延工程,1标三工区蛟桥站——双港站区间右线盾构顺利贯通,这是南昌地铁延长线首个贯通的区间; 10月,南昌地铁1号线东延项目麻丘车站正式启动深基坑土方开挖; 11月1日消息,南昌地铁1号线北延工程昌北机场站~黄墩站区间明挖过渡段主体结构顺利封顶; 同日,由中铁十二局集团总承包的南昌地铁1号线昌北停车场顺利实现试桩开钻,标志着1号线北延昌北停车场正式进入施工阶段;同时,南昌地铁1号线东延项目瑶湖东车站也正式封顶; 11月,南昌地铁1号线东延项目麻丘站已完成首块底板浇筑,正式进入车站主体结构施工阶段。
2023年1月,随着直径6.28米的金属刀盘破墙而出,南昌地铁1号线东延工程瑶湖东站—麻丘站区间右线顺利贯通,标志着南昌地铁1号线东延工程首个盾构区间实现双线贯通; 3月,由南昌地铁1号线北延工程土建1标三工区项目部承建的冠山站~北山站区间右线盾构顺利始发; 同月,南昌地铁1号线北延工程南齿站主体结构的灌梁和土方开挖交叉施工; 4月,南昌地铁1号线北延工程南齿站(原庐山中大道站)主体围护结构顺利封闭; 同月,南昌地铁1号线北延高架段的高架桥已基本成型,即将实现贯通; 5月,南昌地铁1号线北延黄墩站到昌北机场区间盾构工程顺利平稳下穿了两条正在运营中的铁路线,标志着北延工程再破重大关键节点,距全线离开通运营又近了一步; 5月14日,南昌地铁1号线北延线01标二工区左线盾构宣告顺利贯通,标志着项目盾构任务全部完成,全面进入梁体施工大干阶段; 6月15日,南昌地铁1号线昌北机场站~黄墩站(中间风井)区间左线盾构顺利始发; 6月,南昌地铁1号线北延工程已有5个车站完成封顶。(蛟桥站、北山站、黄墩站、冠山站、建业大道西站); 7月,南昌地铁1号线北延线蛟桥站~方志敏大道站区间右线盾构机“昌盛二号”顺利始发,此为该线始发的第10条盾构单线区间; 同月,南昌地铁1号线北延线建业大道西站-北山站区间高架段上跨建业大街的40+62+40m变宽连续梁顺利完成浇筑。至此,1号线北延线首个高架区间实现贯通; 8月,南昌地铁1号线东延线瑶湖西站-瑶湖东站区间左线盾构1570环管片拼装完成; 9月,南昌地铁1号线东延线瑶湖西站-瑶湖东站区间左线盾构机顺利接收,为该线贯通的第三条盾构单线区间,标志着南昌地铁1号线东延线区间左线全线贯通; 11月消息,南昌地铁1号线北延三工区方志敏大道站主体结构顺利封顶,至此,南昌地铁1号线北延三工区三座车站实现主体结构全封顶目标; 11月8日,南昌地铁1号线北延高架段全线贯通; 11月16日,南昌地铁1号线北延线涉铁2标中间风井~明挖过渡段右线盾构正式贯通,标志着项目已完成南昌地铁1号线涉铁工程的重难点施工环节; 11月21日,南昌地铁1号线北延线南齿站~方志敏大道站区间右线盾构机顺利始发。
2024年1月,南昌地铁1号线东延线首个区间(瑶湖东站至麻丘站区间)通过验收; 同月,南昌地铁1号线北延土建1标三工区南齿站~方志敏大道站区间右线盾构顺利贯通,至此,南昌地铁1号线北延土建1标三工区四条盾构区间实现全部贯通; 3月8日,南昌地铁1号线北延线工程正式进入铺轨施工阶段; 3月25日,南昌地铁1号线北延工程顺利实现全线贯通。 5月10日,南昌轨道交通1号线北延项目南齿站至冠山站盾构区间全线通过分部工程验收。 6月,南昌地铁1号线北延、1号线东延运营期车站名称公示。 6月28日,南昌地铁1、2号线延长线首列车顺利到达南昌地铁2号线生米南车辆综合维修基地并完成接车工作。 7月2日,南昌地铁1号线北延长线终点站昌北机场站最后1块底板顺利浇筑完成。 8月1日,南昌地铁1号线东延线联络通道完工。 8月,南昌地铁1号线东延工程2座车站已全部封顶,4条单线区间已全部贯通,轨道工程已实现轨通,供电工程已完成75%,车站风水电安装及装修工程已完成65%。 9月25日,南昌地铁1号线北延项目建业大道西站、黄墩站钢结构雨棚主梁吊装完成。 9月27日,南昌地铁1号线北延、东延以及2号线东延工程实现全线轨通。 10月3日,南昌轨道交通1号线东延线工程变电所、环网顺利实现电通,标志着地铁供电系统已具备初步的供电能力,为通车运营目标再添强劲动力。 10月4日凌晨3点50分,南昌地铁1号线东延工程成功实现了“电通” 。10月26日,南昌市国资委2024年“政府开放周”活动第五站——“地铁建设看变化”主题活动日在南昌地铁1号线北延工程施工现场举行。
车站列表
截至2018年10月,南昌地铁1号线共设24个站点,均为地下站。
编号 | 车站 | 行政区域(南昌市) | 换乘线路 | 站台形式 |
---|---|---|---|---|
1 01 | 昌北机场站 | 新建区(经开区部分) | 暂无 | 未知规划 |
1 02 | 汇贤大道站 | |||
1 03 | 建业大道站 | |||
1 04 | 定子山站 | |||
1 05 | 冠山站 | |||
1 06 | 南齿站 | |||
1 07 | 方志敏大道站 | |||
1 08 | 蛟桥站 | |||
1 09 | 双港站 | 南昌地铁5号线(规划) | 地下二层岛式 | |
1 10 | 孔目湖站 | 暂无 | ||
1 11 | 长江路站 | 红谷滩区 | ||
1 12 | 珠江路站 | |||
1 13 | 庐山南大道站 | |||
1 14 | 绿茵路站 | |||
1 15 | 卫东站 | |||
1 16 | 地铁大厦站 | 南昌地铁2号线 | ||
1 17 | 秋水广场站 | 暂无 | 地下三层岛式 | |
1 18 | 滕王阁站 | 东湖区 | ||
1 19 | 万寿宫站 | 地下二层岛式 | ||
1 20 | 八一馆站 | 南昌地铁3号线 | 地下二层侧式 | |
1 21 | 八一广场站 | 南昌地铁2号线 | 地下三层岛式 | |
1 22 | 丁公路北站 | 南昌地铁4号线 | 地下二层岛式 | |
1 23 | 师大南路站 | 青山湖区(核心部分) | 暂无 | |
1 24 | 彭家桥站 | |||
1 25 | 谢家村站 | 南昌地铁5号线(规划) | ||
1 26 | 青山湖大道站 | 暂无 | ||
1 27 | 高新大道站 | 青山湖区(高新区部分) | ||
1 28 | 艾溪湖西站 | |||
1 29 | 艾溪湖东站 | |||
1 30 | 太子殿站 | 南昌县 | ||
1 31 | 奥体中心站 | |||
1 32 | 瑶湖西站 | |||
1 33 | 瑶湖东站 | 未知规划 | ||
1 34 | 麻丘站 | |||
说明 | 参考资料: 注:斜体线路为建设中或规划中线路 |
车站命名
编号 | 站点名称 | 地理位置 | 命名原因 |
---|---|---|---|
1 01 | 昌北机场站 | 规划南昌昌北国际机场T3航站楼西侧 | 昌北机场航站楼 |
1 02 | 汇贤大道站 | 经开大道与汇贤大道交叉口 | 汇贤大道 |
1 03 | 建业大道站 | 经开大道与建业大道交叉口 | 建业大道 |
1 04 | 定子山站 | 昌北大道与曰修路交叉口 | 定子山地片 |
1 05 | 冠山站 | 昌北大道与英雄三路交叉口 | 冠山片区 |
1 06 | 南齿站 | 庐山中大道与昌北大道交叉口 | 南昌齿轮厂 |
1 07 | 方志敏大道站 | 庐山中大道与方志敏大道交叉口 | 方志敏大道 |
1 08 | 蛟桥站 | 既有地铁蛟桥停车场西南侧 | 蛟桥片区 |
1 09 | 双港站 | 双港东大街与军民友谊路交叉口处 | 双港村 |
1 10 | 孔目湖站 | 军民友谊路江西交通职业技术学院图书馆旁 | 孔目湖公园、湖泊 |
1 11 | 长江路站 | 丰和北大道与长江路交叉口处 | 长江路 |
1 12 | 珠江路站 | 丰和北大道与珠江路交叉口处 | 珠江路 |
1 13 | 庐山南大道站 | 凤凰中大道与庐山南大道交叉口处 | 庐山南大道 |
1 14 | 绿茵路站 | 凤凰中大道与绿茵路交叉口处 | 绿茵路 |
1 15 | 卫东站 | 凤凰中大道与会展路交叉口处 | 卫东村、住宅区 |
1 16 | 地铁大厦站 | 丰和中大道与世贸路交叉口处 | 地铁大厦办公楼 |
1 17 | 秋水广场站 | 赣江中大道与世贸路交叉口处 | 秋水文化广场 |
1 18 | 滕王阁站 | 中山西路与西河滩巷交叉口处 | 滕王阁名胜古迹 |
1 19 | 万寿宫站 | 中山路与翘步街交叉口处 | 万寿宫商业圈地 |
1 20 | 八一馆站 | 中山路与象山路交叉口处 | 八一南昌起义纪念馆 |
1 21 | 八一广场站 | 中山路与八一大道交叉口处 | 八一文化广场 |
1 22 | 丁公路北站 | 北京西路与丁公路交叉口处 | 丁公路 |
1 23 | 师大南路站 | 北京西路与洪都中大道交叉口西侧300米处 | 江西师范大学南面 |
1 24 | 彭家桥站 | 北京东路与彭桥路交叉口东侧150米处 | 彭家桥街道办辖区 |
1 25 | 谢家村站 | 北京东路与上海北路交叉口处 | 谢家村 |
1 26 | 青山湖大道站 | 北京东路与青山湖大道交叉口处 | 青山湖大道 |
1 27 | 高新大道站 | 北京东路与高新大道交叉口处 | 高新大道 |
1 28 | 艾溪湖西站 | 北京东路与艾溪湖南路交叉口处 | 艾溪湖公园西南面 |
1 29 | 艾溪湖东站 | 紫阳大道与创新一路交叉口处 | 艾溪湖公园东南面 |
1 30 | 太子殿站 | 紫阳大道与创新大道交叉口处 | 太子殿余家古迹 |
1 31 | 奥体中心站 | 紫阳大道与天祥大道交叉口处 | 南昌奥林匹克中心体育馆 |
1 32 | 瑶湖西站 | 紫阳大道与瑶湖西大道交叉口处 | 江西师范大学瑶湖校区西面 |
1 33 | 瑶湖东站 | 杨桥路与厚浦街交叉口 | 瑶湖东侧 |
1 34 | 麻丘站 | 航空城大道与厚浦街交叉口 | 麻丘村 |
说明 | 内容参考资料来自南昌新闻网 及南昌市政府公告 |
线路走向
南昌地铁1号线为L形轨道线路,在红谷滩新区呈S形南北走向,在赣江东岸片区呈东西走向。全段线路西端起点位于蛟桥镇双港站,向南至红谷滩中心区世贸路后折向东行;向东下穿赣江后,依次经过中山路和八一广场;向东沿北京西路、北京东路至艾溪湖大桥;向东沿紫阳大道至瑶湖大桥西岸,止于昌东镇瑶湖西站。

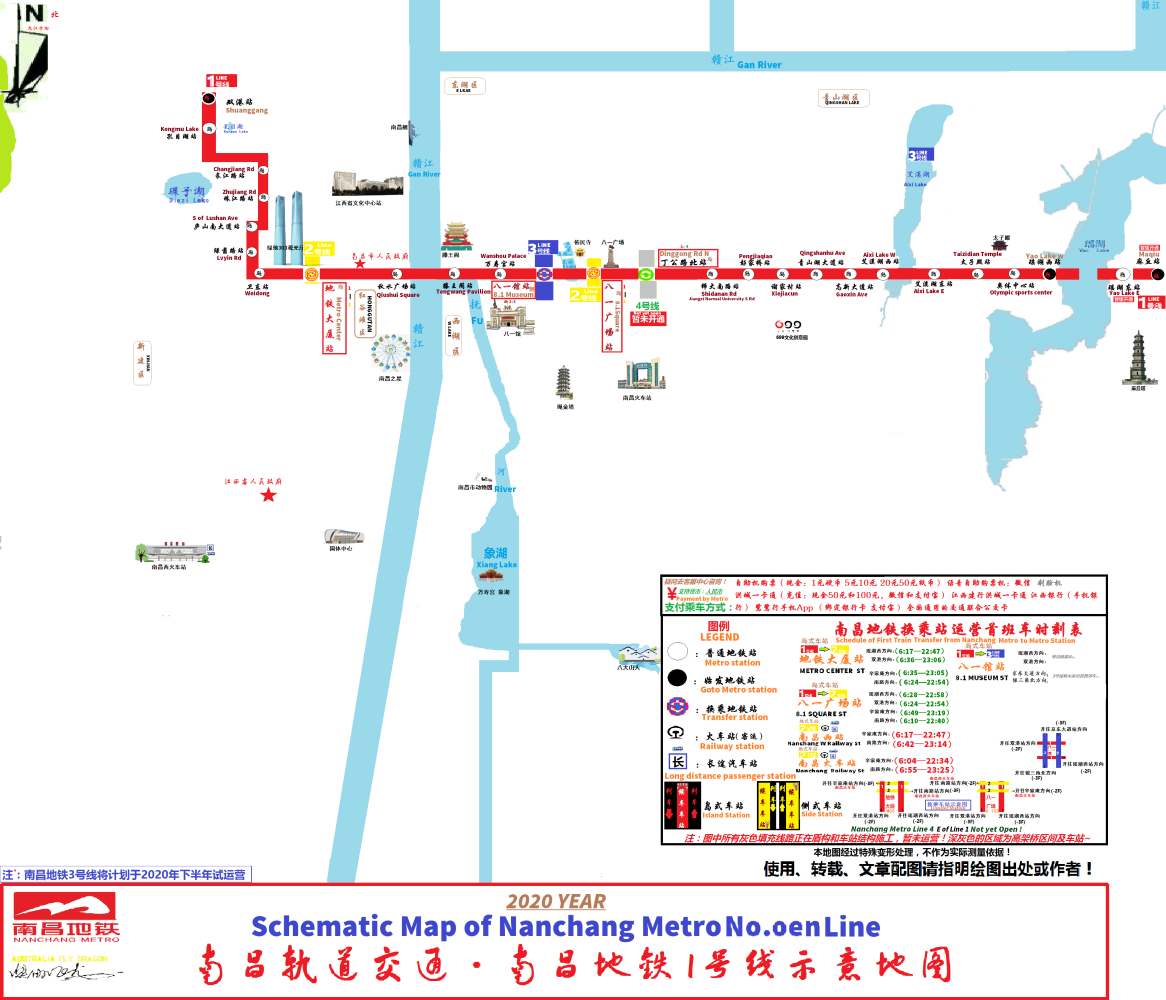

1号线
运营时刻
2023年4月29日起,南昌地铁1号线工作日早晚高峰时段(早高峰7:00-9:00、晚高峰17:00-19:00)行车间隔将从4分48秒缩短至3分56秒,缩短时间52秒,单位小时额定载客量较原来提高近4500人次,单位小时运力提升达25%;双休日高峰时段行车间隔将压缩至4分48秒,单位小时运力提升20%。

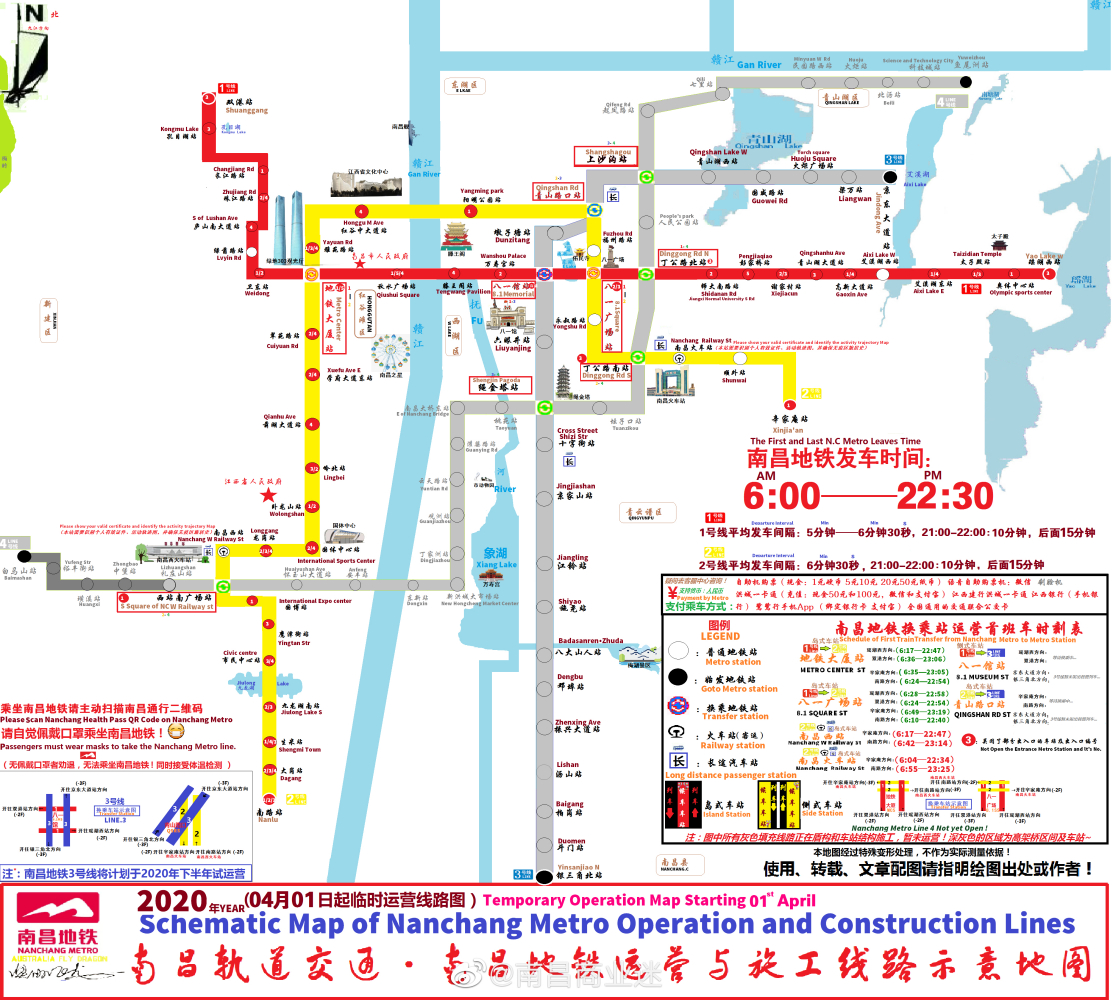

南昌轨道交通2020年4月版
方向 | 首班车 | 末班车 | ||
---|---|---|---|---|
车站 | 往瑶湖西 | 往双港 | 往瑶湖西 | 往双港 |
双港 | 06:00 | -- | 22:30 | -- |
孔目湖 | 06:02 | 06:51 | 22:32 | 23:21 |
长江路 | 06:06 | 06:47 | 22:36 | 23:17 |
珠江路 | 06:08 | 06:45 | 22:38 | 23:15 |
庐山南大道 | 06:10 | 06:43 | 22:40 | 23:13 |
绿茵路 | 06:12 | 06:41 | 22:42 | 23:11 |
卫东 | 06:14 | 06:38 | 22:44 | 23:08 |
地铁大厦 | 06:17 | 06:36 | 22:47 | 23:06 |
秋水广场 | 06:19 | 06:34 | 22:49 | 23:04 |
滕王阁 | 06:22 | 06:31 | 22:52 | 23:01 |
万寿宫 | 06:24 | 06:29 | 22:54 | 22:59 |
八一馆 | 06:26 | 06:27 | 22:56 | 22:57 |
八一广场 | 06:28 | 06:25 | 22:58 | 22:55 |
丁公路北 | 06:30 | 06:23 | 23:00 | 22:53 |
师大南路 | 06:32 | 06:21 | 23:02 | 22:51 |
彭家桥 | 06:34 | 06:18 | 23:04 | 22:48 |
谢家村 | 06:36 | 06:16 | 23:06 | 22:46 |
青山湖大道 | 06:38 | 06:15 | 23:08 | 22:45 |
高新大道 | 06:40 | 06:12 | 23:10 | 22:42 |
艾溪湖西 | 06:42 | 06:10 | 23:12 | 22:40 |
艾溪湖东 | 06:45 | 06:07 | 23:15 | 22:37 |
太子殿 | 06:48 | 06:04 | 23:18 | 22:34 |
奥体中心 | 06:50 | 06:02 | 23:20 | 22:32 |
瑶湖西 | -- | 06:00 | -- | 22:30 |
参考资料 |
客运流量
截至2016年12月26日,南昌地铁1号线开通一年累计运送旅客8000万人次。
截至2017年12月26日,南昌地铁1号线开通两年累计运送旅客1.8亿人次。
2018年国庆期间,南昌地铁1号线累计运送旅客281.23万人次。
2023年12月31日,南昌地铁1号线单日客流量为114.26万人次 。
车辆设施

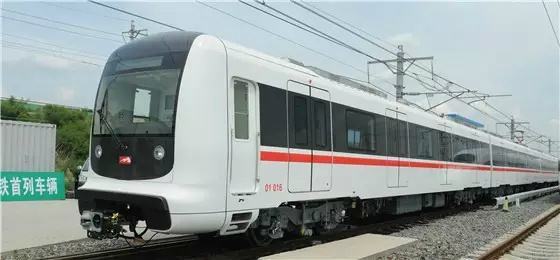

南昌地铁1号线营运列车为6节车厢的B2型电力动车组,由两端各1节带驾驶室的拖车和中间4节纯载客的动车共同组成。列车全长120米,宽2.8米、高3.8米,最大载客量2062人,构造速度90千米/小时;车头采用流线型设计,司机视野宽阔;轻量化车体采用大截面中空铝合金焊接结构;车上设备均能满足南昌地区湿热条件。
南昌地铁1号线营运列车
列车客室设有轮椅区与老、幼、病、残和孕专席,座位采用不锈钢结构;车上广播提供语音报站,并利用客室动态电子地图、LED屏和19寸液晶显示器准确地显示到站信息,同时还能为OCC提供视频监控和音频监听功能;车内照明采用绿色环保光源,防火配置采用BS6853标准;车门为双开式电动塞拉门,具有自动检测微小障碍物功能,并配有紧急解锁装置;每列车装有16个摄像头、28个报警探头和14个灭火器。
运行系统
南昌地铁1号线设有蛟桥停车场和瑶湖定修段, 还设有地铁消防站; 指挥控制中心位于红谷滩新区中央商务区地铁大厦站旁,可同时服务于南昌市已建、待建的共5条地铁线路。
南昌地铁1号线营运列车采用DC1500V架空接触网受电方式,其中地下采用刚性架空接触网,全车采用三相三线AC380V扩展供电;配有双冗余的MVB车辆网络控制系统,能根据线路、乘客数量等条件实时自动调整车的牵引力和制动力,牵引系统具有防滑防空转功能,制动采用电制动和空气制动混合方式;具有ATO自动驾驶和人工驾驶模式,配合信号系统可自动将停车精度控制在正负0.250厘米内,且拥有故障自诊断功能。 南昌地铁1号线还装配先进的移动闭塞列车无线控制系统;车载信号设备为强抗干扰的数据通信系统,避免旅客移动设备的Wifi信号干扰列车运行;军工级列车GPS可实现精准定位与停车; 全线实现2G、3G、4G多种制式信号全覆盖。
南昌地铁1号线主题文化全景列车
服务设施
2015年11月27日起,南昌地铁1号线共设有洪城一卡通人工服务亭6处、24小时自助一体机10台。 其中,人工服务中心点分别在双港站4号出入口处、地铁大厦站1号出入口和2号出入口之间、秋水广场站2号出入口和5号出入口之间、瑶湖西站2号出入口处、八一广场站5号出入口处和高新大道站1号出入口和2号出入口之间;自助售卡充值一体机布放点分别在珠江路1号出入口处、瑶湖西站2号出入口处、高新大道站3号出入口和4号出入口之间、师大南路站3号出入口和4号出入口之间、八一广场站地铁4号出入口处、秋水广场站2号出入口和5号出入口之间。

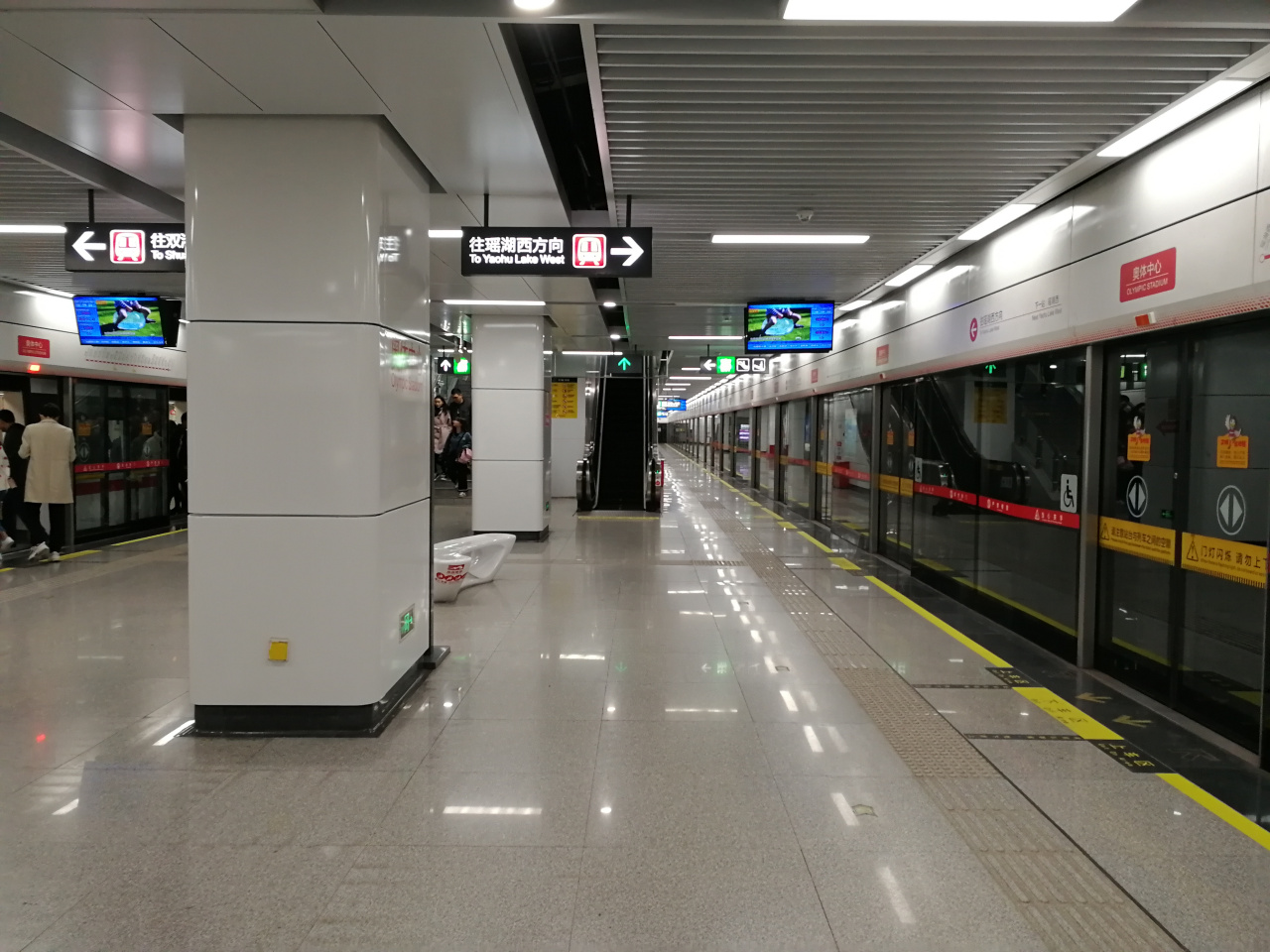

南昌地铁1号线地下站台
南昌地铁1号线每个站点都装有环控系统装置,车站进出口楼梯、站厅层和站台层都设有盲道,站台层装有座椅、自动售票机,站台内设有无障碍卫生间,站口设有直通站台层的无障碍电梯; 每个车站均有自助售卖机和银行ATM机点位。
南昌地铁1号线在八一广场地下施工中,因该段是以前的老护城河,地下水丰富,地质呈上软下硬,有泥质粉渣和沙尘,盾构机的姿态很难控制;施工单位根据不同地质情况及时调整渣土改良和推进参数,采用了进口的渣土改良添加剂,避免喷涌和工后沉降过大问题。南昌地铁1号线在八丁区间正旁穿过共19栋地面重要建筑物,整个施工沉降控制在零毫米。
南昌地铁1号线赣江隧道秋水广场站至中山西路站盾构区间全长1889米,施工期间克服了穿越上软下硬的地质条件、穿越江底断层带以及隧道顶部距赣江底部最短距离仅5.2米三大难题,创造了中国国内泥水盾构穿越复合地形实现沉降最小、在泥质粉沙岩层中掘进里程最长的纪录。
2022年7月,南昌市自然资源和规划局公示了南昌地铁1号线东延工、南昌地铁1号线北延工程。从规划看,南昌地铁1号线东延工程线路全长4360m,采用地下敷设方式,设站2座,均为地下站,包括:瑶湖东站、麻丘站。南昌地铁1号线北延工程项目用地性质为轨道交通用地。分别为:蛟桥站、志敏大道站、庐山中大道站、冠山站、北山站。
昌北机场站~黄墩站区间,明挖过渡段总长475.228m,区间由盾构井、明挖暗埋段和U型槽段组成,采用明挖顺作法施工,底板埋深约为0~13.3m,结构净宽20.2~25.1m,盾构井与明挖暗埋段为单洞双线矩形隧道。
南昌地铁1号线延长线需要下穿运行中的1号线(一期工程)及列车停车场,掘进通过既有铁路线路——京九线,以及绕城高速、昌北国际机场区域,沿途有燃油管道、高压线等。瑶湖东站—瑶湖西站区间是工程重难点之一。它是迄今为止南昌地铁施工遇到的最宽水域作业,需下穿瑶湖约1170米,且距离湖底最近距离仅10米。由于埋深、富水、夹泥等影响,盾构掘进过程存在喷涌、击穿湖底等重大风险,施工难度较大。
● 车辆外观
南昌地铁1号线列车外观设计选择“南昌笑脸”方案 ,内装设计采用“青花瓷”方案;同时融入南昌市红色革命文化因素。 2016年8月24日起,南昌地铁1号线不定期开行多种主题的全景内包列车,首列主题为“荷塘印象”。
南昌地铁1号线《红土地》艺术墙
● 车站内饰
南昌地铁1号线在秋水广场站、地铁大厦站、八一馆站和八一广场站内布置有主题分别为《洪城白鹭》《托举起城市的力量》《红土地》《回眸展望》的艺术画墙。
2018年6月11日,南昌地铁1号线北延段列入《2018年南昌市重大重点项目投资计划表(前期谋划项目)》;项目南起双港站,北至昌北机场站,全长约14千米,新增志敏大道站、昌北大道站、经开大道站、建业大道站、富仁大道站和昌北机场站6座车站;同时,南昌地铁1号线二期工程(东延段)处于研究前期阶段。
南昌地铁1号线东延工程线路全长4360m,采用地下敷设方式,设站2座,均为地下站,包括:瑶湖东站、麻丘站。
瑶湖东站规划为地下二层,为岛式站台,站台宽度11米,车站总长265.1米,车站宽度19.7米,出入口数量4个(1个预留)。该车站总建筑面积13016.14平方米,其中地上382.71平方米,地下12633.43平方米。该车站1号出入口为预留,未来将对接商业。
麻丘站规划为地下二层,为岛式站台,站台宽度11米,车站总长574.4米,车站宽度11米,出入口数量4个(2个预留)。该车站总建筑面积26091.61平方米,其中地上344.54平方米,地下25747.07平方米。该车站2/4号出入口为预留。
南昌地铁1号线北延工程起于昌北机场站,总体由北向南,经赣江新区、南昌市经开区,沿机场进场路、规划赣新大道、经开大道、昌北大道、庐山中大道、规划军民友谊路,终于一期工程双港站(不含),线路总长约16.969公里,其中地下线13.524公里,高架线(含过渡段)3.445公里;全线共设8座车站,其中地下站6座,高架站2座,平均站间距2.099公里。
南昌地铁1号线的建成使用,实现了500万南昌人民的“地铁梦”,让南昌“老表”迈进了地铁时代、成为中国国内第25座开通地铁线路的城市;它极大增强了南昌的城市运力,为豫章城的交通注入一剂强心剂;同时,作为城市的又一文化展厅,南昌地铁1号线融合南昌大众的审美意识与时代精神,为这座英雄城的古老文化注入新鲜血液。(人民网 评)
