南京地铁7号线 编辑
南京地铁7号线(Nanjing Metro Line 7)是南京地铁第十二条开通的地铁线路,北段(幕府西路站~仙新路站)于2022年12月28日正式运营 ,南段(西善桥站~应天大街站)于2023年12月28日正式运营 ,剩余段计划于2024年开通 ,标志色为墨绿色 。
南京地铁7号线途经雨花台区、建邺区、鼓楼区、栖霞区,线路南起西善桥站,北上经河西新城、下关片区,过五塘广场站后转东,经丁家庄片区,东至仙新路站 。
南京地铁7号线全长35.49千米,全部为地下线;共设置27座车站,全部为地下车站;采用B型鼓形列车6节编组,最高运行速度80千米/时 ,运用GoA4等级全自动驾驶技术,由中国中车南京浦镇车辆有限公司制造 。
截至2023年12月,南京地铁7号线(北段)日均客流量5.02万人次 。2024年4月3日的15.3万人次为地铁7号线(南段+北段)最高单日线路客运量。
中文名:南京地铁7号线
外文名:Nanjing Metro Line 7
开通日期:2022年12月28日
轨道类型:地铁
所属地区:中国江苏省南京市
运营时间:06:00-23:00
起止站点:西善桥站,仙新路站
线路长度:35.49 km
车站数量:27座
标志色:墨绿色
车辆编组:B型列车6节编组
最高速度:最高80千米/时
停车场:1处(西善桥停车场)
车辆段:1处(马家园车辆段)
控制中心:1处(灵山控制中心)
运营单位:南京地铁运营有限责任公司
2016年1月27日,南京地铁7号线工程环境影响评价报告开始招标 ;4月6日,南京地铁7号线工程环境影响评价第一次公示 ;7月25日,南京地铁7号线工程环境影响评价第二次公示 ;9月12日,南京地铁7号线工程环境影响评价全本公示 ;9月19日,南京地铁7号线工程可行性研究报告评估会在南京举行 ;9月20日,南京地铁7号线工程全自动无人驾驶系统运营咨询服务项目开始招标 。
2017年2月,地铁7号线启动沿线地质勘探;3月29日,南京地铁7号线工程环境影响评价获得市环保局批复;4月27日,南京地铁集团就地铁7号线工程拟采用全自动驾驶设备系统技术方案进行公开征询;5月16日,试验站螺塘街(螺塘路)站正式开工;5月17日11时35分,螺塘路站首幅地下连续墙浇筑完成;6月29日,南京地铁7号线工程可行性研究报告获得省发改委批复 ;8月22日,南京地铁7号线工程初步设计获得市发改委批复 ;9月11日,螺塘路站主体围护结构封闭 ;9月27日,南京地铁7号线工程选线规划方案获得国家文物局批复同意 ;11月29日,南京地铁7号线全线开工。
2018年1月31日,古平岗站正式开工 ;3月14日,雨润路(嘉陵江东街)站正式开工;4月26日,高庙路(太清路)站进入基坑开挖阶段 ;5月30日,太清路站首块底板浇筑完成 ;8月11日12时18分,全线首台盾构在螺塘路站~太清路站区间左线始发 ;8月18日,清凉山站正式开工 ;8月22日20时30分,螺塘路站主体结构封顶;8月31日凌晨2时,太清路站主体结构封底 ;10月15日,西善桥站完成第一次交通导改工作,开始围挡施工 ;10月19日20时,螺塘路站~太清路站区间左线盾构贯通 ;10月20日18时30分,新城科技园站完成交通导改工作 ;10月28日22时,太清路站主体结构封顶 ;11月17日,省第二中医院(南湖)站开始围挡施工 ;11月18日,螺塘路站~太清路站区间右线盾构始发 ;11月25日晚8时,万寿站围护桩基施工全部完成 ;12月1日20时,嘉陵江东街站主体围护结构完工 ; 12月29日上午9时,南湖站正式开工 。
2019年1月14日晚9时,螺塘路站~太清路站区间右线盾构贯通 ;3月20日下午,东青石(梦都大街东)站主体基坑土方施工完成 ;3月22日08时18分,太清路站~永初路站区间右线盾构始发 ;3月23日凌晨,南湖路(大士茶亭)站完成交通导改工作,开始围挡施工 ; 3月28日23时20分,南湖站首幅地下连续墙混凝土浇筑完成 ;3月30日凌晨,城河村(钟阜路)站开始全封闭围挡施工 ;4月21日凌晨,马家园车辆段北出入口首孔30米简支箱梁浇筑完成 ;5月1日10时,大士茶亭站正式开工 ;5月11日00时25分,西善桥停车场调机工程车库主体结构完成 ;5月11日,万寿站开始全封闭围挡施工;5月13日,尖山路口(丁家庄南)站首节施工段底板混凝土浇筑完成 ;5月15日14时30分,莫愁湖站B区主体基坑开挖节点验收通过 ;6月28日18时25分,西善桥停车场综合楼主体结构封顶 ;7月13日,尧化门站~仙新路站区间左线盾构始发 ;7月31日,高(庙路)~永(初路)区间左线盾构始发;8月4日,丁家庄站~万寿站区间盾构始发 ;9月5日下午,西善桥站通过一期基坑开挖节点验收 ;10月8日,尧化门站主体结构封顶 ;10月20日,尧化门站~仙新路站区间左线盾构贯通 ;11月8日,嘉陵江东街站主体结构封顶 ;11月15日下午3时,新城科技园站~梦都大街东站区间右线盾构始发;12月15日,梦都大街东站~新城科技园站区间左线盾构始发。
2020年1月15日,南京地铁7号线27座车站正式名称公示 ;3月5日15时,西善桥站~螺塘路站区间左线盾构贯通;3月8日,清凉山站2号竖井围挡封闭 ;5月4日早晨7时,马家园车辆段出入段线区间左线盾构贯通 ;5月5日,嘉陵江东街站~中胜站区间右线盾构贯通 ;5月8日18时,太清路站~永初路站区间右线盾构贯通;5月下旬,中胜站暗挖施工方案获批 ;6月14日下午,太清路站~永初路站区间左线盾构贯通;6月16日,嘉陵江东街站~中胜站区间左线盾构始发;6月中,应天路(应天大街)站主体结构封底 ;6月24日,新城科技园站~梦都大街东站盾构区间实现双线贯通;7月3日凌晨3时,古平岗站2号风亭附属主体结构封顶 ;7月27日16时20分,万寿站主体结构封顶 ;8月5日,应天大街站主体结构封顶 ;8月25日,永初路站主体结构封顶;8月30日,嘉陵江东街站~中胜站区间左线盾构贯通;8月31日,丁家庄南站~尧化新村站区间左线盾构贯通 ;9月14日,尧化门站~尧化新村站区间双线盾构均已贯通 ;9月16日,新城科技园站~中胜站区间右线盾构始发;9月24日,仙新路站主体结构封顶 ;9月26日,丁家庄南站~尧化新村站区间右线盾构贯通 ;10月16日,丁家庄站~万寿站区间左线盾构贯通 ;10月25日,黄方村(幕府西路)站~五塘广场站区间左线盾构始发;11月1日,丁家庄站主体结构封顶;11月10日,新城科技园站主体结构全面封底;11月13日,新城科技园站~中胜站区间左线盾构贯通;11月14日,西善桥站盾构始发井封底;12月3日晚11时,梦都大街东站~新城科技园站区间联络通道完工;12月17日,马家园车辆段出入段线~仙新路站左线盾构区间首板道床浇筑完成,标志着全工序无轨化铺轨试验成功 ;12月中旬,五塘广场站~窑上村(幕府山)站区间左线盾构贯通;12月30日,新城科技园站~中胜站区间右线盾构贯通。
2021年1月4日,五塘广场站~幕府山站区间右线盾构贯通;1月8日,永初路站~嘉陵江东街站区间右线盾构贯通 ;3月12日上午10时18分,南京地铁7号线工程供电系统接触网第一杆组立成功,正式开工建设 ;3月21日,丁家庄站~万寿站区间右线盾构贯通 ;3月下旬,清凉山站3号竖井完成围挡 ;4月5日,幕府山站~晓庄站区间左线盾构贯通,标志着该区间左右双线盾构均已贯通 ;5月6日16时,永初路站~嘉陵江东街站区间左线盾构贯通;5月30日下午,南湖站首段底板混凝土浇筑完成 ;7月8日,丁家庄站~丁家庄南站区间双线盾构均已贯通 ;8月12日,草场门站正式开工 ;9月1日,中胜站下穿既有10号线中胜站暗挖段主体结构完工 ;9月3日,西善桥站~西善桥停车场区间左线盾构始发;9月8日,地铁7号线先导段(幕府西路站~马家园车辆段)实现短轨通,为率先调式创造了条件 ;10月2日,南湖站最后一段底板浇筑完成 ;10月14日上午,西善桥停车场出入场线区间右线盾构始发节点验收通过 ;10月17日,大士茶亭站完成地下连续墙施工 ;11月11日,南湖站主体结构封顶 ;11月12日,莫愁湖站~清凉山站区间右线盾构贯通,标志着该盾构区间实现了双线贯通;11月26日,南京地铁7号线首列车交付马家园车辆基地 ;11月30日,古平岗站主体结构封顶 ;12月5日,西善桥站~西善桥停车场区间左线盾构下穿宁芜铁路 ;12月10日,应天大街站~南湖站区间左线盾构贯通,标志着该区间双线盾构均已贯通 ;12月16日,五塘广场站~幕府山站盾构区间通过单位工程验收;12月18日,应天大街站3号出入口矩形顶管机始发 ;12月25日,西善桥站~西善桥停车场区间右线盾构穿越宁芜铁路 。
2022年1月2日上午,西善桥停车场出入场线区间右线盾构贯通 ;1月5日,五塘广场站、幕府山站通过主体子单位工程验收;3月9日,古平岗站~草场门站区间左线盾构始发;3月中旬,南京地铁7号线(马家园车辆段~五塘广场站)接触网冷滑、送电、热滑工作全部完成 ;3月24日,西善桥代征用地获得省自然资源厅建设用地批复 ;3月29日,莫愁湖站~大士茶亭站区间右线盾构始发 ;4月2日起,地铁7号线北段车站陆续进驻接管;4月10日6时56分,南湖站~大士茶亭站区间右线盾构始发 ;4月22日,古平岗站~草场门站区间右线盾构始发;5月1日,大士茶亭站首段底板浇筑完成 ;5月10日,南湖站~大士茶亭站区间左线盾构通过始发条件验收;6月2日,西善桥站主体结构封顶 ;6月26日,丁家庄站完成一期交通回改工作;7月13日晚11时,大士茶亭站最后一块底板浇筑完成 ;8月3日,南京地铁7号线北段(马家园车辆段、正线幕府西路站~仙新路站)接触网通过单位工程验收 ;8月10日,南京地铁7号线工程(北段)通过项目工程验收 ;8月12日,南京地铁7号线北段开始不载客试运行 ;8月30日,清凉山站拱盖法拱圈二衬混凝土全部浇筑完成,为下一步四线大跨开挖施工奠定基础 ;9月9日,大士茶亭站主体结构封顶;9月10日,清凉山站~草场门站区间左线盾构始发;9月20日14时,钟阜路站~幕府西路站区间右线盾构贯通 ;9月27日下午,全省首条全自动无人驾驶列车首次在南京地铁7号线规模载客试运行,2022年“宁创新品”系列活动第四场——南京市创新产品地铁专场推介会同步在列车车厢内举行 ;10月6日起,地铁7号线北段开始进行运行图试跑工作;10月7日,福建路站主体结构封顶 ;10月8日,南湖站~大士茶亭站、大士茶亭站~莫愁湖站两区间的两条盾构同时贯通,标志着清凉山站~西善桥站盾构区间已全部贯通 ;10月13日,应天大街站~西善桥停车场变电所一次送电成功;10月16日,大士茶亭站~莫愁湖站盾构区间发生渗漏事故 ;10月29日23时59分,7号线北段为期24天的运行图试跑工作圆满结束;11月初,古平岗站~草场门站区间左线盾构贯通;11月11日,地铁7号线南段首列车到达西善桥停车场 ;12月初,南京地铁7号线通信系统项目南段传输系统接入北段;12月19日,南京地铁7号线北段通过竣工验收 ;12月28日上午,中胜站、新城科技园站地面道路恢复工作全面结束 ;12月28日12时,南京地铁7号线北段开通运营 ;12月26至28日,南京地铁7号线南段(西善桥站~应天大街站)完成冷滑、送电、热滑试验 。
南京地铁7号线剩余段
2023年1月11日,南湖站附属结构1号风亭4号口首道圈梁支撑浇筑完成,标志着该站全面进入附属结构施工阶段 ;1月21日,大士茶亭站~莫愁湖站区间正在进行清障冻结施工 ;截至1月底,7号线剩余段18座车站(注:包含幕府西路站)均已开工并完成围护结构,其中17座完成主体结构;剩余38条盾构隧道全部始发,其中34条贯通。西善桥站~应天大街站区段已全面进入设备安装及装修阶段 ;2月6日,南京地铁7号线南段完成车站进驻接管工作 ;3月29日,清凉山站双线大跨暗挖隧道开挖完成,为清凉山站~草场门站区间盾构接收创造了条件 ;4月11日,西善桥停车场接触网热滑试验完成;至此,地铁7号线南段全部移交南京地铁接管 ;截至4月,7号线剩余段18座车站均已开工并完成围护结构,其中17座完成主体结构。38条盾构隧道全部始发,其中36条贯通 ;6月14日,清凉山站~草场门站区间左线盾构贯通 ;7月3日,清凉山站~草场门站区间右线盾构贯通,这标志着全线盾构工程已结束 ;8月11日,南京地铁7号线工程(南段)通过项目工程验收 ;8月16日,南京地铁7号线南段开始不载客试运行 ;截至11月,7号线剩余段18座车站均已开工并完成围护结构和主体结构,38条盾构隧道全部始发并贯通 ;12月15日, 南京地铁7号线南段工程通过竣工验收 ;12月22日,南京地铁7号线南段通过初期运营前安全评估 ;12月28日9时,南京地铁7号线南段开通初期运营 ;截至12月,7号线剩余段应天大街站~幕府西路站区段土建工程正在收尾,轨道及设备安装同步施工 。
2024年1月底,7号线中段所有车站已完成主体结构,正在施工附属结构。盾构隧道全部始发并贯通。轨道及设备安装全面开展施工 。截至2024年4月,7号线中段车站已完成所有围护结构和主体结构,正在施工附属结构。盾构隧道全部始发并贯通。 截至2024年5月,车站已完成所有围护结构和主体结构,附属结构基本完成,仅剩余零星附属结构正在施工。盾构隧道全部始发并贯通,轨道铺设全部完成,设备安装全面开展施工。 截至6月,续建7号线中段车站已完成所有围护结构和主体结构,仅剩余零星附属结构正在施工。盾构隧道全部始发并贯通,轨道铺设全部完成,设备安装全面开展施工。 7月10日至8月18日,为配合割接工程施工,7号线北段(幕府西路站至仙新路站)、南段(西善桥站至应天大街站)暂停运营服务。 7月31日,南京地铁七号线清凉山站主体及附属结构顺利封顶。
车站列表
车站名称 | 车站形式 | 换乘线路 | 有无卫生间 |
---|---|---|---|
西善桥站 | 地下二层岛式 | 南京地铁S2号线(建设中) | 站台有 |
螺塘路站 | 地下三层岛式 | 南京地铁2号线(运营中) | 站台有 |
太清路站 | 地下二层岛式 | - | 站台有 |
永初路站 | 地下三层岛式 | 南京地铁S3号线(运营中) | 站台有 |
嘉陵江东街站 | 地下二层岛式 | - | 站台有 |
中胜站 | 地下三层岛式 | 南京地铁10号线(运营中) | 站台有 |
新城科技园站 | 地下二层岛式 | - | 站台有 |
梦都大街东站 | 地下二层岛式 | 南京地铁17号线(规划中) | 站台有 |
应天大街站 | 地下二层岛式 | - | 站台有 |
南湖站 | 地下二层岛式 | - | - |
大士茶亭站 | 地下三层岛式 | - | - |
莫愁湖站 | 地下三层岛式 | 南京地铁2号线(运营中) | - |
清凉山站 | 地下三层岛式 | 南京地铁13号线(规划中) | - |
草场门站 | 地下二层岛式 | 南京地铁4号线(运营中) | - |
古平岗站 | 地下三层岛式 | 南京地铁18号线 (规划中) | - |
福建路站 | 地下三层岛式 | 南京地铁5号线(建设中) | - |
钟阜路站 | 地下三层岛式 | 南京地铁9号线(建设中) | - |
幕府西路站 | 地下二层侧岛式 | - | 站台有 |
五塘广场站 | 地下二层岛式 | 南京地铁3号线(运营中) | 站台有 |
幕府山站 | 地下二层岛式 | - | 站台有 |
晓庄站 | 地下二层岛式 | 南京地铁1号线(运营中) | 站台有 |
万寿站 | 地下三层岛式 | 南京地铁6号线(建设中) | 站台有 |
丁家庄站 | 地下二层岛式 | - | 站台有 |
丁家庄南站 | 地下二层岛式 | - | 站台有 |
尧化新村站 | 地下二层岛式 | - | 站台有 |
尧化门站 | 地下二层岛式 | - | 站台有 |
仙新路站 | 地下二层岛式 | 南京地铁8号线(规划中) | 站台有 |
注:南京地铁7号线北段与南段分段独立运营;站名栏中斜体部分暂未开通;换乘线路栏中粗体部分为现有换乘。 |
车站命名
车站名称 | 车站位置及命名理由说明 |
---|---|
西善桥站 | 位于宁芜公路与规划岱山中路跨线桥交叉路口,在西善桥街道区划范围内,周边为西善桥大型保障房片区,故名。 |
螺塘路站 | 位于永初路南延段与螺塘路交叉路口南侧,为7号线与既有2号线的换乘车站,故名。 |
太清路站 | 位于永初路与太清路交叉路口南侧,以太清路命名。 |
永初路站 | 位于友谊路与永初路交叉路口北侧,为7号线与既有S3号线的换乘车站,故名。 |
嘉陵江东街站 | 位于嘉陵江东街与泰山路交叉路口南侧,在嘉陵江东街设置两个出入口,故名。 |
中胜站 | 位于泰山路与河西大街交叉路口,为7号线与既有10号线的换乘车站,故名。 |
新城科技园站 | 位于泰山路与奥体大街交叉路口,车站东侧为新城科技园区,故名。 |
梦都大街东站 | 位于梦都大街与泰山路交叉路口北侧、既有地铁10号线梦都大街站东侧,故名。 |
应天大街站 | 位于应天大街与黄山路交叉路口南侧,以应天大街命名。 |
南湖站 | 位于集庆门大街与南湖路交叉路口南侧、南湖街道区划内,周边为南湖大型居民集聚居住区域,故名。 |
大士茶亭站 | 位于水西门大街与南湖路交叉路口南侧,周边片区地名称为大士茶亭,故名。 |
莫愁湖站 | 位于莫愁湖西路与汉中门大街交叉路口,为7号线与既有2号线的换乘车站,故名。 |
清凉山站 | 位于广州路与虎踞路交叉路口,车站东侧为清凉山,故名。 |
草场门站 | 位于虎踞北路与草场门大街交叉路口,为7号线与既有4号线的换乘车站,故名。 |
古平岗站 | 位于虎踞北路与模范中路交叉路口,周边区域原地名称为古平岗,故名。 |
福建路站 | 位于福建路与中山北路交叉路口,为7号线与在建5号线的换乘车站,故名。 |
钟阜路站 | 位于建宁路与钟阜路交叉路口,为7号线与在建9号线的换乘车站,故名。 |
幕府西路站 | 位于幕府西路与翠平路交叉路口、幕府西路中段,以幕府西路命名。 |
五塘广场站 | 位于幕府西路与中央北路交叉路口南侧,为7号线与既有3号线的换乘车站,故名。 |
幕府山站 | 位于幕府东路与水吉路交叉路口北侧、幕府山风景区南侧,直线距离幕府山约1千米,故名。 |
晓庄站 | 位于栖霞大道与和燕路交叉路口东北侧,为7号线与既有1号线的换乘车站,故名。 |
万寿站 | 位于栖霞大道与经五路交叉路口西侧,为7号线与在建6号线的换乘车站,周边区域原地名称为万寿村,故名。 |
丁家庄站 | 位于寅春路和奋斗路交叉路口,车站周边为丁家庄大型保障房片区,故名。 |
丁家庄南站 | 位于规划尖山南路与燕新路东延段交叉路口、丁家庄保障房片区南端,故名。 |
尧化新村站 | 位于尧佳路与邻安路交叉路口,西南西北象限为拆迁安置的尧化新村片区,故名。 |
尧化门站 | 位于尧佳路与尧辰路交叉路口东侧、翠林南路西侧,在尧化门街道区划范围内,周边区域原地名为尧化门,故名。 |
仙新路站 | 位于尧佳路与仙新路交叉路口西侧,为7号线与规划8号线的换乘车站,故名。 |
参考资料: |
线路走向

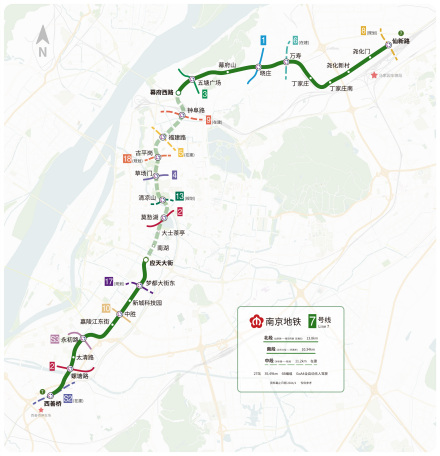

南京地铁7号线线路走向与车站设置示意图
出了莫愁湖站后,线路大片切割地块,下穿劲顺花园、莫愁新寓小学等多个单位的成片多层建筑,拐至虎踞路,沿虎踞路隧道东侧走行,至清凉山设站与南京地铁13号线换乘,至草场门设站与南京地铁4号线换乘,之后线路由虎踞路西侧拐向东侧,在古平岗立交东南象限设站;之后线路下穿立交,转沿福建路走行,分别设福建路站与南京地铁5号线换乘、钟阜路站与南京地铁9号线换乘;之后线路左偏,斜穿南京西站货场、京沪铁路,折向幕府西路—幕府东路—栖霞大道东行,分别设幕府西路站、五塘广场站、幕府山站、晓庄站、万寿站,其中五塘广场站为与南京地铁3号线换乘站,晓庄站为与南京地铁1号线换乘站,万寿站为与南京地铁6号线换乘站;之后线路偏向南转至寅春路设丁家庄站,在此区间下穿南京化工一厂铁路专用线;出站后线路折向东,沿尖山路、尧佳路行走,分别设丁家庄南站、尧化新村站、尧化门站,终至仙新路站 。
运营时刻
7号线首末班车时刻表(南段) | ||||
车站名称 | 往西善桥 | 往应天大街 | ||
首班车 | 末班车 | 首班车 | 末班车 | |
西善桥站 | —— | —— | 06:00 | 23:00 |
螺塘路站 | 06:16 | 23:16 | 06:03 | 23:03 |
太清路站 | 06:14 | 23:14 | 06:04 | 23:04 |
永初路站 | 06:12 | 23:12 | 06:07 | 23:07 |
嘉陵江东街站 | 06:09 | 23:09 | 06:10 | 23:10 |
中胜站 | 06:07 | 23:07 | 06:12 | 23:12 |
新城科技园站 | 06:05 | 23:05 | 06:14 | 23:14 |
梦都大街东站 | 06:03 | 23:03 | 06:16 | 23:16 |
应天大街站 | 06:00 | 23:00 | —— | —— |
7号线首末班车时刻表(北段) | ||||
车站名称 | 往幕府西路 | 往仙新路 | ||
首班车 | 末班车 | 首班车 | 末班车 | |
幕府西路站 | —— | —— | 06:00 | 23:00 |
五塘广场站 | 06:21 | 23:21 | 06:02 | 23:02 |
幕府山站 | 06:18 | 23:18 | 06:05 | 23:05 |
晓庄站 | 06:15 | 23:15 | 06:08 | 23:08 |
万寿站 | 06:12 | 23:12 | 06:10 | 23:10 |
丁家庄站 | 06:09 | 23:09 | 06:13 | 23:13 |
丁家庄南站 | 06:07 | 23:07 | 06:16 | 23:16 |
尧化新村站 | 06:04 | 23:04 | 06:19 | 23:19 |
尧化门站 | 06:01 | 23:01 | 06:21 | 23:21 |
仙新路站 | 06:00 | 23:00 | —— | —— |
温馨提示:请乘客在乘坐末班车前,充分考虑购票、站内行走和换乘时间,按时刻表信息提前5分钟进站。 |
行车计划
南京地铁7号线全线通车后运行初期全日开行列车210对;近期全日开行列车240对;远期全日开行列车284对。大交路从西善桥站到仙新路站,单趟运营时间为72分钟,小交路从西善桥站到丁家庄站 。
客运流量
2022年12月28日至2023年1月28日,南京地铁7号线北段开通运营一个月,在此期间,7号线北段总开行10532列次,列车准点率99.98%,累计进站总客流量83.57万人次,日均客流量约2.66万乘次。2023年2月上旬,7号线北段客流量每日保持在4.3万乘次以上,并呈现稳步上升趋势 。
2023年3月31日,南京地铁7号线(北段)客运量再创新高,达5.7万人次。
2023年4月28日,南京地铁7号线(北段)客运量再创新高,达5.9万人次。
2023年6月21日,南京地铁7号线(北段)客运量再创新高,达6.1万人次。
2023年9月28日,南京地铁7号线(北段)客运量再创新高,达6.4万人次。
2023年12月16日,南京地铁7号线(北段)客运量再创新高,达7.2万人次 。
2023年12月28日,南京地铁7号线(南段+北段)客运量创新高,达11.3万人次。
2023年12月29日,南京地铁7号线(南段+北段)客运量再创新高,达13.3万人次。
2023年12月31日,南京地铁7号线(南段+北段)客运量再创新高,达13.6万人次。
2024年3月8日,南京地铁7号线(南段+北段)客运量再创新高,达14.5万人次。
2024年4月3日,南京地铁7号线(南段+北段)客运量再创新高,达15.3万人次,为最高单日线路客运量。
车辆设施
南京地铁7号线运用的是全自动无人驾驶车辆平台,实现了城市轨道交通车辆GOA4等级(自动驾驶的最高等级)全自动无人驾驶,同时配备了智能运维平台,实现列车运行过程中全自动控制。与传统的驾驶室不同,地铁7号线只有一个操纵台,是全开放驾驶室,乘客可以全景欣赏窗外风景 。列车采用中车南京浦镇车辆有限公司提供的共计53列6节编组B型鼓型列车,阿尔斯通将为其提供Optonix牵引系统和牵引电机 。
南京地铁7号线列车
运行系统
南京地铁7号线马家园车辆段是国内首座轨道交通全自动驾驶高架车辆段,也是南京首个全自动驾驶的地铁车辆段 。
南京地铁7号线西善桥站至西善桥停车场盾构区间单线长600米,需要下穿宁芜铁路后,又侧穿天保立交桥桩基,整条区间全部涉铁施工,施工安全风险极高。盾构机在掘进过程中呈上坡姿态,每前进1米,高度就要提升35毫米,这在轨道交通领域属于极限坡度。其次在该区间施工时,盾构机的转弯半径只有300米到400米,这个距离在轨道交通施工中算是小半径,难度高。地表一枚硬币厚度的隆起,都会对火车的安全运行造成极大隐患。为了让盾构机保压推进,使其姿态不偏移计划线,避免引起地面铁路隆起,项目部决定以“超前超限负姿态盾构机欠压+二次跟踪补浆综合控制”的方案推进盾构施工,全力保障工程安全和火车行驶安全 。
文化艺术墙
南京地铁7号线文化墙以“石”为主题,以“石”为线索书写南京的历史故事。
车站名称 | 主题 | 简介 | 图片 |
---|---|---|---|
丁家庄站 | 金陵化石 | 丁家庄站文化艺术墙的主题为“金陵化石”。作品由主图和底纹两部分组成。主图部分是一条鱼,从左至右分别表现了生命的起源、文明的诞生、工业革命的浪潮和信息时代的开启。底纹展现了生命的起源和亿万年波澜壮阔的演化历程。作品融合了南京的石文化,表达了现代科学的时空观,用凝练的艺术语言、趣味的形式表现了“演变中的化石,进化中的文明”。 |
|
万寿站 | 绘画之石 | 万寿站文化艺术墙的主题为“绘画之石”。作品用现代材料和场景化表现,富有层次地再现了董源的 《潇湘图》 《夏景山口待渡图》和巨然的《层岩丛树图》,描摹出江南山水的秀润空灵与东方意境的淡远清深,以及董巨画派的笔墨趣味。 |
|
晓庄站 | 印刻之石 | 晓庄站文化艺术墙的主题为“印刻之石”。作品结合传统和现代材料,以金陵石刻为主题,阳山碑材肌理为背景,展现了南京六朝石刻碑帖和印章等文化遗产,烘托出厚重的历史感和轻盈的现代感。 |
|
五塘广场站 | 名著之石 | 五塘广场站文化艺术墙的主题为“名著之石”。作品以《红楼梦》(即《石头记》)为主题,隐喻了宝玉身入红坐,历经人间悲欢离合的故事。作品用现代材料和工艺体现了石城南京的文化内涵,给人以亦梦亦幻的迷离感。 |
|
南京地铁7号线工程起于西善桥站,止于仙林地区仙新路站,全长 35.7km,包括车辆段、停车场、主变电所和控制中心以及其他配套系统。地铁7号线是优化居民出行结构,缓解南京城市中心区的交通压力,大力发展城市公共交通的需要;是支持城市近期重点建设区域,推动河西新城和保障房开发开发建设,实现城市总体规划的需要;是南京改善城市环境和保护古都风貌的需要;是促进城市经济可持续发展,提高南京中心城市地位的需要;是形成轨道线网规模提高总体效益的需要 。(南京地铁7号线环评简本 评)
南京地铁7号线建设完成后将有效地缓解南京城市中心区域的交通压力,为沿线的居民带来交通的便利 。(中国日报网 评)
