商合杭高速铁路 编辑
商合杭高速铁路(Shangqiu-Hefei-Hangzhou High-speed Railway),又名商杭高铁、商杭客运专线,是一条连接河南省商丘市、安徽省合肥市与浙江省杭州市的高速铁路,有“华东第二通道”之称。 商丘至合肥段、合肥至杭州段分别是中国“八纵八横”高速铁路网主通道中“京港(台)通道”、“京沪通道”的重要组成部分。
2015年11月30日,商合杭高速铁路全面开工建设;2019年12月1日,商合杭高速铁路商合段开通运营;2020年6月28日,商合杭高速铁路合湖段开通运营。 2022年9月22日,商合杭高速铁路湖杭段开通运营。
商合杭高速铁路由商丘站至杭州东站,全长794.55千米,其中新建617.94千米;设29座车站,设计速度350千米/小时(其中芜湖至宣城段250千米/小时)。
中文名:商合杭高速铁路
外文名:Shangqiu-Hefei-Hangzhou High-speed Railway
开通日期:2019年12月1日(商合段);2020年6月28日(全线)
线路长度:794.55千米(截至2020年6月)
设计速度:250 至 350 km/h
运营速度:310 km/h
铁路等级:高速铁路
起止站点:商丘站-杭州东站
途经省市:豫、皖、浙
沿途主要城市:商丘、合肥、杭州等
概述
2008年9月17日,《铁道部、安徽省人民政府加快安徽铁路发展战略合作会议纪要》指出,原中华人民共和国铁道部、安徽省将合资建设“商阜杭客运专线”。
2009年10月19日,原中华人民共和国铁道部印发了《关于委托开展商丘至阜阳至杭州铁路预可研方案竞选工作的函》。
2010年6月24日,“新建商丘至阜阳至杭州铁路预可研审查会”在北京召开。11月22日至23日,“新建商丘至阜阳至杭州铁路项目建议书评估会”在北京召开。12月23日,商合杭高速铁路走向搜集资料选址工作会在阜阳召开,召集沿线县区为铁路选址提供服务。
2011年3月,中铁第四勘察设计院编制可研报告。
2013年10月,中华人民共和国国家发展和改革委员会批复《新建商丘至合肥至杭州铁路项目建议书》,标志着商合杭高速铁路正式立项。
2014年8月,中华人民共和国国家发展和改革委员会先期批复《新建商合杭铁路芜湖长江公铁大桥及相关工程可行性研究报告》。
2015年5月,中华人民共和国国家发展和改革委员会批复《新建商丘至合肥至杭州铁路可行性研究报告》。 11月30日,商合杭高速铁路全段正式开工建设。
2016年12月30日,国务院关于中原城市群发展规划的批复,国函〔2016〕210号 。
2017年1月5日,商(丘)合(肥)杭(州)铁路纳入国家发展改革委印发的中原城市群发展规划。
2019年2月26日,商合杭高速铁路开始铺轨。 3月14日,首条接触网导线在水家湖站至合肥北城站区间成功架设,标志着商合杭高速铁路“四电”工程全面展开。 3月20日,太湖山隧道顺利贯通,标志着商合杭高速铁路全线隧道全部完成贯通。
北段(商丘至合肥段)
2019年4月25日,阜阳段开始铺轨。 4月26日,芜湖长江三桥钢梁合龙。 7月24日,北段完成铺轨。 7月26日,北段完成首次冷滑检测试验。 8月3日,北段首座牵引变电所受电启动。 8月20日,商合杭高速铁路北段开始联调联试。 10月24日,商合杭高速铁路北段进入运行试验阶段。 11月7日至13日,北段郑州局集团有限公司管辖区段进行“满图”试运行。 12月1日,商合杭高速铁路北段(商丘站至合肥北城站)正式开通运营。
南段(合肥至杭州段)(湖州至杭州段与宁杭高速铁路共线)
商合杭高速铁路南段联调联试
2020年4月7日,商合杭高速铁路合湖段开始联调联试 。5月21日,商合杭高速铁路合湖段进行全线拉通检测试验 。5月27日,商合杭高速铁路合湖段正式从联调联试转入运行试验阶段 。6月26日15时,商合杭高速铁路合湖段车票发售。6月28日,商合杭高速铁路合湖段(肥东站至湖州站)开通运营 。
2022年9月22日,合杭高铁湖州至杭州段开通运营,车票自9月21日17时对外发售。此次开通标志着商合杭高铁全线贯通运营。
设计参数
线路数据 | |
设计速度 | 350千米/小时(其中芜湖至宣城段250千米/小时) |
轨道标准 | 1435毫米(标准轨) |
正线间距 | 5.0米 |
最小曲线半径 | 一般地段7000米,困难地段5500米 |
最大坡度 | 20‰ |
闭塞类型 | 自动闭塞 |
到发线有效长度 | 650米 |
列车运行控制方式 | 自动控制 |
车辆基地 | 合肥南动车运用所、艮山门动车运用所、沈家村动车运用所 |
电力供应 | |
动力方式 | 接触网供电:50Hz、25kV |
注:参考资料 |
沿线车站
商合杭高速铁路全线共设车站29个,其中河南段2个、安徽段23个、浙江段4个:商丘站、商丘东站、芦庙站、亳州南站、古城东站、太和东站、阜阳西站、颍上北站、凤台南站、寿县站、淮南南站、水家湖站、合肥北城站、合肥站、肥东站、柘皋站、巢湖东站、含山南站、芜湖北站、芜湖站、芜湖南站、湾沚南站、宣城站、郎溪南站、广德南站、安吉站、湖州站、德清站、杭州东站。
序号 | 车站名称 | 里程(千米) | 车站位置 | 隶属单位 | |||
---|---|---|---|---|---|---|---|
1 | 商丘站 | 0 | 河南省商丘市 | 梁园区站前路59号 | 中国铁路郑州局集团有限公司 | ||
2 | 商丘东站 | 16 | 虞城县 | ||||
3 | 芦庙站 | 49 | 安徽省 | 亳州市谯城区 | 芦庙镇 | 中国铁路上海局集团有限公司 | |
4 | 亳州南站 | 76 | 酒城大道 | ||||
5 | 古城东站 | 106 | 古城镇 | ||||
6 | 太和东站 | 149 | 阜阳市 | 太和县赵集乡 | |||
7 | 阜阳西站 | 180 | 颍州区淮河路 | ||||
8 | 颍上北站 | 235 | 颍上县十八里铺镇 | ||||
9 | 凤台南站 | 274 | 淮南市 | 淮南市凤台县 | |||
10 | 寿县站 | 293 | 寿县102省道 | ||||
11 | 淮南南站 | 316 | 田家庵区 | ||||
12 | 水家湖站 | 331 | 合肥市 | 长丰县 | 水湖镇长淮路 | ||
13 | 合肥北城站 | 378 | 双墩镇稽山路 | ||||
14 | 合肥站 | 400 | 瑶海区站前路1号 | ||||
15 | 肥东站 | 419 | 安徽省合肥市肥东县站北路 | ||||
16 | 柘皋站 | —— | 巢湖市 | 合巢产业新城站前路 | |||
17 | 巢湖东站 | 467 | 金巢大道1号 | ||||
18 | 含山南站 | 490 | 马鞍山市含山县铜闸镇 | ||||
19 | 芜湖北站 | 512 | 芜湖市 | 鸠江区汤沟镇 | |||
20 | 芜湖站 | 525 | 镜湖区文化路18号 | ||||
21 | 芜湖南站 | 537 | 弋江区站前路 | ||||
22 | 湾沚南站 | 569 | 湾沚区湾沚镇 | ||||
23 | 宣城站 | 595 | 宣城市 | 叠嶂东路104号 | |||
24 | 郎溪南站 | 633 | 郎溪县十字镇 | ||||
25 | 广德南站 | 660 | 广德市桃州镇 | ||||
26 | 安吉站 | 680 | 浙江省 | 湖州市 | 安吉县天子湖镇 | ||
27 | 湖州站 | 724 | 吴兴区西塞山路3636号(西) | ||||
28 | 德清站 | 760 | 德清县永安街1号 | ||||
29 | 杭州东站 | 795 | 杭州市上城区全福桥路2号 | ||||
注:参考资料 |
线路走向
商合杭高速铁路自商丘站东端引出南折,沿既有京九铁路经亳州新设亳州南站,过太和县东侧西跨越京九铁路在阜阳市区西新设阜阳西站,出站再跨京九铁路后折向东,基本沿合淮阜高速公路走行,在淮南市山南新区设淮南南站,而后沿合蚌高速铁路引入合肥站(同时在合肥北城站通过蚌福联络线沟通合肥南站),出合肥站后,利用既有线经肥东站取直至合福高速铁路的巢湖东站,于既有芜湖长江大桥上游3.5千米处的弋矶山跨长江引入芜湖站,之后与皖赣铁路改造扩能新双线共线至宣城站, 而后在既有宣杭铁路以南经广德、安吉引入湖州站,再利用宁杭高速铁路至杭州东站。
商合杭高速铁路全长794.55千米,其中新建线路长617.94千米,包括商丘站至合肥北城站段378.76千米、肥东站至芜湖站110.4千米、宣城站至湖州站128.78千米。合肥北城站至合肥站23.62千米与合蚌高速铁路共线,合肥站至肥东站19.95千米利用既有线,芜湖站至宣城站70.69千米与皖赣铁路新双线共线,湖州站至杭州东站69.12千米与宁杭高速铁路共线。

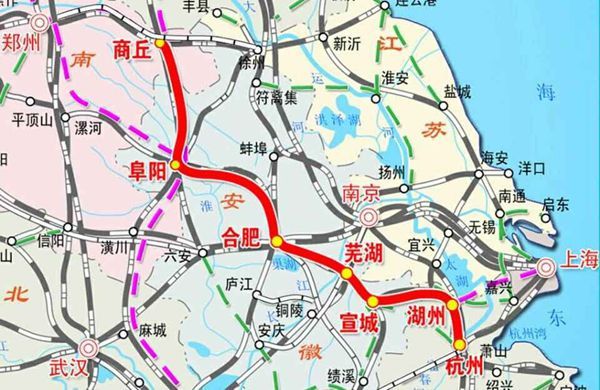

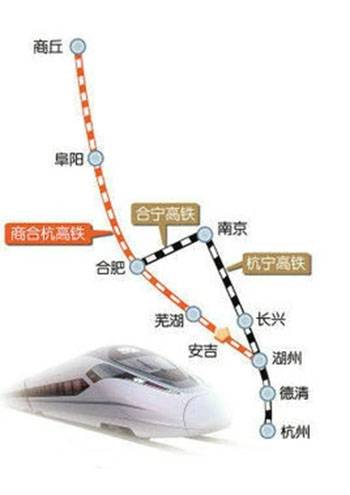

商合杭高速铁路线路走向图
运营历程

2019年12月1日,G7787首发列车停靠在阜阳西站。
2013年7月1日,商合杭高速铁路与宁杭高速铁路共线段(湖州站至杭州东站)开通运营。 开通运营后,湖州至杭州最快列车运行时间缩短至21分钟。
2019年12月1日7时17分,由阜阳西站开往上海虹桥站的G7787次“复兴号”动车组列车从阜阳西站开出;7时42分,由郑州东站开往合肥南站的G4085次动车组列车从商丘站开出;标志着商合杭高速铁路商丘至合肥段(商丘站至合肥北城站)正式开通运营。 开通运营后,商丘至合肥最快列车运行时间由4小时40分缩短至2小时15分。
2020年6月28日8时56分,由合肥南站开往杭州东站的G9394次、由杭州东站开往安吉站的G9398次“复兴号”动车组列车分别从合肥南站、杭州东站开出,标志着商合杭高速铁路合肥至湖州段(肥东站至湖州站)正式开通运营。 商合杭高速铁路合湖段开通运营过渡期,铁路部门安排每日开行动车组列车8对;7月1日后,按照日常线、周末线、高峰线安排列车开行,每日开行动车组列车最高达60.5对。

列车行驶在商合杭高速铁路安吉段
重点工程
跨淮河特大桥

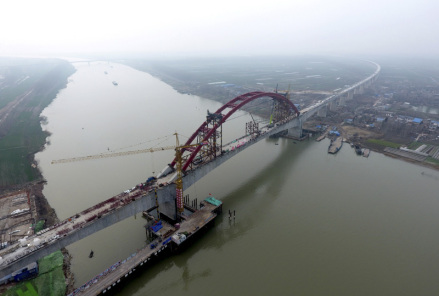

建设中的商合杭高速铁路跨淮河特大桥
芜湖长江三桥
芜湖长江三桥是集客运专线、市域轨道交通、城市主干道路于一体的公铁合建桥梁,上层为双向八车道城市道路、下层为两线客运专线和两线按城际铁路(预留)标准建设的市域轨道线。
芜湖长江三桥为主跨588米的高低矮塔双索面非对称五跨连续箱桁组合梁斜拉桥,2号主塔高155米、3号主塔高130.5米。相比于其他斜拉桥,大桥主塔桥面以上塔高仅为正常塔高的一半,是世界首座高低矮塔公铁两用斜拉桥。
太湖山隧道

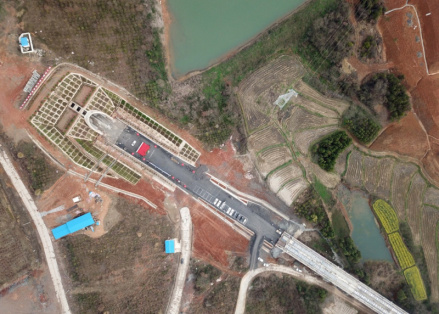

太湖山隧道
科研成果
芜湖长江三桥施工过程中,建设者破解了多项技术难题,取得了“一项世界第一、两项中国国内领先、十项创新技术、二十项专利”等科技创新成果,即:世界上跨度最大的高低矮塔公铁两用斜拉桥。中国国内首次深水裸岩设置钢沉井基础;中国国内斜拉桥首次采用单个锚点最大索力(16000千牛)的高强度(2000兆帕)耐久型平行钢丝斜拉索。成功应用了深水裸岩设置钢沉井基础施工技术、破碎基岩大直径钻孔桩成桩技术、高低矮塔强箱弱桁组合钢梁施工技术、塔内小空间大吨位斜拉索安装技术等十项创新技术。
裕溪河特大桥桥面轨道运营监测采用“铁路轨道服役状态监测与评估”创新成果,是中国国内首个在特大跨度无砟轨道桥上安装精度最高的“千里眼”,首次实现对轨道敏感区域的非接触式测量。
商合杭高速铁路的修建实现了河南、安徽、浙江三个省份交通动脉的“无缝对接”,突出了交通建设的东向主导方向,使中部地区与“泛长三角区域”的互动和合作变得更为畅通。同时,该线对完善快速客运网络,实现客货分流运输,释放既有铁路货运能力,加强中、东部经济联系具有十分重要的作用。 (新华网 评)
商合杭高速铁路合肥至杭州段开通后,将推动皖北区域城市群形成,同时将与长三角城际铁路网形成互联互通,对加强中、东部经济联系具有十分重要的作用。 (中国新闻网 评)
商合杭高速铁路全线贯通后,中国中东部地区快速铁路客运网络进一步完善,将有效缓解京沪高速铁路客流压力,更加便利沿线群众出行,对促进中部地区崛起,推动长江三角洲区域一体化发展,具有重要意义。 (新华社 评)
商合杭高铁北接郑徐高铁、拟建雄商高铁,南接合安九、京福高铁、宁杭城际铁路,是国家八纵八横铁路网京港(台)高铁通道重要组成部分,是华北、西北、中原地区经合肥至长三角、东南、华南地区的重要通道。 (中华人民共和国国家发展和改革委员会 评)
2021年12月,新建商丘至合肥至杭州铁路木兰特大桥工程荣获“2020—2021年度国家优质工程奖”。
