太原地铁2号线 编辑

中国山西省太原市境内地铁线路

太原地铁2号线太原地铁2号线

太原地铁2号线(Taiyuan Metro Line 2)是中国山西省太原市第一条开通运营的地铁线路,于2016年3月全面开工,于2020年12月26日开通运营一期工程(尖草坪站至西桥站) ,标志色为中国红。

太原地铁2号线一期工程北起尖草坪区尖草坪站,途经杏花岭区、迎泽区,南至小店区西桥站,途经人民路、长治路、解放路等太原中心道路。

截至2020年12月,太原地铁2号线全长23.65千米;设23座车站,全部为地下车站;列车采用6节编组A型列车 。

基本信息

编辑

中文名:太原地铁2号线

外文名:Taiyuan Metro Line 2

开通日期:2020年12月26日

轨道类型:地铁

所属地区:太原市

运营时间:06:00-22:44

起止站点:尖草坪站-西桥站

线路长度:23.65 km(截至2020年12月)

车站数量:23个(截至2020年12月)

运营机构:太原中铁轨道交通建设运营有限公司

标志色:中国红

最高速度:80千米/小时

历史沿革

编辑

2012年8月24日起,太原地铁2号线一期工程进行第二次环评公示 。11月19日起,太原地铁2号线一期工程进行补充环评公示 。12月29日,太原地铁2号线一期工程第一段初勘工程开工 。

2013年2月25日起,原中华人民共和国环境保护部对太原地铁2号线进行环评公示 。6月4日,原中华人民共和国环境保护部批复《太原市轨道交通2号线一期工程环境影响报告书》 。8月,山西省发展和改革委员会批复《太原市城市轨道交通2号线一期工程可行性研究报告》 。11月2日,太原地铁2号线首开段中心街站(龙城街站)开工建设,标志着太原地铁2号线一期工程全面启动 。

2014年4月21日,山西省发展和改革委员会批复《太原市城市轨道交通2号线一期工程(人民南路—西涧河)初步设计》 。

2015年8月24日,龙城街站主体结构封顶。9月,太原地铁2号线一期工程进行工程测量、施工图审查、以及工程类招标及中标公示。10月,太原地铁2号线一期工程沿线开始进行地质勘察。10月13日,太原地铁2号线一期工程土建工程公开招标。

2016年3月15日,太原地铁2号线一期工程全面开工建设 。

2017年4月22日,太原地铁2号线首台盾构机在龙城街站始发。9月4日,太原地铁2号线首条区间隧道左线洞通。11月7日,太原地铁2号线首个区间实现双线贯通 。10月4日,太原地铁2号线最长盾构区间(长风街站至王村南街站)盾构区间左线贯通。

2019年6月7日,太原地铁2号线一期工程全线洞通。同年,太原地铁2号线一期工程实现轨通、电通。

2020年3月10日,太原地铁2号线一期工程车站名称开始公示 。5月4日,太原地铁2号线首列车抵并 。6月8日,太原地铁2号线一期工程开始全线机电作业 。9月1日,太原地铁2号线一期工程开始空载试运行 。12月6日,太原地铁2号线一期工程通过竣工验收 。12月26日,太原地铁2号线一期工程开通运营(化章西街站暂缓开通) 。

2021年3月31日,太原地铁2号线安全运营100天,实现客流突破1000万。

自2022年3月26日起,太原地铁2号线全线车站启用山西场所码。

2023年9月22日,太原地铁2号线迎来运营1000天。太原地铁2号线自2020年12月26日开通营运以来,共计开行列车26.84万列次,累计运营里程630.69万列公里,总客运量9900余万人次。列车准点率99.98%,运行图兑现率99.99%,未发生安全责任事故,各项指标均高于国家标准。 12月26日起,太原地铁2号线将调整行车间隔。

2023年12月26日,太原地铁2号线开通三年来,安全运营1000多天、安全运行约691.7万列公里,列车正点率99.99%,运行图兑现率99.99%,总客流超过1.1亿人次、单日最高客流21.61万人次、11项指标均优于国家标准。

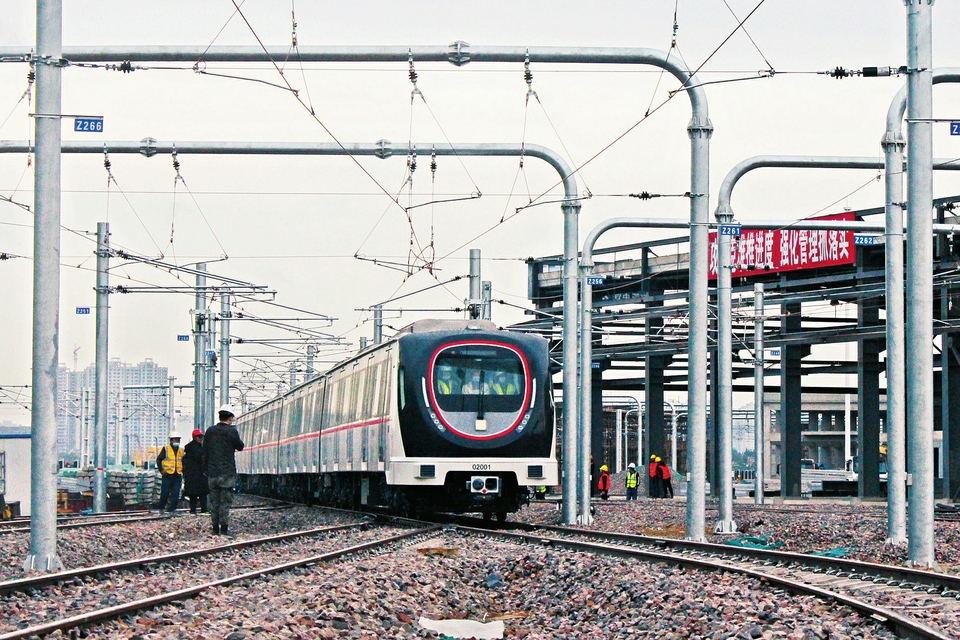

列车运抵贾家寨车辆段 列车运抵贾家寨车辆段

线路站点

编辑

设计参数

轨道车辆

轨道数

2

轨距

1435毫米

钢轨规格

60公斤/米,地铁重轨

线路形式

隧道线路

电力供应

电气化

使用钢性悬挂接触网

车站列表

太原地铁2号线车站信息列表

序号

车站名称

工程名称

车站形式

换乘线路

所在区

1

尖草坪站

西涧河

地下二层岛式

——

尖草坪区

2

涧河站

小商品市场

——

3

胜利街站

矿机

——

杏花岭区

4

大北门站

北大街

——

5

缉虎营站

缉虎营

——

6

府西街站

府西街

地下三层岛式

——

7

开化寺街站

钟楼街

地下二层岛式

——

迎泽区

8

大南门站

大南门

地下三层岛式

太原地铁1号线(在建)

9

体育馆站

双塔西街

地下二层岛式

——

10

南内环站

南内环街

——

小店区

11

王村南街站

王村南街

——

12

长风街站

长风街

——

13

学府街站

学府街

——

14

南中环站

南中环街

——

15

晋阳街站

晋阳街

——

16

龙兴街站

中心街西

——

17

龙城公园站

龙城大街西

——

18

嘉节站

嘉节

——

19

电子西街站

畜研所

——

20

康宁街站

康宁街

——

21

通达街站

通达街

——

22

化章西街站(缓开)

化章街

——

23

西桥站

人民南路

——

线路走向

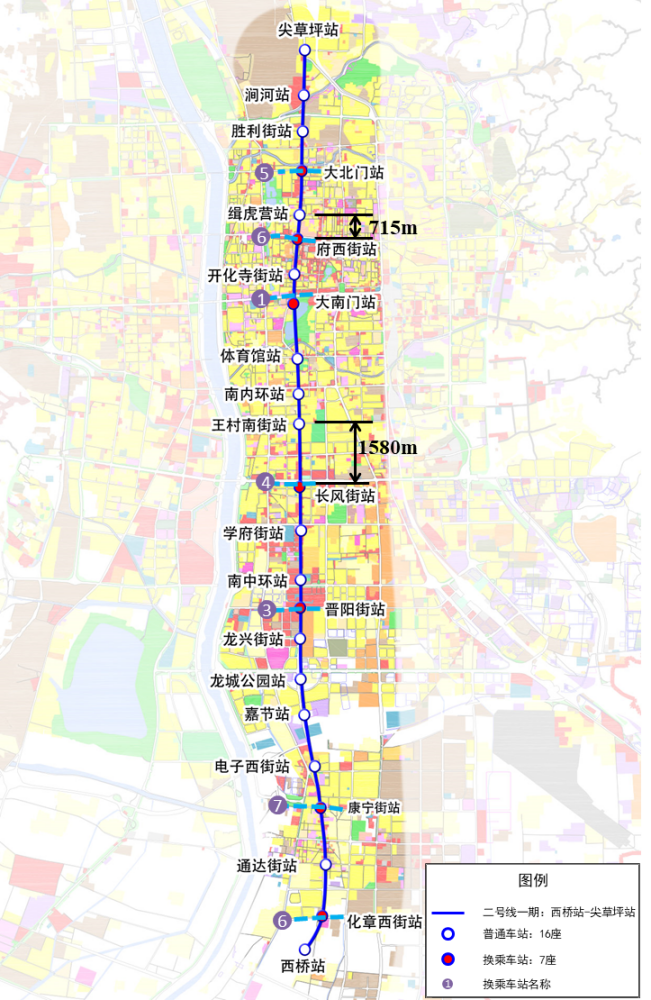

太原地铁2号线为贯穿太原市南北向的骨干线路,一期工程南起西桥站,出站后沿人民南路、人民北路穿过小店区,沿太茅路向北下穿南绕城高速后转向长治路,沿长治路向北,而后沿解放路北行,北止于尖草坪立交南侧的尖草坪站。线路全长23.65千米,全部为地下线 。

太原地铁2号线线路走向示意图太原地铁2号线线路走向示意图

运营情况

编辑

运营时刻

截至2020年12月,太原地铁2号线运营时间为06:00至22:00,单程运行时间约为44分钟,行车间隔为7分30秒,除始发、终到站外,每站停车时间约为30秒,全日开行274列次,其中载客258列次 。

据2021年2月1日太原地铁官网显示,太原地铁2号线各站点的首末班车时刻如下。(最新时刻信息请通过官方途径,如太原地铁官网→ 等获取)

2023年12月26日起,地铁2号线进行运营调整。周一至周五:早高峰(07:00-09:00),晚高峰(17:30-19:30),行车间隔调整为6分30秒;其他时段行车间隔调整为8分钟。周六、日:行车间隔为7分30秒。

车站名称

往尖草坪站

往西桥站

首班车时间

末班车时间

首班车时间

末班车时间

尖草坪站

终点站

终点站

06:00:00

22:00:00

涧河站

06:42:40

22:42:40

06:02:05

22:02:05

胜利街站

06:40:39

22:40:39

06:04:06

22:04:06

大北门站

06:38:39

22:38:39

06:06:03

22:06:03

缉虎营站

06:36:31

22:36:31

06:08:09

22:08:09

府西街站

06:34:43

22:34:43

06:09:57

22:09:57

开化寺街站

06:32:55

22:32:55

06:11:47

22:11:47

大南门站

06:31:06

22:31:06

06:13:37

22:13:37

体育馆站

06:28:46

22:28:46

06:15:57

22:15:57

南内环站

06:26:48

22:26:48

06:17:53

22:17:53

王村南街站

06:24:54

22:24:54

06:19:40

22:19:40

长风街站

06:22:25

22:22:25

06:22:09

22:22:09

学府街站

06:20:17

22:20:17

06:24:17

22:24:17

南中环站

06:18:01

22:18:01

06:26:36

22:26:36

晋阳街站

06:16:16

22:16:16

06:28:22

22:28:22

龙兴街站

06:14:26

22:14:26

06:30:09

22:30:09

龙城公园站

06:12:25

22:12:25

06:32:10

22:32:10

嘉节站

06:10:28

22:10:28

06:34:10

22:34:10

电子西街站

06:08:10

22:08:10

06:36:28

22:36:28

康宁街站

06:05:55

22:05:55

06:38:39

22:38:39

通达街站

06:03:31

22:03:31

06:40:58

22:40:58

化章西街站

暂未开通

暂未开通

暂未开通

暂未开通

西桥站

06:00:00

22:00:00

终点站

终点站

运营管理

太原地铁2号线票价及优惠政策参照太原地铁票务政策 。太原地铁2号线是政府引入社会资本采用PPP模式投融资及建设的轨道交通线路,由中铁电气化局集团有限公司牵头组建运营公司——太原中铁轨道交通建设运营有限公司进行管理。

服务设施

截至2020年12月,太原地铁2号线全线车站均配备了便民服务箱、应急医药箱、担架等,设置了垂直电梯、残疾人卫生间、站台爱心乘车区等;站点出入口100米范围内设置公交停靠站、公共自行车租赁点、出租车停靠点、非机动车停车场等 。

太原地铁2号线全线配备无障碍厕所、无障碍通道、爱心候车区、无障碍渡板及无障碍乘用轮椅等多种适老化设施。年满65周岁的老人可凭有效证件换取免费地铁福利票;老年乘客持老年公交卡即可刷卡进站乘车;开通“老年人脸电子票”服务项目,优化老年人乘车程序等。

2022年6月12日,太原地铁2号线全线23个车站双侧站台配备了46套上下车渡板,全面完成车站“无障碍渡板”增配,全线实现无障碍渡板全线覆盖。

2023年6月26日,太原地铁2号线采用“同车不同温”分区控温的方式,推出“冷暖车厢”服务,“冷暖车厢”分为强冷、弱冷两种模式。其中,列车1节和6节设定为“强冷车厢”,温度设置为24℃左右;列车2节至5节设定为“弱冷车厢”,温度设置为26℃左右。“冷暖车厢”服务于每年7月至9月实行,根据实际气温情况,适时提前或延迟阶段性供冷时间。

2023年9月5日,太原地铁2号线“爱心预约”功能上线,太原中铁轨道交通建设运营公司在官方微信公众号上开通了“爱心预约”功能,该功能主要为老年人、残疾人等出行不便的乘客提供预约乘车服务。

设备设施

编辑

车辆设施

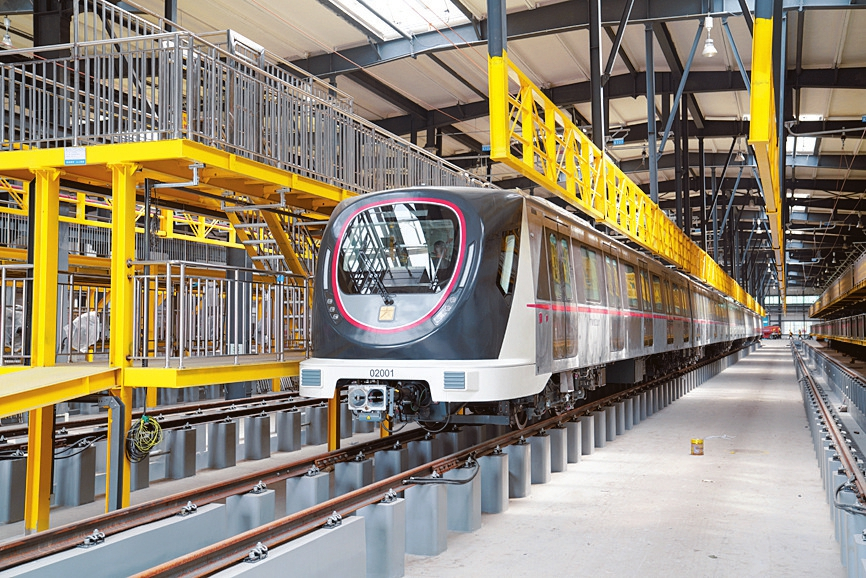

太原地铁2号线列车由中车大连机车车辆有限公司制造,为A型不锈钢车辆,运用了全自动无人驾驶技术。与传统的铝合金车体相比,不锈钢车体不仅具备更高的抗腐蚀性,而且运营维护成本更低,具有低碳环保、安全可靠、乘坐舒适等特点 。太原地铁2号线配备车辆24列,列车长140米、宽3米,编组方式为6节编组,单节车客室车门5对、空调数2组。每列车共设置336个座位,定员载客量为1984人,满员载客量为2534人,列车运行的最高速度为80千米/小时 。

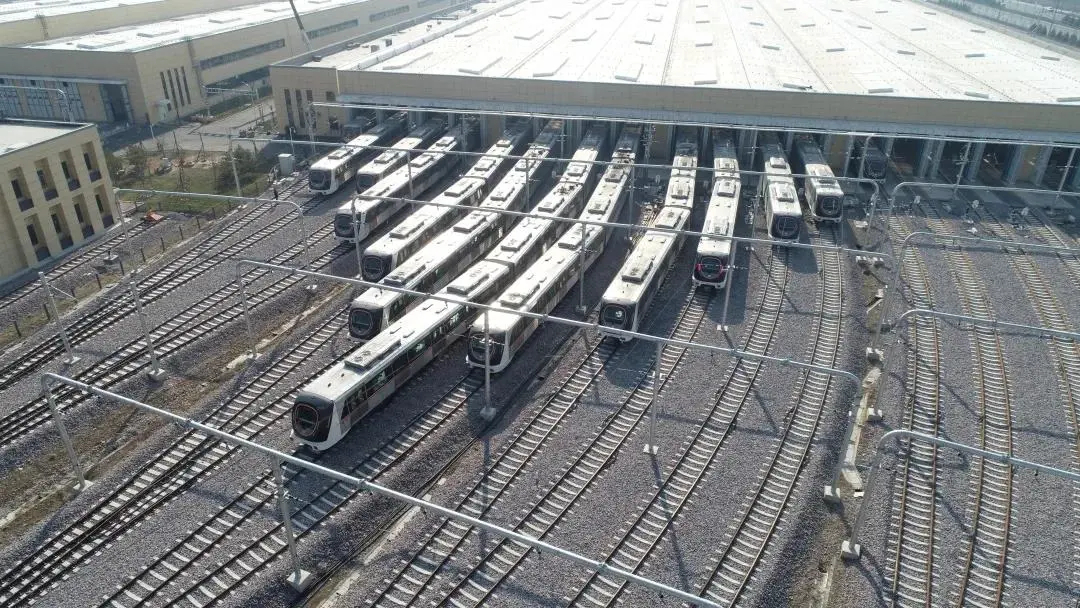

太原地铁2号线贾家寨车辆段联合检修库 太原地铁2号线贾家寨车辆段联合检修库

运行系统

太原地铁2号线车辆段与综合维修基地位于小店南部十号路以南、人民南路以东的地块内,为贾家寨车辆段;全线设置控制中心1处,设于设于龙城大街以北、长治路以东的地块中;设主变电站2座,分别为龙城大街主变电站和北大街主变电站 。

贾家寨车辆段:建筑面积为13.3万平方米,主要由停车列检库、联合检修库、调机车库及材料棚、综合楼、维修车间、物资总库及备品库、司机公寓及食堂、工程车库、洗车库、公安办公楼等17个单体及室外工程组成。其中,联合检修库面积有1万余平方米,主要用于太原地铁2号线车辆的停放,日检、周检、月检以及车辆的静态、动态调试等 。

2022年7月,太原地铁2号线“基于云平台的全自动运行系统”,荣获中国城市轨道交通协会2021年度“城市轨道交通科技进步奖”一等奖。

列车停靠在贾家寨车辆段列车停靠在贾家寨车辆段

文化特色

编辑

车站文化

龙兴街站龙兴街站

太原地铁2号线全线车站装修主题为“寻梦晋阳”,造型提取中国古建筑结构和色彩元素,以“暖黄灰”作为空间主要色彩格调,在保证简洁大气的前提下于细节处展现当地特色文化。全线23座车站按照装修类型分为10座特色站、9座标准站及4座裸装站 。

10个特色站(涧河站、大北门站、府西街站、开化寺街站、大南门站、长风街站、南中环站、晋阳街站、龙兴街站、龙城公园站):提取中国仅存于山西省境内的四处唐代建筑的造型特点和色彩元素,一站一景,赋予山西特色、太原特色文化。

9个标准站点:提取佛光寺大殿坡屋顶的造型元素,以土黄和浅灰作为空间色调。

4个裸装站(西桥站、胜利街站、学府街站、化章西街站):运用混凝土设计装修技术,展现都市工业风格,对文化、艺术、广告与灯光进行有机结合 。

太原地铁2号线部分车站设计主题

车站名称

设计主题

龙兴街站

风流人物

大南门站

晋阳古都

开化寺街站

食尚山西

南中环站

戏曲民歌

晋阳街站

汇通天下

府西街站

古建瑰宝

太原地铁2号线部分车站装修

涧河站涧河站

大北门站大北门站

府西街站府西街站

开化寺街站开化寺街站

大南门站大南门站

长风街站长风街站

晋阳街站晋阳街站

龙城大街站龙城大街站

缉虎营站缉虎营站

出入口

太原地铁2号线113个出入口设计原则以“太”字为基本造型,府城外采用标准设计,府城内结合城市风貌实现“一站一景”。

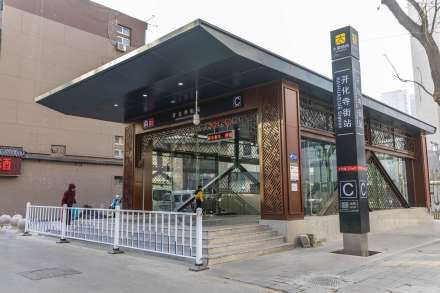

开化寺街站开化寺街站

设计特点:一是与太原地铁LOGO一致,强化了地铁识别性;二是以“太”字凝练了太原的历史文化内涵;三是以“平顶四柱”造型,展示了太原作为古都和省会的稳重特点。

造型特点:采用“钢结构玻璃幕墙型式”,“太”字型钢结构骨架,体现了山西人民“信义、坚韧、创新、图强”的文化精神。

基础色调:府城内出入口色调与周边环境协调一致,府城外采用“暖白色”基础色调,以简洁明快的风格,实现历史与现代的融合 。

建设规划

编辑

2017年10月15日,太原地铁2号线二期工程勘察启动 。11月15日,太原市发布轨道交通2号线二期工程环境影响评价公众参与信息第二次公告。

据2020年10月23日太原市住房和城乡建设局门户网站所示,太原地铁2号线二期工程调整为南段由一期线路起点(西桥站)向南延伸1站1区间,长度约0.85千米,北段由一期线路终点(尖草坪站)向北延伸2站2区间,长度约2.44千米。调整后的太原地铁2号线二期工程合计长度为3.29千米,共设置3座车站 。

太原地铁2号线二期车站列表

序号

车站名称

车站形式

换乘线路

所在区

1

光社站

——

——

尖草坪区

2

太钢站

一期工程(尖草坪站至西桥站)

3

小店南站

地下二层岛式

——

小店区

价值意义

编辑

太原地铁2号线的开通运营,对于太原乃至山西省的城市发展具有里程碑的意义,对于太原市完善全国性综合交通枢纽城市功能,加快建设国家区域中心城市步伐,推进太原都市区建设和中部盆地城市群一体化发展具有重要意义。 (《工人日报》 评)

所获荣誉

编辑

日期

荣誉

备注

2023年4月15日

太原轨道交通2号线一期工程获山西省优质工程奖

2023年5月6日

太原地铁2号线大南门站获“全国工人先锋号”荣誉称号

2023年6月4日

太原中铁轨道公司申报的《太原市轨道交通2号线城市轨道交通安全管理平台建设实施》荣获“中国城市轨道绿智城轨优秀应用案例”。

2023年6月14日

太原轨道交通2号线入围“汾水杯”

下一篇 太原学院
