徐州地铁4号线 编辑
徐州地铁4号线(Xuzhou Metro Line 4),是中国江苏省徐州市第六条开工建设的地铁线路,于2022年7月27日开工建设,标识色为绿色 。
徐州地铁4号线一期工程起自铜山区大学路与珠江西路交叉口处的桥上村站,沿大学路—三环南路—规划中央活力区道路(现状大郭庄机场)—汉源大道—长安大道—蟠桃山路敷设,终点位于驮蓝山路站,起终点预留二期延伸条件 。
徐州地铁4号线一期工程全长26.2公里,平均站间距为1.456公里,全部为地下线。本工程共设19座地下站,其中换乘站8座,计划2027年12月底开通初期运营 。
中文名:徐州地铁4号线
外文名:Xuzhou Metro Line 4
开通日期:2027年12月31日(计划开通时间)
轨道类型:地铁
所属地区:中国江苏省徐州市
起止站点:桥上村站—驮蓝山路站
线路长度:26.2 km(一期)
车站数量:19座(一期)
运营机构:徐州地铁运营有限公司
车辆编组:4节编组B型列车(预留6节)
标识色:绿色
最高速度:80km/h
开工时间:2022年7月27日
2017年
5月14日,《徐州市城市轨道交通近期建设规划》及线网规划环境影响评价第一次公示,其中涉及到4、5、6号线,和1号线二期、2号线二期、7号线、贾汪方向轨道快线、萧县方向轨道快线内容。6月7日,《徐州市城市轨道交通近期建设规划(2018-2024)》及线网规划环境影响评价第二次公示,在公示中,透露了徐州地铁4号线的大致走向,线路长度以及车站数量 。
2020年
1月20日,国家发改委批复《徐州市城市轨道交通第二期建设规划(2019-2024年)》,规划包含徐州地铁4号线一期工程 。5月15日,徐州地铁4号线一期工程可行性研究和设计总体总包招标公告发布 。
2021年
1月15日,徐州地铁4号线一期工程设计咨询招标公共发布。3月1日,徐州地铁4号线一期工程环境影响评价第一次公示 。9月26日,徐州地铁4号线一期工程环境影响评价第二次公示 。10月12日,徐州地铁4号线一期工程可行性研究报告批复 。
2022年
7月27日,徐州地铁4号线一期工程正式开工 。
徐州市轨道交通4号线一期工程开工仪式
自7月27日开工建设以来,全线一直在快速推进中。4号线一期预留工程泰山路站正进行主体结构施工,主体结构完成30%;三环南路站正处于基坑开挖阶段,基坑开挖完成20%;驮蓝山路站4号线折返段结构完成,基坑开挖完成,主体结构完成20%;其余站点正有条不紊推进绿化迁移、管线迁改、交通疏解等土建前期工程施工 。12月30日上午9点58分,徐州市轨道交通4号线一期工程首桩开钻仪式在桥上村站举行,标志着轨道交通4号线一期工程正式进入实体工程施工阶段 。
2023年
5月6日消息,徐州地铁4号线的19座车站中10座车站(不含先期施工的3座车站)已进入土建施工阶段 ,徐州市城市轨道交通4号线一期工程举行首台盾构机始发仪式,标志着4号线一期工程全面进入区间施工阶段 。7月,徐州地铁4号线嘉和路站正式进入主体工程施工阶段 。7月29日,徐州地铁4号线一期工程第二台盾构机正式开始掘进 。8月12日,徐州地铁4号线泰山路车站正式封顶 。11月13日,徐州地铁4号线一期矿大南湖校区站一次性通过基坑开挖条件验收 。11月21日,徐州地铁4号线一期工程泰山路站—嘉和路站区间“昆彭3号”盾构机顺利始发 。

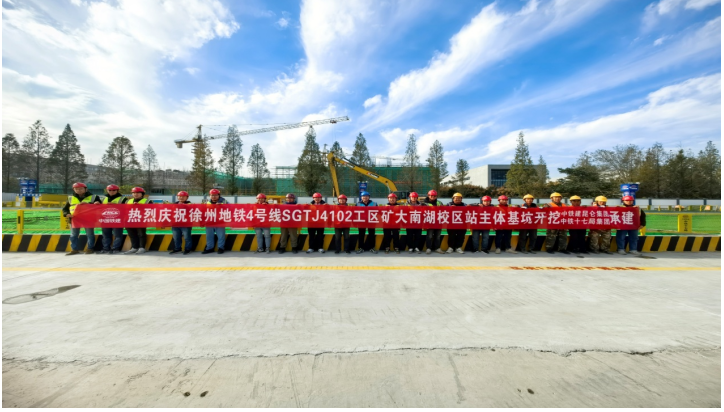

矿大南湖校区站主体基坑正式开挖
2024年
1月3日,徐州地铁4号线一期工程南三环路站~南七风井区间右线盾构顺利始发 。至此,4号线一期工程七里沟站、南七风井主体围护结构已全部完成,两个工点均处于土石方开挖阶段,南三环路站~南七风井区间顺利完成始发 。3月11日,由中国铁建股份有限公司徐州市城市轨道交通4号线一期工程土建安装施工总承包项目经理部主办,中国铁建大桥工程局集团有限公司承办的“赋能高质量,奋进新征程”大干120天劳动竞赛考核兑现表彰大会,在徐州地铁四号线汽车南站站隆重举行 。3月,天幕抑尘系统在徐州地铁4号线全线试点运行 。3月28日上午,由徐州市住房和城乡建设局主办,徐州地铁集团有限公司、中国铁建昆仑投资集团有限公司徐州市城市轨道交通4号线一期工程土建安装施工总承包项目经理部、中国铁建大桥工程局集团有限公司承办的建设工程“红色工地”示范项目创建启动仪式在徐州地铁4号线汽车南站站举行 。截至2024年4月,全线实质性开工点位23个,含16座车站、4座竖井、3个盾构区间,全线主体深基坑开挖站点14个,主体结构施工点位9个。全线主体围护桩施工完成96.5%,盾构掘进完成5.56%,主体结构板施工完成3.4% 。5月,徐州地铁4号线19座车站已经全部进入土建施工阶段。 5月26日,徐州地铁4号线驮蓝山路站主体及附属结构施工全面完成,标志着徐州地铁4号线全线首座车站实现土建工程全面竣工。 6月,徐州地铁4号线一期工程矿大南湖校区站主体结构已完成22.22%。 7月1日,徐州地铁4号线景观路站至杨山路站区间盾构始发。
车站列表
车站序号 | 车站名称 | 站台形式 | 换乘线路 | 所属区域 |
---|---|---|---|---|
1 | 台上村站 | — | — | 铜山区 |
2 | 罗岗村站 | |||
3 | 汉沟村站 | |||
注:以上3座车站为二期工程,被列入到后续建设规划 | ||||
4 | 桥上村站 | 地下二层岛式 | 徐州地铁6号线 (二期规划中) | |
5 | 第一人民医院站 | — | ||
6 | 湘江路站 | |||
7 | 矿大南湖校区站 | |||
8 | 泰山路站 | 徐州地铁S3号线 (规划中) | 泉山区 | |
9 | 嘉和路站 | — | ||
10 | 南三环路站 | 徐州地铁3号线 (一期运营中) | ||
11 | 七里沟站 | 地下三层岛式 | 徐州地铁2号线 (运营中) | |
12 | 汽车南站站 | 地下二层岛式 | — | |
13 | 中央活力区西站 | 云龙区 | ||
14 | 中央活力区中心站 | 徐州地铁5号线 (规划中) | ||
15 | 中央活力区东站 | — | ||
16 | 土山寺站 | |||
17 | 乔家湖站 | 地下三层岛式 | 徐州地铁1号线 (运营中) | |
18 | 徐海路站 | 地下二层岛式 | — | 贾汪区 |
19 | 西贺站 | 徐州地铁7号线 (规划中) | ||
20 | 杨山路站 | — | 鼓楼区 | |
21 | 景观路站 | |||
22 | 驮蓝山路站 | 徐州地铁3号线 (二期建设中) | ||
注:以下3座车站为二期工程,被列入到后续建设规划 | ||||
23 | 金桥路站 | — | — | |
24 | 螺山路站 | |||
25 | 刘湾村站 | |||
参考来源:《徐州市城市轨道交通近期建设规划(2018-2024)》及线网规划环境影响评价第二次公示 |
线路走向
地铁4号线一期工程线路起自珠江路与大学路交叉路口的桥上村站,向北沿大学路—三环南路经翟山片区,到达大郭庄机场片区,后沿汉源大道—长安大道—杨山路—蟠桃山路敷设,终点位于驮篮山路与金工路交叉路口的驮篮山路站。线路全长26.2公里,全线为地下线 。

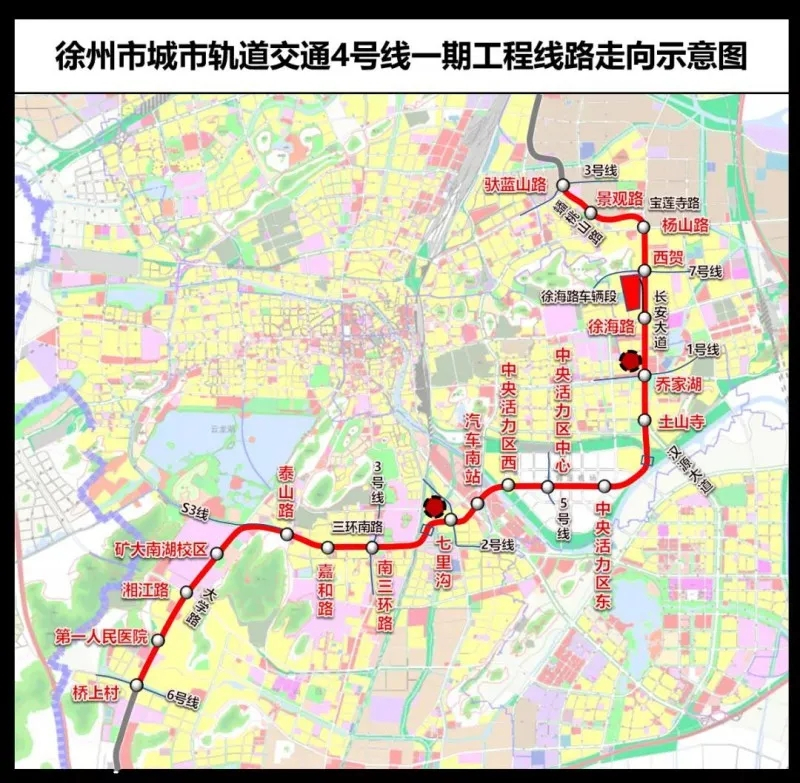

徐州市城市轨道交通4号线一期工程线路走向示意图
线路参数
基本信息 | |
类型 | 城市轨道交通(地铁) |
系统 | 徐州地铁 |
状态 | 已开工 |
起讫站 | 桥上村站(延伸后为台上村站)—驮蓝山路站(延伸后为刘湾村站) |
线路数据 | |
线路长度 | 26.2千米(远期33.1千米) |
车站数量 | 19座(远期25座) |
控制中心 | 赵武控制中心 |
类型 | 地下 |
停车场 | 银山停车场(二期建设) |
车辆段 | 徐海车辆段 |
运营信息 | |
开通日期 | 计划2027年12月底开通初期运营 |
管理主体 | 徐州地铁集团有限公司 |
轨道车辆 | |
轨道数 | 2 |
轨距 | 1435毫米 |
电气化 | 直流1.5千伏 |
隧道 | 触钢性悬挂接网 |
车辆编组 | 4节编组B型列车(预留6节) |
运营速度 | 待定 |
配车数量 | 待定 |
制造单位 | 待定 |
