南通轨道交通2号线 编辑
南通轨道交通2号线(Nantong Rail Transit Line 2),是中国江苏省南通市第二条开通运营的地铁线路,于2018年10月26日开工建设 ,于2023年12月27日开通运营,标志色为湖蓝色 。
南通轨道交通2号线一期工程呈“L”型走向,线路途经崇川区、通州区,北起崇川区幸福站,东至通州区先锋站。
截至2023年12月,南通轨道交通2号线一期工程全长20.85千米,全部为地下线;共设17座车站(其中1座暂缓开通)、全部为地下车站;列车采用6节编组B型列车。
中文名:南通轨道交通2号线
外文名:Nantong Rail Transit Line 2
开通日期:2023年12月27日
轨道类型:地铁
运营时间:06:00-22:00(截至2023年12月)
起止站点:幸福站、先锋站(截至2023年12月)
线路长度:20.85 km(截至2023年12月)
车站数量:17座(截至2023年12月,其中1座暂缓开通)
标志色:湖蓝色
车辆编组:6节编组B型列车
最高速度:80千米/小时
运营单位:南通城市轨道交通有限公司
2018年10月26日,南通轨道交通2号线一期工程开工建设
2019年7月26日,《南通市轨道交通1、2号线一期工程沿线车站站点命名方案》向社会公开征求意见 。9月25日,南通轨道交通2号线部分站点命名调整方案公示 。11月8日,《南通市轨道交通1、2号线一期工程沿线站点命名公示》发布 。
2020年1月7日,南通轨道交通2号线一期工程首台盾构机“支云1号”始发 。4月11日,南通轨道交通2号线一期工程全线首座车站(长岸站)实现主体结构封顶 。7月15日,南通轨道交通2号线一期工程首个单线区间隧道(南通东站站至观音山站盾构区间左线)实现贯通 。8月,南通轨道交通2号线一期工程沿线正式站名公布 。
2021年10月29日,南通轨道交通2号线一期工程实现全线主体结构封顶 。
2022年2月23日,南通轨道交通1、2号线联络线盾构区打通 。6月15日,南通轨道交通2号线一期工程完成全部盾构区间工程施工任务 。8月19日,南通轨道交通2号线一期工程实现正线轨通 。10月28日,南通轨道交通2号线一期工程文峰站至先锋站8站7区间实现35千伏供电系统一次送电成功 。12月15日,南通轨道交通2号线首列车正式亮相 。12月30日,南通轨道交通2号线一期工程实现全线35千伏“电通” 。
2022年12月15日,南通轨道交通2号线首列车下线
2023年2月23日,南通轨道交通2号线完成电客车转线工作 。3月13日,南通轨道交通2号线一期工程完成全线热滑试验,并正式启动动车调试 。6月1日,南通轨道交通2号线一期工程通过项目工程验收 。6月19日,南通轨道交通2号线一期工程开始试运行 。9月14日,南通轨道交通2号线一期工程全线通过热烟测试 。9月15日,南通轨道交通2号线一期工程通过初期运营前安全预评估 。11月23日,南通轨道交通2号线一期工程通过竣工验收 。11月26日,南通轨道交通2号线一期工程通过初期运营前安全评估 。11月29日,南通轨道交通2号线顺利通过初期运营前公共安全评估 。12月8日至10日,南通轨道交通2号线一期工程、南通轨道交通1号线一期工程全线免费试乘 。12月22日,南通轨道交通2号线完成“三权”(调度指挥权、设备使用权和属地管理权)正式交接 。12月27日,南通轨道交通2号线开通初期运营(南通火车站站暂缓开通) 。
车站列表
截至2023年12月,南通轨道交通2号线一期工程共设17座车站 。
序号 | 车站名称 | 工程名 | 换乘线路 | 站台形式 | 所在区 |
---|---|---|---|---|---|
1 | 幸福站 | 幸福镇 | —— | 地下二层岛式 | 崇川区 |
2 | 南通火车站 (暂缓开通) | 南通火车站 | —— | 地下二层岛式 | 崇川区 |
3 | 长岸站 | 永达路 | —— | 地下二层岛式 | 崇川区 |
4 | 北大街站 | 永怡路 | —— | 地下二层岛式 | 崇川区 |
5 | 北城大桥站 | 北城大桥 | —— | 地下三层岛式 | 崇川区 |
6 | 钟秀西路站 | 钟秀路 | —— | 地下二层岛式 | 崇川区 |
7 | 和平桥站 | 环西文化广场 | 南通轨道交通1号线 | 地下三层岛式 | 崇川区 |
8 | 体育公园站 | 体育公园 | —— | 地下三层岛式 | 崇川区 |
9 | 易家桥站 | 易家桥 | —— | 地下二层岛式 | 崇川区 |
10 | 文峰站 | 青年路 | 南通轨道交通1号线 | 地下三层岛式 | 崇川区 |
11 | 五一路站 | 五一路东 | —— | 地下二层岛式 | 崇川区 |
12 | 园林路站 | 园林路 | —— | 地下二层岛式 | 崇川区 |
13 | 汽车东站 | 汽车东站 | —— | 地下二层岛式 | 崇川区 |
14 | 通富北路站 | 通富路 | —— | 地下二层岛式 | 崇川区 |
15 | 观音山站 | 太平路北 | —— | 地下二层岛式 | 崇川区 |
16 | 南通东站 | 南通东站 | —— | 地下二层岛式 | 通州区 |
17 | 先锋站 | 先锋镇 | —— | 地下二层岛式 |
车站位置
序号 | 车站名称 | 英文站名 | 车站位置 |
---|---|---|---|
1 | 幸福站 | Xingfu | 幸福大道与福利路交叉口 |
2 | 南通火车站 | Nantong Railway Station | 南通火车站规划北广场正下方 |
3 | 长岸站 | Chang'an | 北大街与永达路交叉口 |
4 | 北大街站 | Bei Dajie | 北大街与永怡路交叉口 |
5 | 北城大桥站 | Beicheng Bridge | 北大街与江海大道交叉口 |
6 | 钟秀西路站 | Zhongxiu Xilu | 濠西路与钟秀西路交叉口 |
7 | 和平桥站 | Hepingqiao | 濠西路与人民路交叉口 |
8 | 体育公园站 | Sports Park | 濠西路与青年路交叉口,体育公园地块内 |
9 | 易家桥站 | Yijiaqiao | 青年路与城山路交叉口 |
10 | 文峰站 | Wenfeng | 青年路与工农路交叉口 |
11 | 五一路站 | Wuyi Lu | 青年路与五一路交叉口东侧 |
12 | 园林路站 | Yuanlin Lu | 青年路与园林路交叉口 |
13 | 汽车东站 | East Coach Station | 青年路与世伦路交叉口 |
14 | 通富北路站 | Tongfu Beilu | 青年路与通富北路交叉口 |
15 | 观音山站 | Guanyinshan | 青年路与太平路交叉口东侧 |
16 | 南通东站 | Nantongdong Railway Station | 南通东站站房附近 |
17 | 先锋站 | Xianfeng | 沈海高速公路先锋服务区西侧 |
线路走向
南通轨道交通2号线一期工程全长20.4千米,呈“L”型走向,线路途经崇川区、通州区,北起自崇川区幸福站,向南连接南通火车站,出站后沿北大街南行,过江海大道线路向西折向濠西路,沿濠西路向南接入和平桥站,线路沿濠河继续南行至体育公园并设站,线路折向东沿青年路至通州区先锋站 。

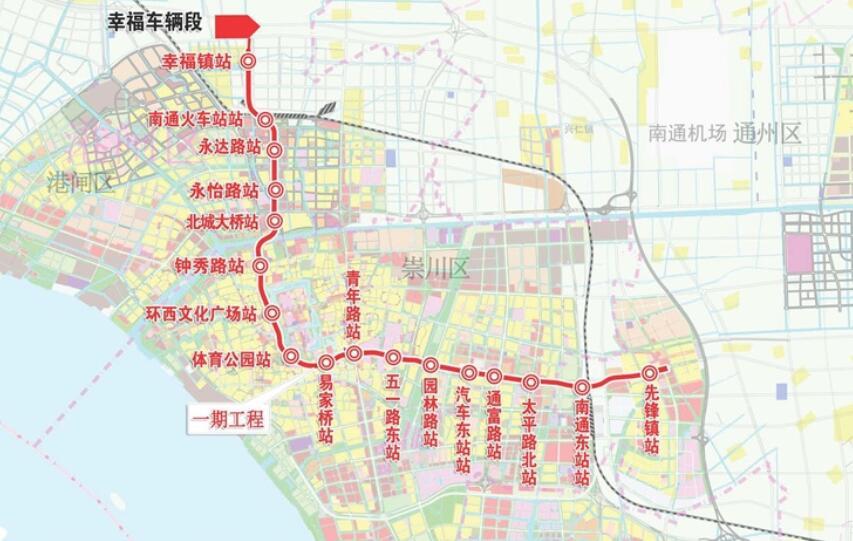

南通轨道交通2号线线路走向示意图
运营时刻
据2023年12月南通轨道交通官网显示,南通轨道交通2号线各站点的首末班车时刻如下表所示。(仅供参考,最新信息请以车站公示或南通轨道交通官网为准 )
站点名称 | 开往先锋站 | 开往幸福站 | ||
---|---|---|---|---|
首班车 | 末班车 | 首班车 | 末班车 | |
幸福站 | 06:00 | 22:00 | —— | —— |
南通火车站 | —— | —— | —— | —— |
长岸站 | 06:04 | 22:04 | 06:13 | 22:31 |
北大街站 | 06:06 | 22:06 | 06:11 | 22:29 |
北城大桥站 | 06:08 | 22:08 | 06:09 | 22:27 |
钟秀西路站 | 06:11 | 22:11 | 06:06 | 22:24 |
和平桥站 | 06:13 | 22:14 | 06:04 | 22:22 |
体育公园站 | 06:16 | 22:16 | 06:02 | 22:19 |
易家桥站 | 06:00 | 22:18 | 06:00 | 22:17 |
文峰站 | 06:01 | 22:20 | 06:15 | 22:15 |
五一路站 | 06:03 | 22:22 | 06:13 | 22:13 |
园林路站 | 06:06 | 22:25 | 22:11 | 22:11 |
汽车东站 | 06:08 | 22:27 | 06:09 | 22:09 |
通富北路站 | 06:10 | 22:29 | 06:07 | 22:07 |
观音山站 | 06:12 | 22:31 | 06:05 | 22:05 |
南通东站 | 06:14 | 22:33 | 06:03 | 22:03 |
先锋站 | —— | —— | 06:00 | 22:00 |
运营模式
行车间隔
南通轨道交通2号线区间平均运行速度约43千米/小时,单程运行时间约35分,停站时间为35-60秒,具体峰期时间和行车间隔请参照下表 (以实际为准)。
峰期划分 | 高峰 | 平峰 |
---|---|---|
峰期时间 | 07:07-09:03 16:29-19:33 | 06:00-07:07 09:03-16:29 19:33-22:00 |
行车间隔 | 6分50秒 | 9分50秒 |
峰期划分 | 高峰 | 平峰 | 低峰 |
---|---|---|---|
峰期时间 | 11:31-19:34 | 09:55-11:31 19:34-22:00 | 06:00-09:55 |
行车间隔 | 6分30秒 | 8分50秒 | 9分50秒 |
车辆设施
车辆简介
南通城市轨道交通2号线一期工程车辆采用全焊接铝合金B2型车体结构,共计21列/126辆,最高运行速度80公里/小时,最大载客量2132人,是在浦镇公司成熟CIVAS地铁产品平台以及多城市多项目成功经验基础上,结合南通地区的自然条件、线路参数、供电条件、车辆限界及技术参数打造的一款具有南通特色的城市轨道交通智能列车 。
图片展示 | 车辆概况 | |
---|---|---|
| 车辆类型 | B2型 |
运营速度 | 80千米/小时 | |
车辆编组 | 21列/126辆 | |
车辆定员 | 2132人 | |
生产厂家 | 中车南京浦镇车辆有限公司 | |
运营线路 | 南通轨道交通2号线 | |
参考资料: |
设计亮点
安全:在传统主动安全(安全运营近5亿公里的PW80E-II型转向架、关键电路冗余设计、满足SIL4等级的LCU控制单元)和被动安全(车体-车钩-防爬器三级碰撞吸能、EN45545及BS6853防火设计)的基础上,配置智能安全检测装置,列车安全升级。
南通轨道交通2号线
环保:列车采用全LED照明,车身采用水性漆涂料降低环境污染,内装材料和零部件选材满足TB/T 3139规定,整车设计低碳环保。
舒适:列车采用冷暖车厢设计,单节车厢温度可多级调节,温度控制更精准;空调滤网升级为抗菌防病毒过滤膜,病毒过滤率达到99%。车厢内增设USB充电装置和无线充电装置,以便乘客应急充电使用。客室单个座椅宽度加宽至480毫米(国内最宽)。
智能:列车采用双通道冗余的MVB列车控制网络及以太网维护网络、大数据/云计算等技术,实现列车的智能化网络控制、健康诊断和智能运维,为南通市城市轨道交通车辆大数据中心储备技术。同时配置55寸透明显示OLED智慧车窗,通过丰富多彩的画面显示和灵活智能的触控操作为乘客带来全新的视觉体验和人机交互体验 。
运行系统
控制中心
南通轨道交通2号线(一期)工程与1号线共享主变电所及控制中心 。
车辆基地
截至2023年12月,南通轨道交通2号线(一期)工程共设1座车辆段。即:幸福车辆段 。
名称 | 类型 | 概况 | 图片 |
---|---|---|---|
幸福车辆段 | 地铁车辆段 | 南通轨道交通2号线幸福车辆段位于沪陕高速、通刘公路、城北大道和幸福竖河所围合地块内,总面积40万平方米 。 |
|
和平桥站
和平桥站位于南通市区人民中路与濠西路交叉口,为南通轨道交通1、2号线的换乘站,共设有7个出入口。作为全线施工难度最高、安全风险最大的单体工程,和平桥站施工面临地质条件差、安全风险高、老旧建筑物密集、地下管线老旧复杂、场地狭窄、施工难度大等难题 。
轨交1、2号线联络线
南通轨道交通1、2号线联络线为盾构区间,从联络井始发(基坑深度27米),文峰站接收(基坑深度19米),全长203.329米,全程平曲线小半径为250米、全程坡度为28‰,盾构下穿南通大饭店辅助用房及青年路站5号出入口,施工难度大,是建设时中国国内屈指可数集小半径、大坡度、复杂地质、超复杂工艺工法于一体的重难点盾构区间工程 。
和平桥站至体育公园站区间
和平桥站至体育公园站区间是南通轨道交通2号线难度最大、风险最高的盾构施工区间,该区间始发、接收端均为地下三层站,周边环境复杂,始发端紧邻濠河,接收端紧邻南通电视塔、跃龙商场,盾构下穿濠河、西被闸桥,侧穿南通电视塔、跃龙商场等建筑,风险高、难度大 。
列车文化
车辆外观
南通轨道交通2号线列车

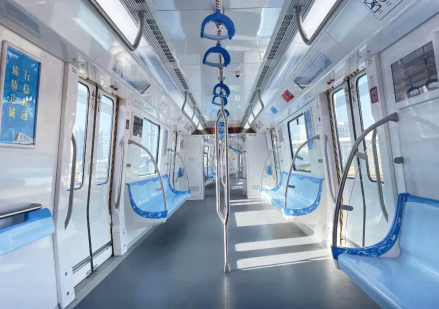

车辆内饰

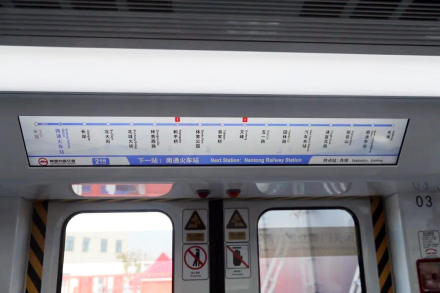

南通轨道交通2号线LED电子显示屏
车站文化
南通轨道交通2号线公共区装修以“南通文脉”为概念主题,以艺术策展为手段,将南通的各类博物馆与相关文化串联起来,展现南通作为中国博物馆事业发祥地的悠久文脉。

通富北路站:以“艺术化工装风”为主题装修设计,取消了天花板吊顶,采用了外露的方式,将所有风、电相关设备设施管线分类有序地铺设在车站顶端两侧的固定位置,简洁又富有秩序的美感 。
南通轨道交通2号线通富北路站
