福州地铁6号线(Fuzhou Metro Line 6),是中国福建省福州市境内第4条建成运营的地铁线路,于2022年8月28日开通运营一期工程(潘墩站至万寿站),标志色为海丝蓝。福州地铁6号线一期工程起于潘墩站,途经仓山区、闽侯县、长乐区,贯穿三江口、长乐城区、福州滨海新城等组团,连接林浦村、三江口生态公园、梁厝特色历史文化街区、道庆洲大桥、奎桥夜市、和平街历史文化街区、南山公园、大东湖等重要节点,止于万寿站,大致呈西北至东南走向 。福州地铁6号线一期工程全长约31.35千米,其中地下段23.92千米、过渡段0.67千米、高架段6.76千米;共设16座车站,其中15座地下站、1座高架站;列车最高运行速度100千米/小时,采用4节编组B型列车。2022年,福州地铁6号线日均客流量约5万人次。截至2023年5月,福州地铁6号线最高日客运量为2023年5月1日的21.16万人次。
中文名:福州地铁6号线
外文名:Fuzhou Metro Line 6
标志色:海丝蓝
开通日期:2022年8月28日
运行时间:06:30-22:30
轨道类型:地铁
起止站点:潘墩站、万寿站(一期工程)
线路长度:约 31.35 km(一期工程)
车站数量:16座(一期工程)
车辆编组:4节编组B型列车
最高速度:100千米/小时
日均客运量:约 5 万人次(2022年)
运营机构:福州地铁集团有限公司
前期规划
2015年5月6日,福建省发展和改革委员会批复《福州市道庆洲过江通道工程项目建议书》(闽发改网交通〔2015〕76号),其下层规划为福州地铁6号线的过江通道 ;8月18日至28日,福州地铁6号线一期工程进行社会稳定风险评估公众参与公示 ;8月19日,福州地铁6号线一期工程环境影响评价第一次公示 ;12月31日,中华人民共和国国家发展和改革委员会批复《福州市城市轨道交通第二期建设规划(2015~2021年)》(发改基础〔2015〕3170号),福州地铁6号线一期工程(会展中心站至长乐机场站)获批 。
福州地铁6号线效果图
2016年3月18日,福州市环境保护局批复《福州市道庆洲过江通道工程环境影响评价》(榕环保评〔2016〕32号) ;7月7日,福州市环境保护局批复《福州市轨道交通6号线工程环境影响评价》(榕环保评〔2016〕81号) ;8月11日,福建省发展和改革委员会批复《福州市道庆洲过江通道工程可行性研究报告》(闽发改网交通〔2016〕108号) ;8月30日,福建省发展和改革委员会批复《福州市轨道交通6号线工程可行性研究报告》(闽发改网交通〔2016〕118号) ;9月,梁厝站征迁交地工作完成,林浦站、营前站、航城站、漳港站完成交通导改审批,涉及占用福泉高速连接线、203省道地块的交地工作完成 ;10月23日,福州地铁6号线第一批开工站点详勘工作完成,并获专家评审通过 ;10月28日,福州地铁6号线一期工程初步设计方案通过专家评审 ;11月16日,营前站、航城站和漳港站征迁交地工作完成 ;12月8日,福建省发展和改革委员会批复《福州市道庆洲过江通道工程初步设计及概算》(闽发改网交通〔2016〕196号) 。2018年4月28日至5月8日,福州市发展和改革委员会对《福州市城市轨道交通第二期建设规划调整(2015~2022年)》进行环评公众意见征询,其中包含福州地铁6号线东调段工程 ;7月17日至24日,福州市发展和改革委员会对《福州市城市轨道交通第二期建设规划调整(2015~2022年)》开展社会稳定风险评估工作,其中包括福州地铁6号线东调段工程 ;8月24日至9月24日,福州市发展和改革委员会进行《福州市城市轨道交通线网规划(2012年修编)调整》公示,福州地铁6号线不再前往福州长乐国际机场,终点站调整至国际学校站 。
2020年7月2日,中华人民共和国国家发展和改革委员会批复《福州市城市轨道交通第二期建设规划调整》(发改基础〔2020〕1050号文),其中包括福州地铁6号线东调段工程 ;9月14日,《福州地铁6号线东调段工程环境影响评价》第一次信息公示 。
2021年3月11日至21日,福州地铁6号线东调段工程进行环境影响征求意见稿公示 ;4月28日,《福州地铁6号线东调段工程环境影响报告书》报批前信息公示 ;6月18日,福州市生态环境局批复《福州地铁6号线东调段工程环境影响报告书》(榕环评〔2021〕10号文) ;6月29日,福建省发展和改革委员会批复《福州市轨道交通6号线东调段工程节能报告》(闽发改网审交通〔2021〕100号),原则同意福州地铁6号线东调段工程节能报告以及报告所提出的各项节能措施 ;11月17日,福建省发展和改革委员会批复《福州市轨道交通6号线工程可行性研究报告调整暨6号线东调段工程可行性研究报告》(闽发改网审交通〔2021〕160号) 。
2022年3月24日,福建省发展和改革委员会批复《福州市轨道交通6号线工程初步设计调整暨6号线东调段工程初步设计》(闽发改网审交通〔2022〕73号) 。
建设时期
一期工程(潘墩站-万寿站)
福州地铁6号线一期林浦站开工
福州地铁6号线一期工程建设场景

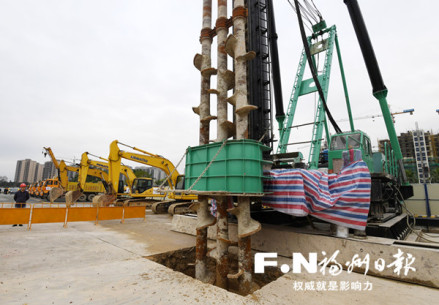

2017年4月,福州地铁6号线营前站动工建设 ;5月15日,道庆洲大桥动工建设,标志着福州首座公轨合建大桥开工,其下层规划为福州地铁6号线的过江通道 ;7月25日,福州地铁6号线一期工程长乐段征迁交地任务全面完成 ;9月6日,道庆洲大桥打下福州地铁6号线一期工程全线第一根桥梁灌注桩 ;11月10日,十洋站完成首幅地下连续墙浇筑工作,标志着福州地铁6号线一期工程长乐段11个站点全部进入主体建设阶段 ;12月25日,营前站主体结构封顶 。福州地铁6号线一期工程建设图
2018年1月16日,福州地铁6号线滨海新城站至壶井站区间盾构始发,标志着福州地铁6号线首台盾构始发 ;3月31日,道庆洲大桥全线钢栈桥贯通,水下桩基进入全面施工阶段 ;6月10日,壶井站主体结构封顶 ;6月26日,福州地铁6号线莲花站至滨海新城站区间右线贯通,标志着福州地铁6号线首个盾构区间单线贯通 ;7月19日,航城站主体结构封顶 ;10月15日,福州地铁6号线十洋站至吴航站区间右线盾构始发 ;10月18日,道庆洲大桥首个钢套箱围堰“和合号”开始定位下放,标志着道庆洲大桥下部结构建设从水下桩基转入承台施工 ;10月28日,福州地铁6号线莲花站至滨海新城站区间双线贯通,成为福州地铁6号线首个实现双线贯通的盾构区间 ;11月1日,莲花站主体结构封顶 ;11月18日,福州地铁6号线沙京站至中间风井区间上行线盾构始发 ;12月7日,十洋站主体结构封顶 ;12月20日,福州地铁6号线沙京站至中间风井区间下行线盾构始发 。建设中的福州地铁6号线一期工程

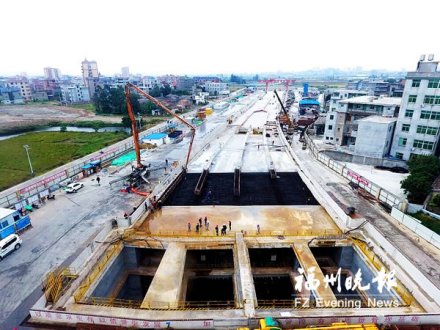

2019年2月25日,福州地铁6号线万寿站主体结构封顶 ;4月13日,福州地铁6号线壶井站至万寿站区间左线贯通 ;5月20日,营前站屋盖钢结构封顶 ;同日,福州地铁6号线航城站至郑和站2号联络通道开挖 ;7月1日,福州地铁6号线一期工程铺轨工程开工 ;7月22日,道庆洲大桥跨江主桥钢桁梁首件完成吊装,标志着道庆洲大桥跨江主桥进入上部结构安装施工 ;7月30日,吴航站主体结构封顶 ;8月24日,福州地铁6号线潘墩站至林浦站区间右线隧道贯通,标志着福州地铁6号线仓山段首个区间双线贯通 ;9月29日,福州地铁6号线横港车辆段综合楼及控制中心封顶 ;10月6日,福州地铁6号线下吴站至壶井站区间实现双线贯通 ;11月30日,福州地铁6号线营前站至航城站区间矿山法隧道二衬施工全部完工 。道庆洲大桥工程建设图

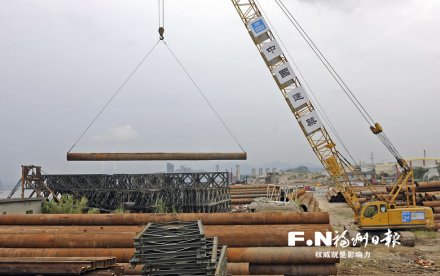

2020年1月5日,福州地铁6号线沙京站至中间风井区间右线、横港车辆段出入段线盾构区间双线贯通 ;2月,福州地铁6号线车辆完成设计审查工作,通过“6改4”(6节编组改为4节编组)方案变更 ;4月26日,福州地铁6号线十洋站至吴航站区间右线贯通 ;4月29日,潘墩站主体结构封顶 ;5月6日,道庆洲大桥北接线首件钢箱梁完成吊装,标志着道庆洲大桥北岸公轨共建段最后一联箱梁进入施工阶段 ;5月30日,道庆洲大桥南接线主线桥完成下部结构施工,全面转入上部结构施工阶段 ;5月31日,福州地铁6号线沙京站至中间风井区间左线贯通 ;6月15日,道庆洲大桥跨江主桥合龙 ;6月28日,福州地铁6号线十洋站至吴航站区间左线贯通 ;8月9日,福州地铁6号线长乐段右线轨道完成铺设 ;9月26日,福州地铁6号线迎来首列车,在长乐横港车辆基地进行各项调试 ;9月30日,福州地铁6号线长乐段轨道铺设完毕,实现“轨通” ;10月15日,福州地铁6号线供电系统横港车辆段接触网冷滑试验完成 ;10月20日,福州地铁6号线万寿主变电所送电成功 ;10月30日,道庆洲大桥钢桁梁全线贯通 ;11月1日,福州地铁6号线工程横港车辆段试车线接触网送电成功 ;11月3日,福州市地铁6号线一期工程横港车辆段首次热滑试验取得成功 ;11月16日,福州地铁6号线万寿站至莲花站及出入段线接触网送电成功 ;12月17日,福州地铁6号线林浦站至樟岚站区间矿山法隧道贯通 。道庆洲大桥施工现场
2021年1月14日,福州地铁6号线营前高架段接触网送电成功,标志着福州地铁6号线一期工程长乐段的接触网已全部带电 ;1月15日,福州地铁6号线营前站至航城站热滑试验成功,标志着福州地铁6号线一期工程长乐段接触网热滑试验告捷 ;3月8日,福州地铁6号线一期长乐段进行空载试运行 ;4月,道庆洲大桥主线贯通 ;5月26日,道庆洲大桥公轨共建段全线竣工,并移交福州地铁集团有限公司进行铺轨 ;10月19日,道庆洲大桥完成铺轨施工 ;10月30日,福州地铁6号线一期工程仓山段全线正线一次性送电成功 ;11月30日,福州地铁6号线一期工程全线35千伏环网送电成功 。福州地铁6号线列车
2022年1月8日,福州地铁6号线一期工程仓山段完成限界检测 ;1月14日,福州地铁6号线一期工程全线正线接触网一次性送电成功 ;3月15日,福州地铁6号线一期工程开始空载试运行 ;7月29日,福州地铁6号线一期工程通过初期运营前安全评估,具备开通初期运营条件 ;8月26日至28日,福州地铁6号线一期工程开展免费试乘活动 ;8月28日,福州地铁6号线一期工程开通初期运营,福州迈入地铁“四线时代” 。东调段工程(万沙·滨海三中站-十八孔闸站)

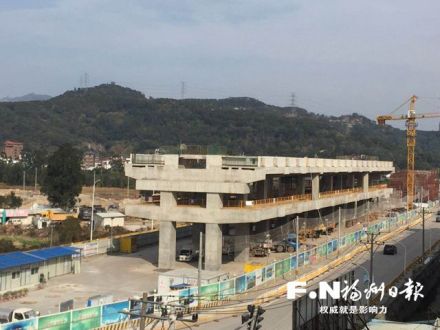

滨海新城站换乘节点底板封底施工现场
2023年5月4日,福州地铁6号线十八孔闸站站前段主体结构封顶 ;6月6日,福州地铁6号线文武砂·国际学校站至十八孔闸站区间左线盾构始发,标志着福州地铁6号线东调段工程首台盾构机始发 ;10月28日,万沙·滨海三中站主体结构封顶 。
2024年1月26日,福州地铁6号线万寿站至滨海三中站区间右线贯通,成为福州地铁6号线东调段工程首个双线贯通的区间 。5月1日,福州地铁6号线东调段项目万沙·滨海三中站至滨海中央商务区站区间双线盾构始发。
车站列表
截至2022年8月,福州地铁6号线一期工程共设置16座车站,其中地下站15座、高架站1座;最大站间距为6.810千米,最小站间距为0.959千米,平均站间距2.048千米 。
编号 | 车站名称 | 所属行政区 | 换乘线路 | 车站形式 |
---|---|---|---|---|
01 | 潘墩站 | 仓山区 | - | 地下三层岛式 |
02 | 林浦站 | 福州地铁4号线(运营中) | ||
03 | 樟岚站 | - | 地下二层岛式 | |
04 | 梁厝站 | 福州地铁1号线(运营中) | 地下二层双岛式 | |
05 | 下洋站 | 地下二层岛式 | ||
06 | 营前站 | 长乐区 | - | 高架三层岛式 |
07 | 航城站 | 地下二层岛式 | ||
08 | 郑和站 | |||
09 | 十洋站 | |||
10 | 吴航站 | |||
11 | 鹤上站 | |||
12 | 沙京站 | |||
13 | 莲花站 (暂缓开通) | |||
14 | 下吴站 | |||
15 | 壶井站 (暂缓开通) | |||
16 | 万寿站 | |||
参考资料: |
线路走向
福州地铁6号线线路起于潘墩站,该站位于潘墩路、林浦路交叉口,线路出站后向东,沿林浦路行至原福泉高速公路收费口,于福泉连接线北半幅设林浦站。线路沿福泉连接线东行至现状芦岐村附近设樟岚站。然后线路继续沿福泉连接线东行,至现状梁厝村南侧设梁厝站,至下洋村设下洋站。线路出站后下穿东部新城规划轴线河道,过三江路后设峒口,之后上坡接道庆洲大桥。过乌龙江后继续结合大桥沿316国道敷设,随后跨沈海高速、三汊港,于316国道、瀛洲路口东侧设营前站。线路继续沿316国道路中敷设,经长安路、长限村后于长乐环岛设航城站。线路经海峡路并在郑和路和会堂路口设郑和站。之后继续沿郑和路东行,至奎桥路口设十洋站。线路向东南转向,至东鹤路、鳌山路口设吴航站。出站后线路进入福州滨海新城,下穿严义山后至鹤梅线设鹤上站。线路过316国道进入滨海新城,设沙京站、下吴站、万寿站 。

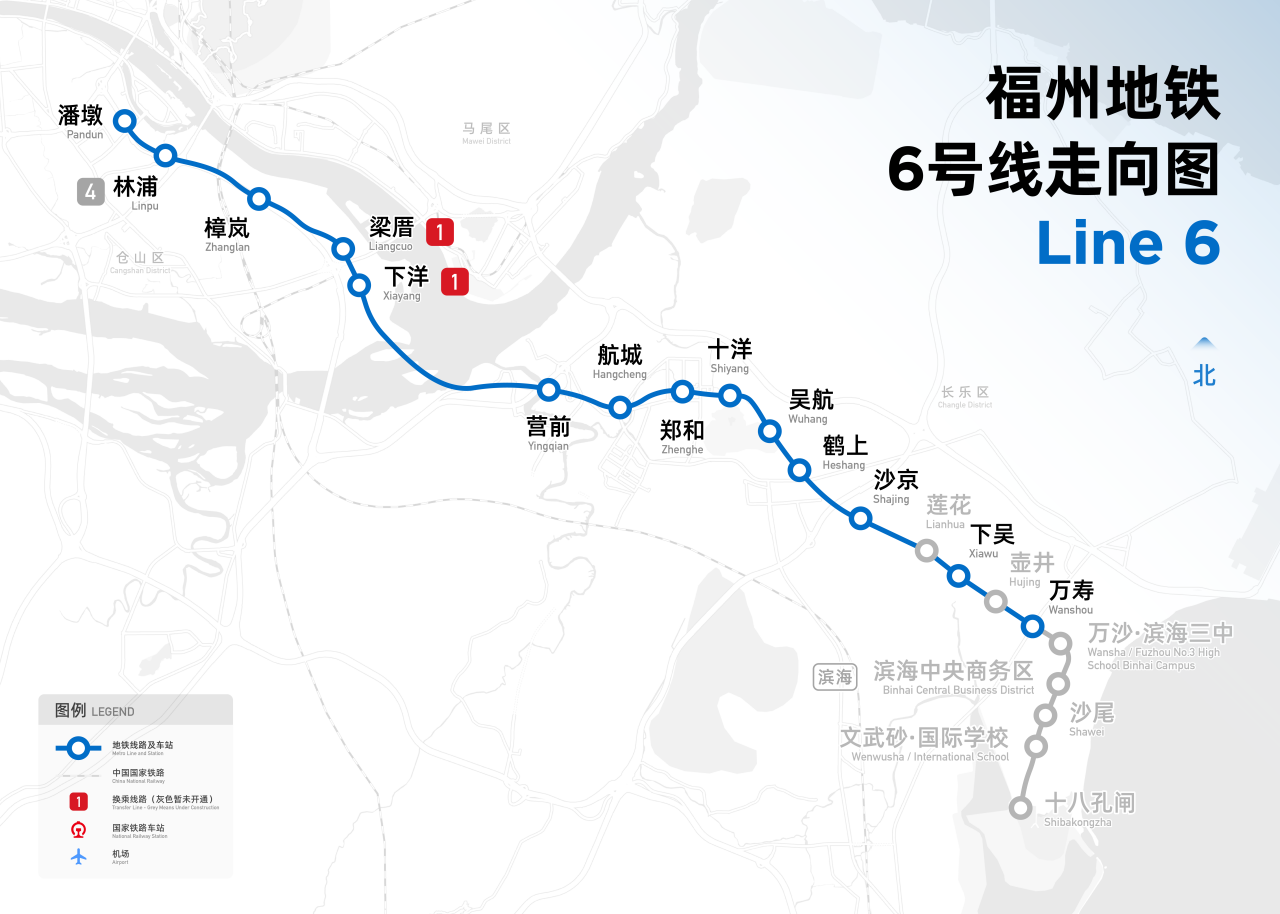

福州地铁6号线线路走向图
运营时刻
据2024年7月福州地铁官网数据,福州地铁6号线每日运营时间为16小时,单程运行时间约为42分钟,各站点首末班车时刻如下 :
车站 | 往万寿方向 | 往潘墩方向 | |||
---|---|---|---|---|---|
编号 | 站点名称 | 首班车 | 末班车 | 首班车 | 末班车 |
01 | 潘墩 | 06:30 | 22:30 | 07:12 | 23:12 |
02 | 林浦 | 06:32 | 22:32 | 07:10 | 23:10 |
03 | 樟岚 | 06:35 | 22:35 | 07:07 | 23:07 |
04 | 梁厝 | 06:38 | 22:39 | 07:04 | 23:03 |
05 | 下洋 | 06:40 | 22:41 | 07:02 | 23:01 |
06 | 营前 | 06:48 | 22:49 | 06:54 | 22:53 |
07 | 航城 | 06:51 | 22:52 | 06:51 | 22:50 |
08 | 郑和 | 06:53 | 22:54 | 06:48 | 22:48 |
09 | 十洋 | 06:55 | 22:56 | 06:46 | 22:45 |
10 | 吴航 | 06:58 | 22:59 | 06:44 | 22:43 |
11 | 鹤上 | 07:01 | 23:02 | 06:41 | 22:40 |
12 | 沙京 | 07:03 | 23:04 | 06:39 | 22:38 |
13 | 莲花 | 暂缓开通 | |||
14 | 下吴 | 07:08 | 23:09 | 06:34 | 22:33 |
15 | 壶井 | 暂缓开通 | |||
16 | 万寿 | 07:12 | 23:12 | 06:30 | 22:30 |
注:车站将于最后末班车发车前5分钟关闭进站闸机,请合理安排出行时间,以免延误乘车。参考资料: |
客流运量
2022年,福州地铁6号线日均客流量约5万人次 。
2023年2月18日,福州地铁6号线日客运量为9.56万人次 。
2023年2月25日,福州地铁6号线日客运量为12.62万人次 。
截至2023年5月,福州地铁6号线最高日客运量为2023年5月1日的21.16万人次 。
运营模式
行车间隔
截至2024年4月27日,福州地铁6号线行车间隔如下所示:
运营时段 | 工作日 | 休息日(双休日、节假日) | ||||
运营峰期 | 高峰期 | 平峰期 | 低峰期 | 高峰期 | 平峰期 | 低峰期 |
07:00-09:00 17:00-19:00 | 06:30-07:00 09:00-17:00 19:00-22:00 | 22:00-22:30 | 17:00-19:00 | 06:30-22:00 | 22:00-22:30 | |
行车间隔 | 7分50秒 | 9分20秒 | 10分钟 | - | 7分50秒 | 10分钟 |
参考资料: |
车辆设施

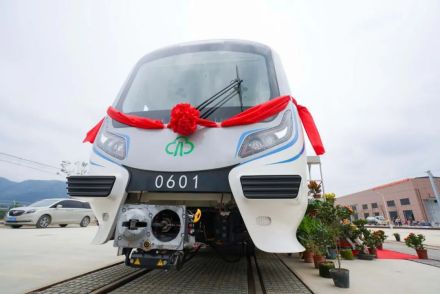

福州地铁6号线首列车外观
福州地铁6号线采用B型地铁车辆,每列车3动1拖4辆编组,最大载客量1358人,设计最高运行速度100千米/小时 。车体采用超轻铝合金,具有轻量化、耐高温、启动快、制动准等特点。车辆沿用最先进的以太网技术,实现故障数据下载及车辆软件维护,提升维护车辆的便捷度;制动系统采用盘式制动,适应更高速度,保障行车安全;辅助供电系统采用并网供电,提升车辆故障工况下的冗余性能;车顶设有弓网监控系统,对受电弓运行状态实时监控,并对监测结果进行预判,以提示司机受电弓健康状态,更好地保障行车安全;牵引动力配置提升为3:1,满足高速度和提高车辆故障运行能力;配置适用超100千米/小时速度的列车转向架,提升了运行平稳性及可靠性;空调壳体由原先的不锈钢改为铝合金材质,减轻整车重量更加节能,同时也能减少全寿命周期的维护成本。福州地铁6号线车顶采用全新的LED照明系统,并配备调光控制器,可随着外界亮度的变化自动调节车厢亮度;拥有仿真的蓝天白云车顶图;采用更大彩色显示屏的LCD动态地图,让乘客可以更便利地查看全线所有站点、开门侧和换乘站等信息。车厢座椅采用更耐久的不锈钢座椅,地板采用灰色调装饰,车座椅上方还配置了阅读灯;扶手杆则采用三叉弧线设计,方便更多乘客抓取扶靠,彰显福州地铁的人文关怀 。
福州地铁6号线首列车内饰
运行系统
车辆基地
福州地铁6号线横港车辆段位于长乐区鹤上镇莲花站西端,用于地铁车辆的停放和检修,主要包括停车列检库、物资总库、联合检修库、调机工程车库、污水处理站、门卫室、不落镟轮库、蓄电池间等8个单体,采用尽端并列式布置,房屋总建筑面积154130.1平方米 。
控制中心
福州地铁6号线工程横港控制中心设于横港车辆段内,采用区域集中式的建设模式,为福州地铁5号线、福州地铁6号线、福州地铁7号线(规划中)、福州地铁8号线(规划中)、福州地铁9号线(规划中)共5条线路共用,按满足福州市轨道交通第二线路控制中心(OCC)功能的条件设计,同时具备线网指挥中心(NCC)、线网制票及清分中心(ACC)、信息中心、线网门禁授权中心等功能 。
供电系统
福州地铁6号线工程供电系统采用110/35千伏两级电压集中供电方式,全线设置营前、万寿2座主变电所,会展中心站开闭所,主变所电源来自城市电网110千伏电源,双回路引入;采用DC1500架空接触网,其中地下段采用刚性悬挂接触网,地面、高架段采用柔性悬挂接触网 。
信号系统
福州地铁6号线工程信号系统采用完整的列车自动控制系统(ATC 系统);列车速度控制方式采用连续速度-距离曲线控制方式;系统具有较完善的自检和自诊断功能,能对设备进行实时监督和故障报警 。
服务设施
福州地铁6号线一期全线无障碍设施完善,客服中心、洗手间都设置了高低台面,所有楼梯扶手都设置高低杆,为使用轮椅人士以及儿童的出行带来了便利;老弱病残孕群体还可以随时前往客服中心,联系站内工作人员获得帮助 。
福州地铁6号线客服中心
道庆洲大桥

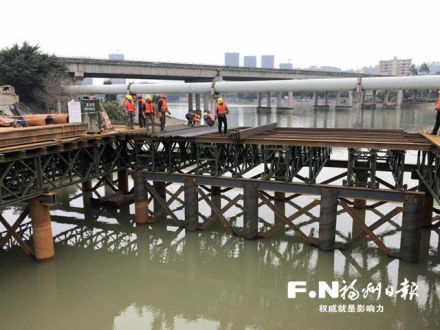

道庆洲大桥

福州地铁6号线跨乌龙江段与道庆洲大桥共建。道庆洲大桥处于三江口,河道多次改道,水下地质复杂,靠长乐侧500米的河床为裸岩,主要为辉绿岩、二长岩等硬度120兆帕以上的岩石,有斜岩面、裂隙、陡坎,也有抛石,施工条件恶劣,大桥有200多根桥梁桩基和栈桥管桩需要在这样地质上施工。施工存在“三难”,一是管桩立于裸岩上难,搭栈桥困难;二是在斜面、抛石上立护筒和开孔难;三是漏浆严重,钻进难,入岩后每天平均进尺仅5-10厘米 。十洋站至吴航站区间

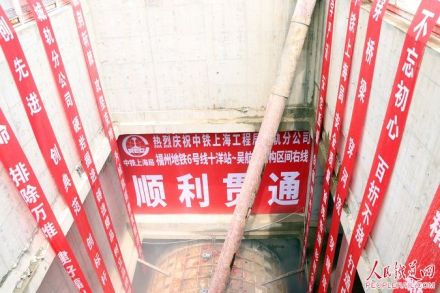

十洋站至吴航站区间右线贯通
沙京站至中间风井区间

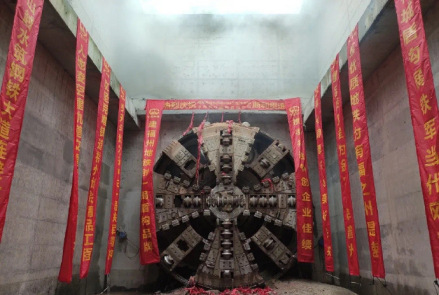

沙京站至中间风井盾构区间双线贯通
下吴站至壶井站区间
下吴站至壶井站区间
线路文化
福州地铁6号线线路设计以“船与海洋”为文化主题,把福州船政文化和海丝文化相结合 。
福州地铁6号线列车内饰
列车文化
福州地铁6号线列车车头造型线条流畅而利落,并把“海丝蓝”的线路标色贯穿在车辆设计中;内饰色彩基调与外观相互呼应,以白色为主色,蓝色为装饰色 。
车站文化
福州地铁6号线车站公共区装修风格简洁明快,以海丝蓝为装饰色,将茉莉花、海浪造型融入车站装修 。
车站名称 | 文化特色 | 车站实景 |
---|---|---|
万寿站 | 万寿站毗邻东南大数据产业园,以富有科技感的造型展现数字福州发展新图景。 |
|
十洋站 | 十洋站在立柱上复现冰心语录,弘扬“母爱、童心、自然”的主旋律。 |
|
林浦站 | 林浦站提炼林浦古村马鞍墙的形体特征,用空间符号及形体呼应地面文化,配合蓝天白云的彩色吊顶,留下城市历史的印记。 |
|
营前站 | 营前站车站造型内外延续“海阔鱼跃〞的设计理念,将海上常见的鱼跃出水面的曲线、浪花及岩洞等滨海元素贯穿建筑室内外的设计中;站厅层顶棚沿用外墙装饰板,采用海浪曲线,创造跃动明快的视觉效果。夜幕降临,错落有致的照明筒灯点亮。半露天站台的柱子则取义海阔凭鱼跃,线条流畅。站台层顶棚设计为展现建筑结构的造型美感,顶部钢结构装饰为蓝灰色的外现。入夜后,按序列布置的筒灯与站厅层相呼应。 | 福州地铁6号线营前站 |
参考资料: |
东调段工程
福州地铁6号线东调段工程共设5座车站,线路自万寿站引出,止于十八孔闸站;工程于2022年10月4日正式开工建设,计划于2026年9月开通初期运营 。
编号 | 车站名称 | 所属行政区 | 换乘线路 | 车站形式 |
---|---|---|---|---|
01 | 万沙·滨海三中站 | 长乐区 | - | 地下二层岛式 |
02 | 滨海中央商务区站 | 福州地铁滨海快线(建设中) | 地下四层岛式 | |
03 | 沙尾站 | - | 地下二层岛式 | |
04 | 文武砂·国际学校站 | |||
05 | 十八孔闸站 | 地下一层侧式 | ||
参考资料: |

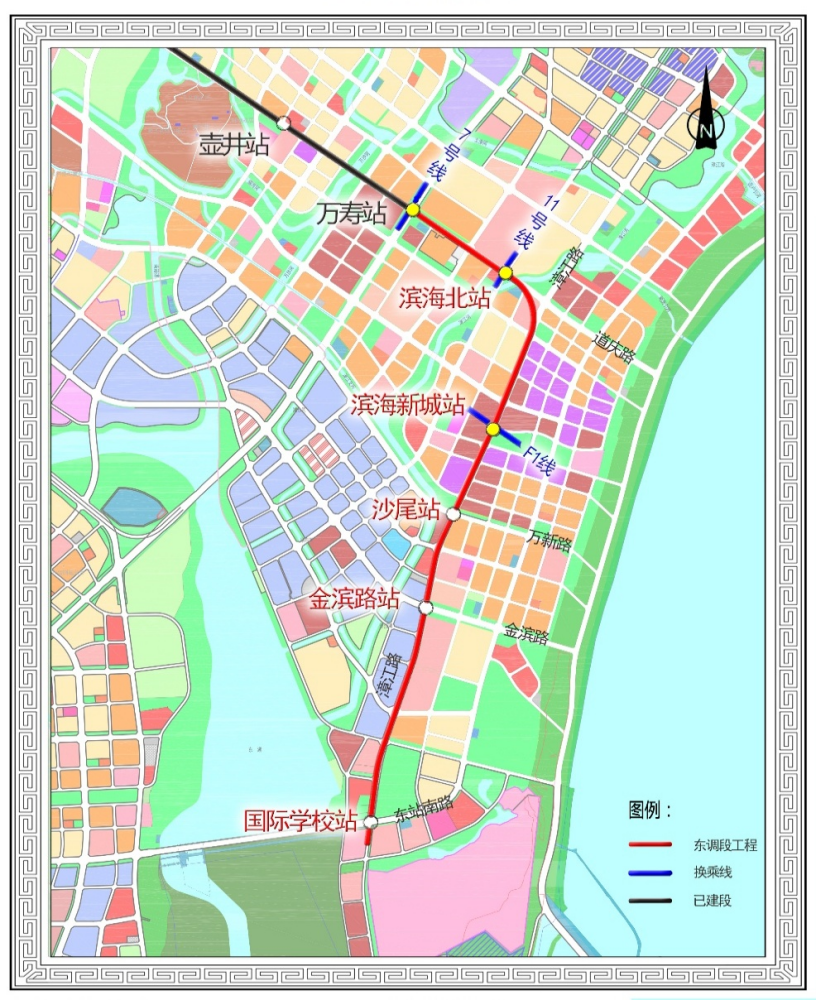

福州地铁6号线东调段工程走向示意图
西延线工程
根据2022年3月福州市人民政府官网《福州城市轨道交通线网规划(2021年修编)》数据,福州地铁6号线西延线工程将由潘墩站延伸至洪塘站。延伸线建成后,福州地铁6号线线路全长约51.3千米,设站31座,平均站间距1.71千米;延伸线线路起于潘墩站(不含),止于洪塘站,设置10座车站,其中设有5座换乘站点,与福州地铁2号线、福州地铁3号线(规划中)、福州地铁5号线、福州地铁7号线(规划中)、福州地铁9号线(规划中)换乘 。
福州地铁6号线的开通运营,把中心城区、三江口片区、长乐区和滨海新城串联起来,让城市从闽江之畔迈向东海之滨,标志着福州现代化国际城市建设又迈出了关键步伐 。(《福州日报 》评)
福州地铁6号线能够对促进新区新城资源整合和经济融合、增加就业、保持经济增长、实现可持续发展等多个方面起到积极有效的作用,这条高标准建设的交通大动脉,将促进新区新城发展迈出更大步伐 。(东南网 评)
福州地铁6号线的开通,将大大拉近长乐与主城区的距离,弥补福州东部地区城市轨道交通线路空白,有助于完善城市结构,拓宽城市发展空间,加强闽江两岸联系,带动区域均衡发展,提高市民出行效率和舒适程度,对加强城市基础设施建设,促进福州社会经济发展,助力现代化国际城市建设具有积极和深远的意义 。(央广网 评)
