长沙轨道交通6号线(Changsha Metro Line 6),是中国湖南省长沙市第六条建成运营的地铁线路,也是长沙轨道交通首条与广州地铁合作运营的线路,于2022年6月28日开通运营一期工程(谢家桥站-黄花机场T1T2站),其标识色为纯蓝色。长沙轨道6号线东延段是湖南省首条连接机场航站楼的地铁线路。长沙轨道交通6号线起于谢家桥站,途经长沙市望城区、岳麓区、开福区、芙蓉区、雨花区、长沙县,横向贯通长沙城区、湖南湘江新区,止于黄花机场T1T2站,大致呈东西走向。截至2022年6月,长沙轨道交通6号线全长48.11千米,全部为地下线;共设置车站34座,均为地下站,其中换乘站12座;列车采用6节编组A型列车。
中文名:长沙轨道交通6号线
外文名:Changsha Metro Line 6
开通日期:2022年6月28日
轨道类型:地铁
所属地区:中国湖南省长沙市
运营时间:06:30-23:00(常规)、06:30-24:00(2022年7月8日至8月27日,每周五、周六)
起止站点:谢家桥站-黄花机场T1T2站
线路长度:48.11 km
车站数量:34座
报站语言:普通话、英语
运营机构:长沙穗城轨道交通有限公司
车辆编组:6A
标志色:纯蓝色
最高速度:80千米/时
谢家桥站-黄花机场T1T2站段
2015年9月24日,《长沙市轨道交通6号线工程可行性研究报告》编制启动招标 。
2016年2月28日,长沙轨道交通6号线勘察设计启动招标;3月11日,长沙市发展和改革委员会以长发改工业〔2016〕173号文批复了文昌阁至东屯渡地下配套工程立项 ;12月28日,文昌阁至东屯渡地下配套工程开工建设,标志着长沙轨道交通6号线进入实质性施工阶段 。
2017年1月10日,长沙轨道交通6号线进入主体建设阶段 ;5月11日,湖南省发展和改革委员会批复《长沙市轨道交通6号线工程可行性研究报告》 。
2018年1月5日,长沙轨道交通6号线车站站名方案征集公众意见 ;4月10日,长沙轨道交通6号线首个车站完成主体施工(湘雅医院站) ;4月28日,长沙轨道交通6号线进入盾构施工阶段 ;11月1日,长沙轨道交通6号线车站正式站名对外发布 。
2019年2月28日,长沙轨道交通6号线首个盾构区间贯通(湘雅医院站至烈士公园南站) ;3月2日,长沙轨道交通6号线河西段正式迈入盾构施工阶段;3月23日,长沙轨道交通6号线河西段首个车站完成全面封顶(和馨园站) ;6月25日,长沙轨道交通6号线首个双线盾构区间贯通(湘雅医院站至烈士公园南站) 。
2020年11月27日,长沙轨道交通6号线供电系统工程正式开工建设 。
长沙轨道交通6号线施工图集
2021年7月29日,长沙轨道交通6号线盾构隧道全线贯通 ;8月25日,长沙轨道交通6号线首列车在中车株洲电力机车有限公司下线 ;9月16日,长沙轨道交通6号线首列车交付到黄梨路车辆段;9月23日,长沙轨道交通6号线黄梨路车辆段试车线点亮全线首架信号机;9月30日,长沙轨道交通6号线全线“洞通” ;10月15日,长沙轨道交通6号线黄梨路车辆段进入动车调试阶段 ;10月28日,长沙轨道交通6号线车站主体结构施工全部完成 ;10月30日,长沙轨道交通6号线全线实现“轨通” ;11月1日,长沙轨道交通6号线部分车站中英文站名调整 ;11月25日,长沙轨道交通6号线实现“电通” ;12月24日,长沙轨道交通6号线通车试运行 ;12月29日,长沙轨道交通6号线主变电站完成送电 。2022年5月31日,长沙轨道交通6号线34座车站完成“三权移交”工作 ; 6月2日,长沙轨道交通6号线34座车站通过单位工程验收 ;6月9日,长沙轨道交通6号线通过初期运营前安全评估 ;6月28日,长沙轨道交通6号线开始初期载客运营 。
2023年6月28日运营时间起,长沙轨道交通6号线和馨园站3号口正式开通 ;9月22日上午9:30至11:00,长沙轨道交通4号线、长沙轨道交通6号线换乘站六沟垅站将开展列车火灾应急演练 。
东延段工程(黄花机场T1T2站-黄花机场T3站)
2020年9月30日,湖南省发展和改革委员会批复《长沙市轨道交通6号线东延段工程可行性研究报告》 。
2021年4月15日,长沙轨道交通6号线东延段工程正式开工建设。
2022年4月18日,长沙轨道交通6号线东延段工程首台盾构机始发 。
2023年3月28日,长沙轨道交通6号线东延段中间风井黄花机场T3站区间右线盾构区间顺利贯通 ;8月2日上午11时08分,长沙轨道交通6号线东延段工程中间风井-黄花机场T1T2站区间左线盾构正式始发 ;10月12日,长沙轨道交通6号线东延段工程黄花机场T3站主体结构全面封顶 ;12月20日,长沙轨道交通6号线东延段工程黄花机场T1T2站-黄花机场T3站区间右线隧道顺利贯通。
2024年2月,长沙轨道交通6号线东延段工程全线1座车站已封顶;盾构区间双线共7.002公里,完成6.385公里 ;5月16日,长沙轨道交通6号线东延段工程全线贯通。

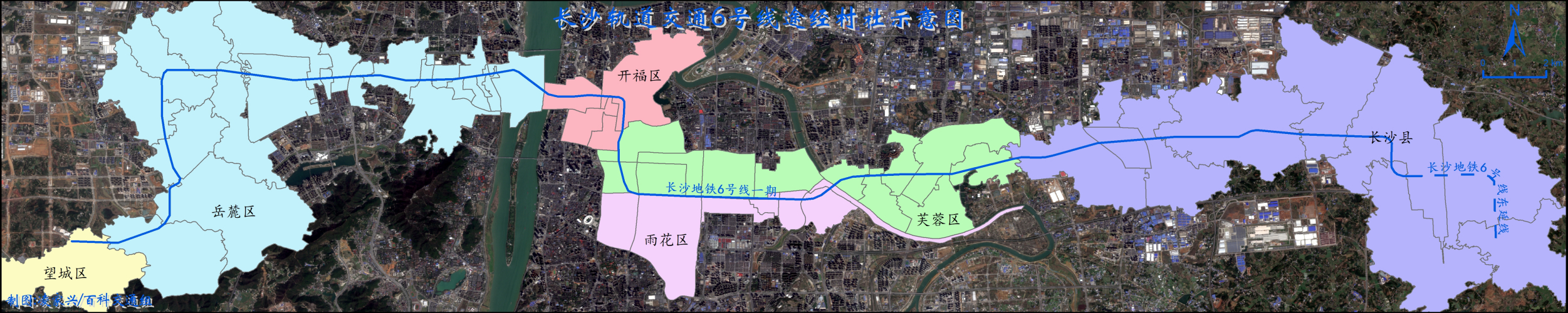

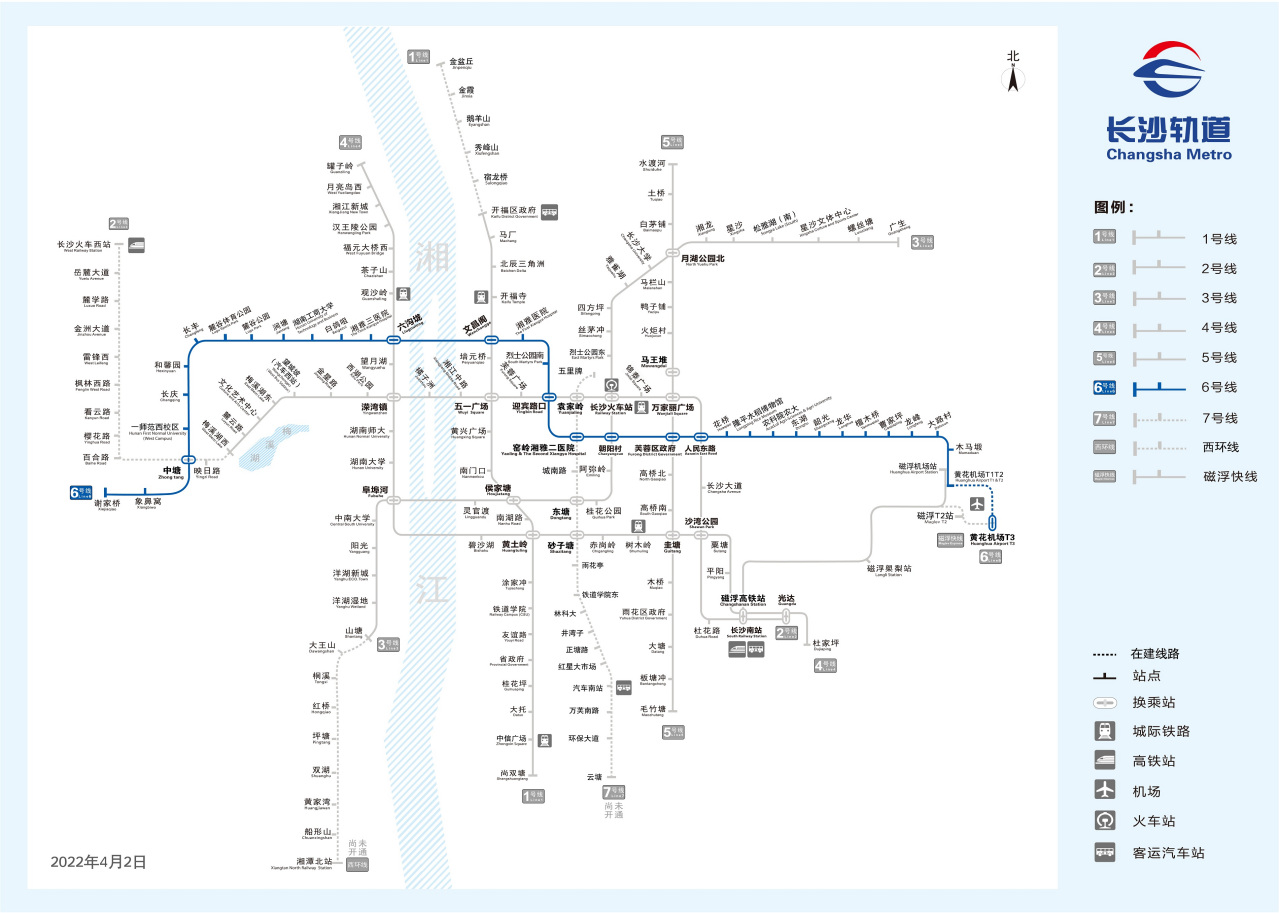

长沙轨道交通6号线线路平面图
线路参数
参数名称 | 参数量值 |
---|---|
线路长度 | 48.11千米 |
轨道类型 | 无砟轨道 |
设计速度 | 80千米/小时 |
正线轨距 | 1435毫米 |
列车编组 | 6节编组A型车 |
供电电源 | 110千伏/35千伏两级电压集中供电 |
参考资料: |
车站列表

长沙轨道交通6号线从谢家桥站至黄花机场T1T2站,共设站34座,平均站间距为1.44千米,最大站间距2.667千米,最小站间距0.807千米;其中换乘站共12座 。
车站名称 | 换乘线路 | 站型 | ||||||||||||||||||||||||||
---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|
谢家桥站 Xiejiaqiao | / | 地下岛式 | ||||||||||||||||||||||||||
象鼻窝站 Xiangbiwo | / | 地下岛式 | ||||||||||||||||||||||||||
中塘站 Zhongtang | 长沙轨道交通2号线 (在建) | 地下岛式 | ||||||||||||||||||||||||||
一师范西校区站 Hunan First Normal University 长沙轨道交通6号线列车采用6节编组A型车,外观以6号线路主题色“蓝色”为主色调,最高运行速度为80千米/小时,最大载客量为2592人/列,车身采用大面积金属漆,车体结构采用轻型、整体承载铝合金焊接结构。车辆外观鼓型,造型设计简约现代。车内配置43寸的动态地图显示屏,以及移动通讯设备无线充电装置。6号线列车采用车辆底架防火涂层安全保障措施,结合冲撞防爬装置、超速保护、火灾自动报警、视频监控、全车阻燃低烟无卤材料,设置司机室两端紧急疏散安全门等其他安全保障措施。6号线列车搭载智慧运维技术,能够实时监测车辆各子系统的健康状况,实现列车的在线监测、故障诊断、维修指导、故障预警等功能,实现“智慧列车+智慧检修+智慧监测”一体的智慧运维系统 。

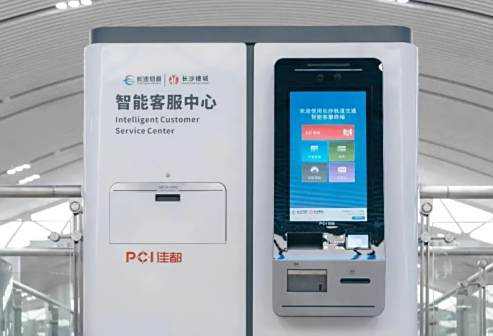

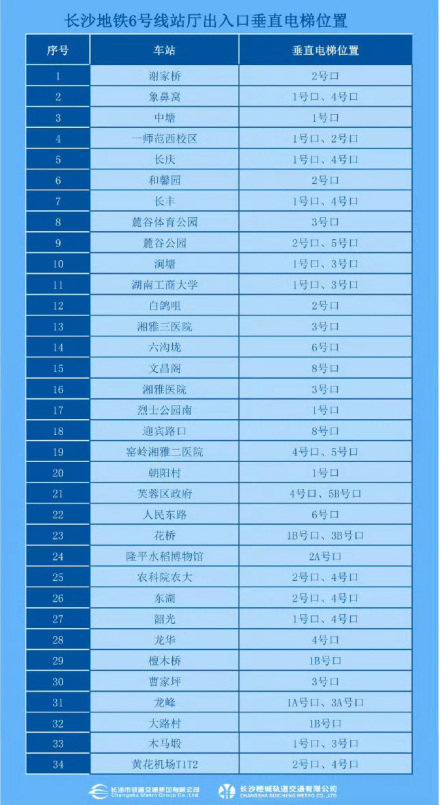

运行系统长沙轨道交通6号线与2、12号线共享梅溪湖主变,与9号线共享麓谷主变,与8号线共享合平路主变;在东四线与人民路东南象限设东四线控制中心1座,与7、8、9、11号线共享;设黄梨路车辆段1座车辆段厂架修基地1座、梧桐路停车场1座 。 服务设施截至2022年6月,长沙轨道交通6号线是长沙首条“智慧地铁”,采用智慧地铁管控平台,以云平台、大数据平台两个平台为支撑底座,承载智慧乘客服务、智能运输组织等业务,车站内配备“智能客服中心” ,列车车厢配置手机无线充电装置,实现从关注车向关注“人”的转变,并在全线车站公共区设置3台扶梯、2部楼梯、1部电梯,大客流车站设置4台扶梯、1部T楼梯、1部电梯。6号线全线车站配有无障碍电梯,每个车站在站台层设有公共卫生间及母婴室 。 智能客服中心 无线充电装置 ![]() 扶梯 ![]() 长沙轨道交通6号线卫生间分布 ![]() 长沙轨道交通6号线电梯分布 文明休息区:2023年8月1日,为改善地铁车站乘客候车环境,长沙地铁6号线沿线站点设立了文明休息区供乘客纳凉候车 。 文化活动2022年6月27日,长沙轨道交通6号线文化墙揭幕仪式在隆平水稻博物馆站举行 。 文化列车2022年6月30日,中国(湖南)自由贸易试验区主题空间站揭牌仪式暨全国首趟“自贸临空号”主题列车发车仪式在长沙轨道交通6号线迎宾路口站举行 。 特色站点长沙轨道交通6号线全线以“繁华潇湘·荣耀新城”为设计理念,提取长沙特色文化及科技元素对全线进行设计,以地铁窗口展现长沙文化古都的历史、文化和地域特色,展现长沙魅力之城的过去、现在和未来 。6号线共设特色车站5座,力求现代、科技、人文、简洁、灵动于一体的空间效果,体现“三湘四水流日夜”“不到潇湘岂有诗”“十步之内必有芳草” 。
技术难题长沙轨道交通6号线在建设过程中存在以下难点: 1.5次穿越江河,即下穿湘江、圭塘河、浏阳河、石坝河、老屋坝河等高富水风险区; 2.20余次下穿市政桥梁与地下隧道等,如西二环高架桥、人民路-车站路立交桥、万家丽高架桥、人民东路圭塘河高架桥、绕城高速桥、磁浮高架桥、机场高架桥等; 3.8次穿越铁路干线及高速公路,如京广铁路、长株潭城际铁路、京港澳高速公路、长株高速公路、京广高速铁路等; 4.5次穿越既有运营地铁线,即1、2、3、4、5号线; 6.先后穿越西气东输潜湘支线和湘投燃气等高压油气管道以及200余处房屋等建筑物 。 技术创新长沙轨道交通6号线在建设过程中,存在以下技术创新: 1.下穿湘江段的六沟垅站至文昌阁站区间克服河床岩层风险,引入克泥效工法,更换刀具达114把,实现既有地铁线隧道和地表路面及管线“零沉降”; 2.烈士公园南站为了最大程度保护园内生态绿化,在长沙轨道交通建设中首次采取双侧壁导坑暗挖工法用于车站主体结构施工,开挖断面面积约418平方米,最浅处覆土仅约8米,地表沉降控制在1厘米以内; 3.韶光站、朝阳村站等附属通道在长沙轨道交通建设中首次采用矩形顶管机施工,减少对交通、地下管线及道路环境的影响,大大压缩人民路主干道交通疏解、管线改迁的施工工期; 4.湘雅三医院站至六沟垅站区间在长沙轨道交通建设中首次引入Brokk机器人,360度全方位多功能高精度作业,进一步提升开挖安全系数; 5.为最大限度保障沿线环境不受影响,建设者在特殊路段道床内增加一块钢弹簧浮置板,列车从轨道上高速驶过,通过弹簧的压缩,减小振动幅度,起到缓冲隔音的作用; 6.首次采用跨区间无缝线路,引入广泛应用于高铁系统的CPIII测量铺轨施工工艺,测量精度从1毫米级提到0.1毫米级,轨道线路更平顺,列车行驶更平稳 。 科研成果长沙轨道交通6号线建设工程荣获得实用新型专利11项、省部级工法1项 。

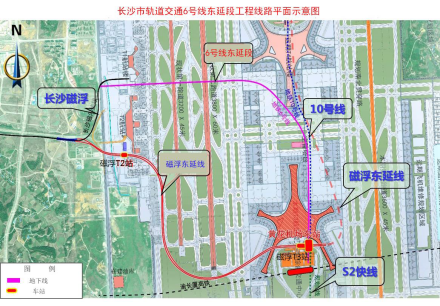

长沙市轨道交通6号线东延段工程由黄花机场T1T2站向东引出,依次下穿长沙黄花国际机场T1、T2航站楼间“C”型连廊、第一和第二跑道、T4航站楼站坪西南角、第二和第三跑道间垂滑、T3航站楼停机坪及T3航站楼后,接入长沙黄花国际机场综合交通中心设黄花机场T3站 。
长沙轨道交通6号线可加大空港组团和长沙黄花国际机场的辐射,缓解机场地面交通压力,对带动空港经济自贸区及长沙市的经济社会发展具有重要意义 。(湖南省交通运输厅 评)
长沙轨道交通6号线建成开通后将有力缓解城市交通压力,为市民提供更便捷的出行服务,标志着长沙城市轨道交通“米”字形构架、双“十”字拓展线网格局已完全形成 。(《湖南日报》 评) 长沙轨道交通6号线为东西向骨干线路,西起梅溪湖片区,东至长沙黄花国际机场,快速衔接河西副中心、城市主中心、星马片区南部、空港组团和黄花机场,加强城市“一主两次”跨江联系,引导城市东西向拓展 。(《长沙晚报》 评) 长沙轨道交通6号线是长沙市轨道交通线网中东西走向的“城市窗口型”骨干线路,全长48.11千米,西起梅溪湖片区,东至黄花机场,是长沙线路最长、跨度最大的地铁线。开通后将有力缓解城市交通压力,有效加强城市主中心与河西副中心的联系,引导城市有序拓展 。(中国网 评)
长沙轨道交通6号线作为串联6个区县的大动脉,一条直达长沙黄花国际机场的地铁线路,不仅展现了城市发展的脉络,更是洞见“强省会”之窗口。6号线串联了湘雅系三大医院及湖南省肿瘤医院,途经了湖南第一师范学院、湖南工商大学、湖南农业大学等多所高校,充分展现城市发展,体现人民生活质量的提升,是文化交流宣传的重要窗口,也是一条串联起“医疗健康”和“科研教育”的线路。6号线无缝对接湖南湘江新区、湖南自贸试验区长沙片区,紧密串联长沙自贸区临空、经开区、芙蓉、会展、雨花等强省会战略重点区域,沿途遍地先进制造业企业和科技创新企业,是名副其实的“强省会”的窗口线 。(红网 评) 1、本站所有文本、信息、视频文件等,仅代表本站观点或作者本人观点,请网友谨慎参考使用。 下一篇 长株潭城际轨道交通西环线 上一篇 长沙轨道交通5号线 词条信息
|
